Jurnal de șantier
Jurnal de șantier

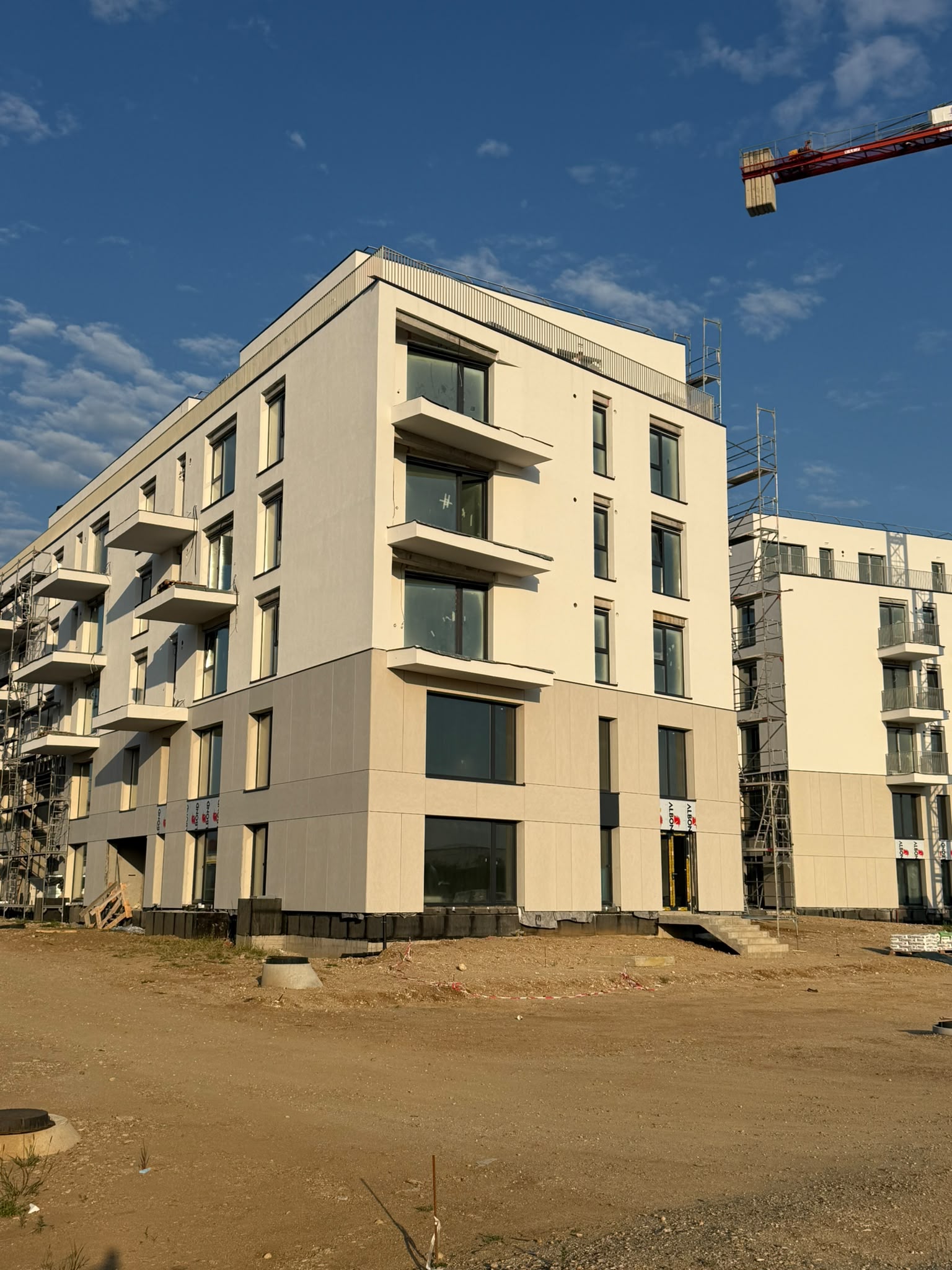

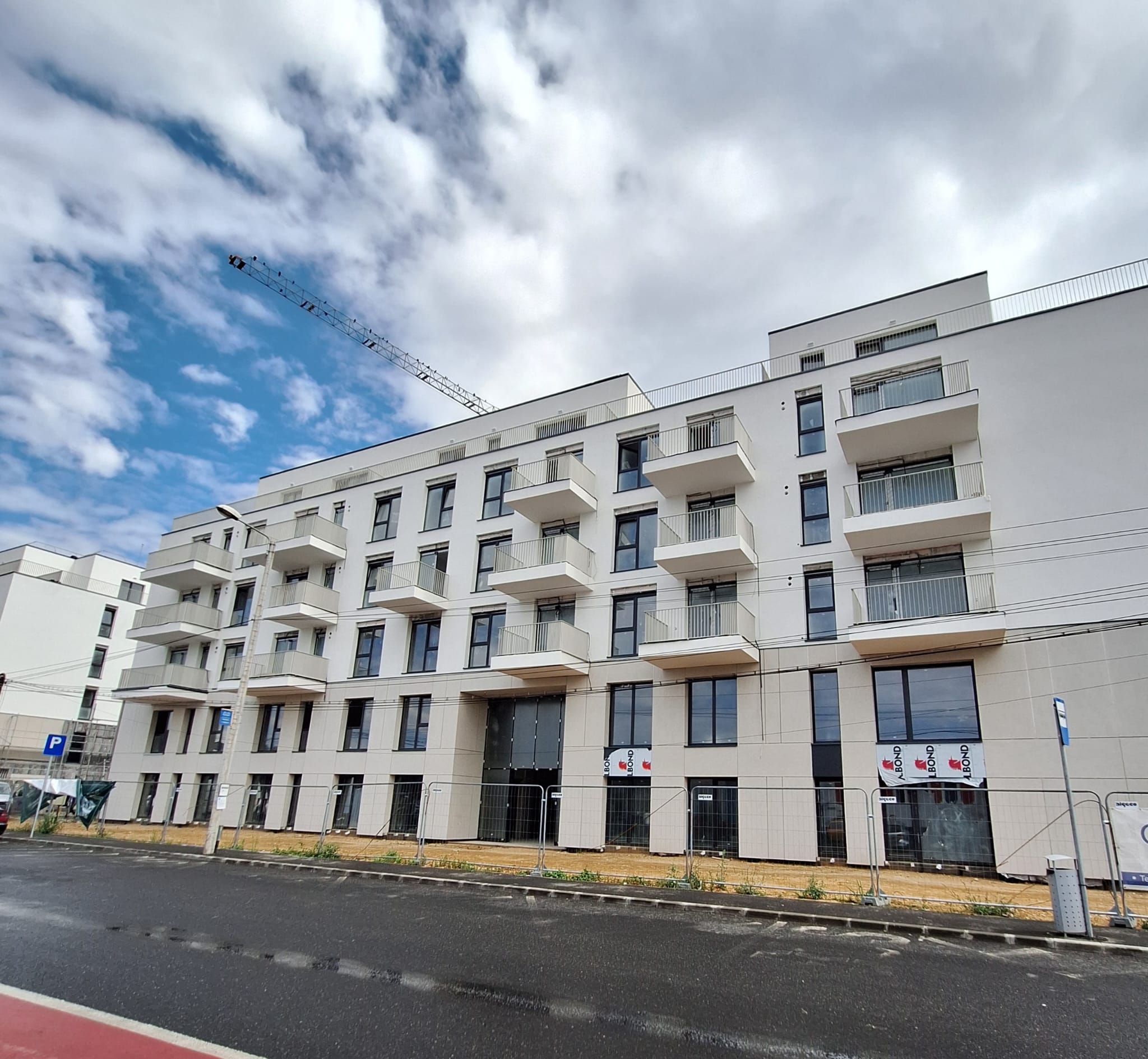

Iulie 2026

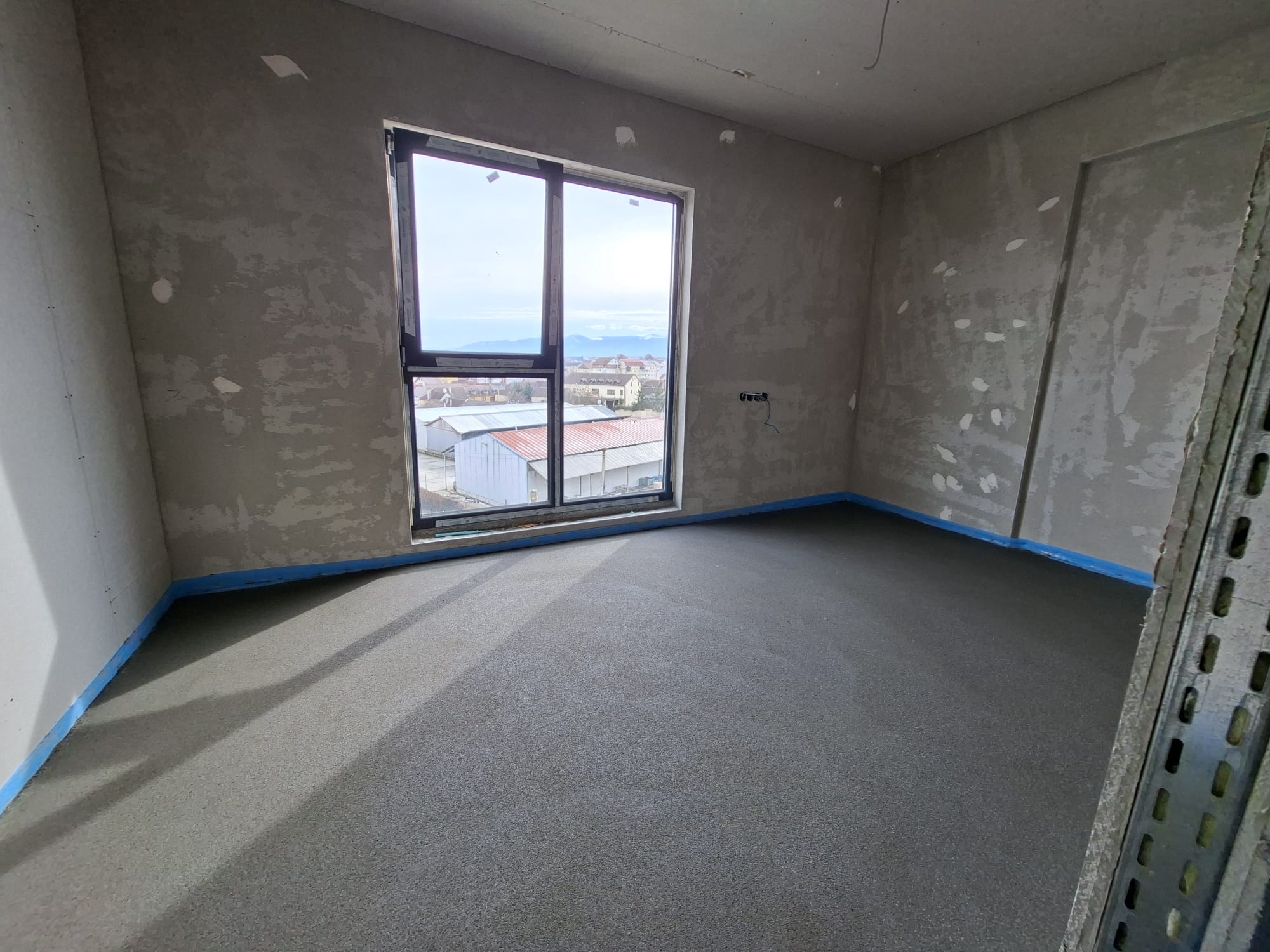

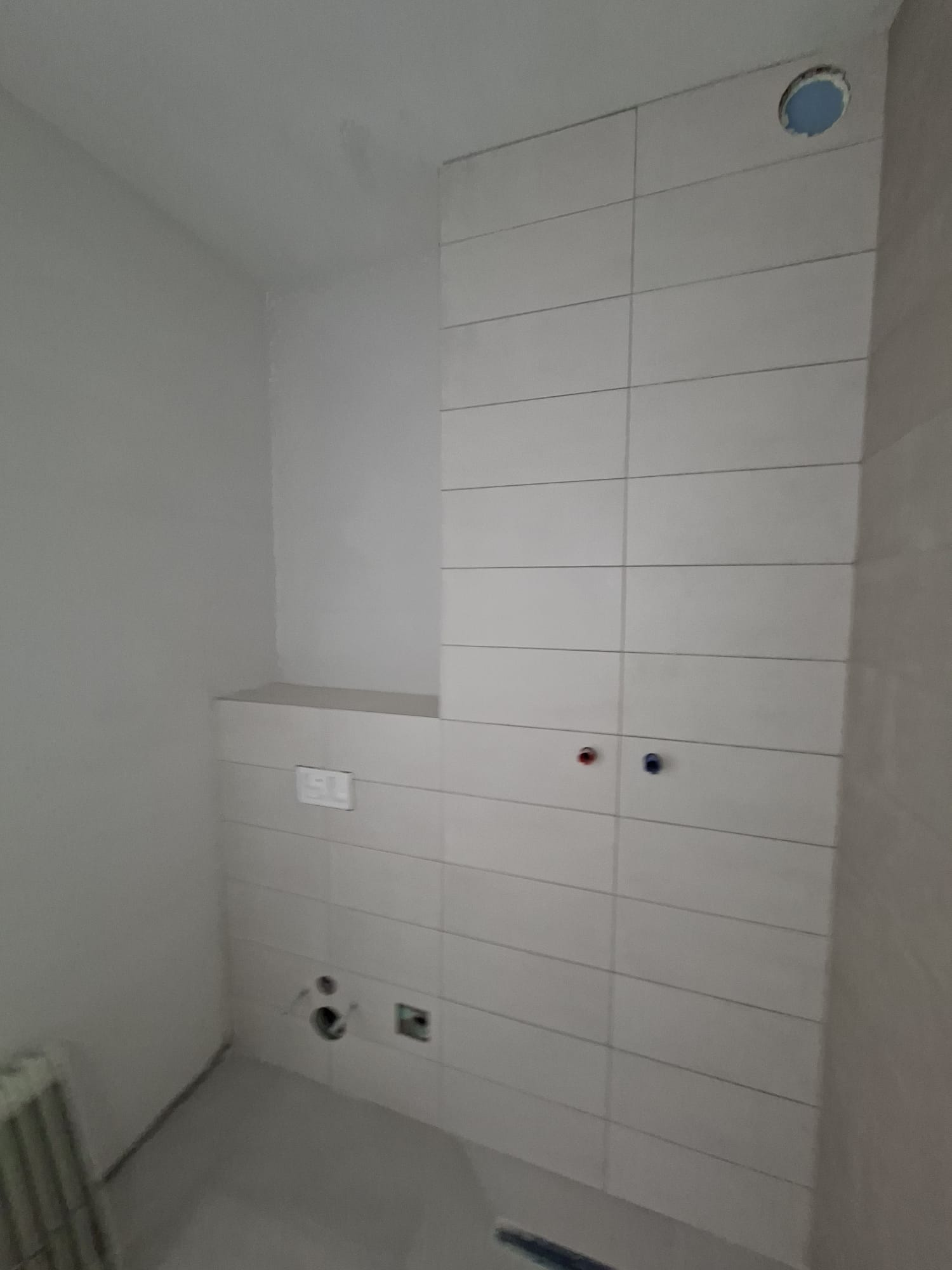

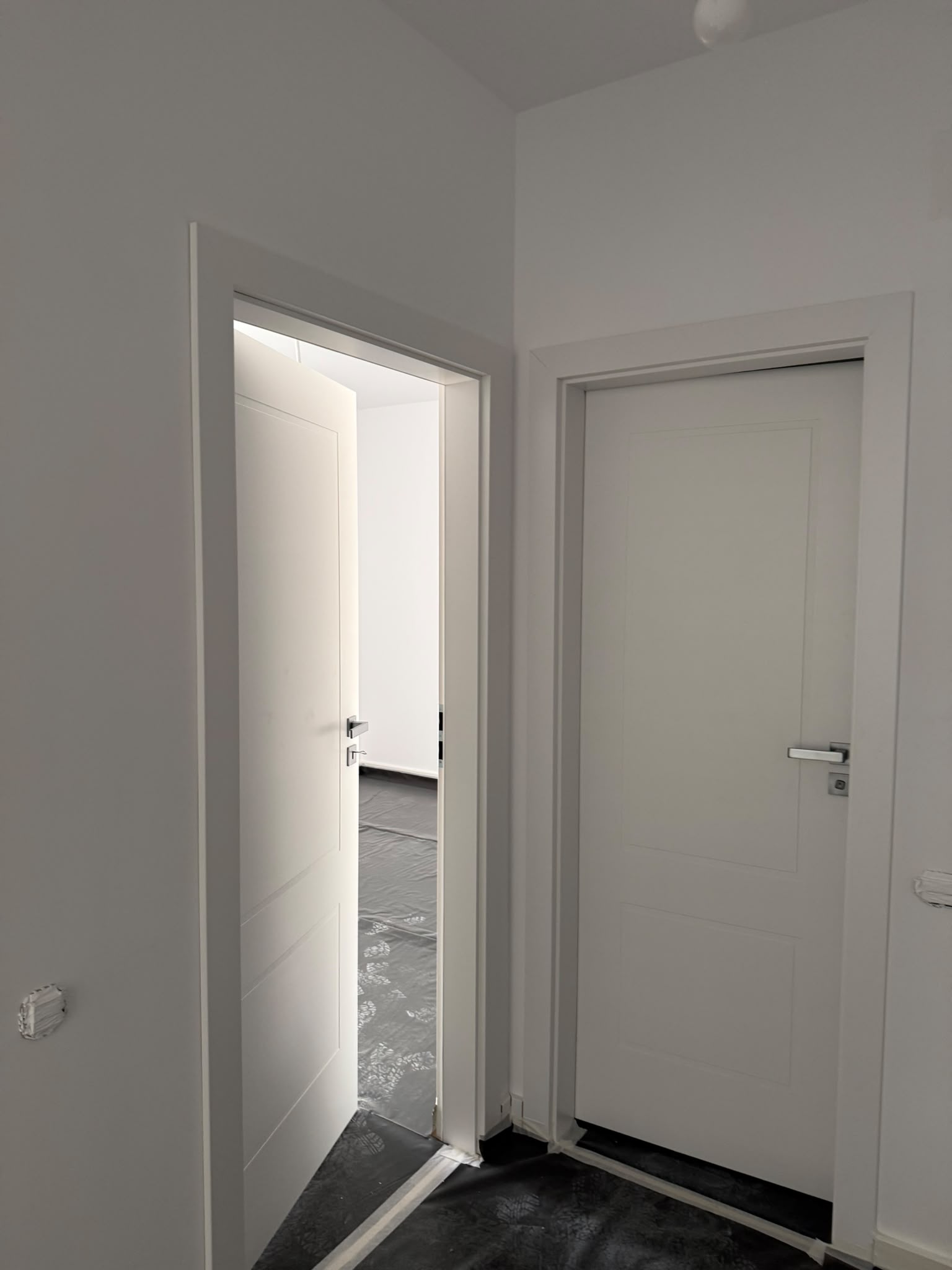

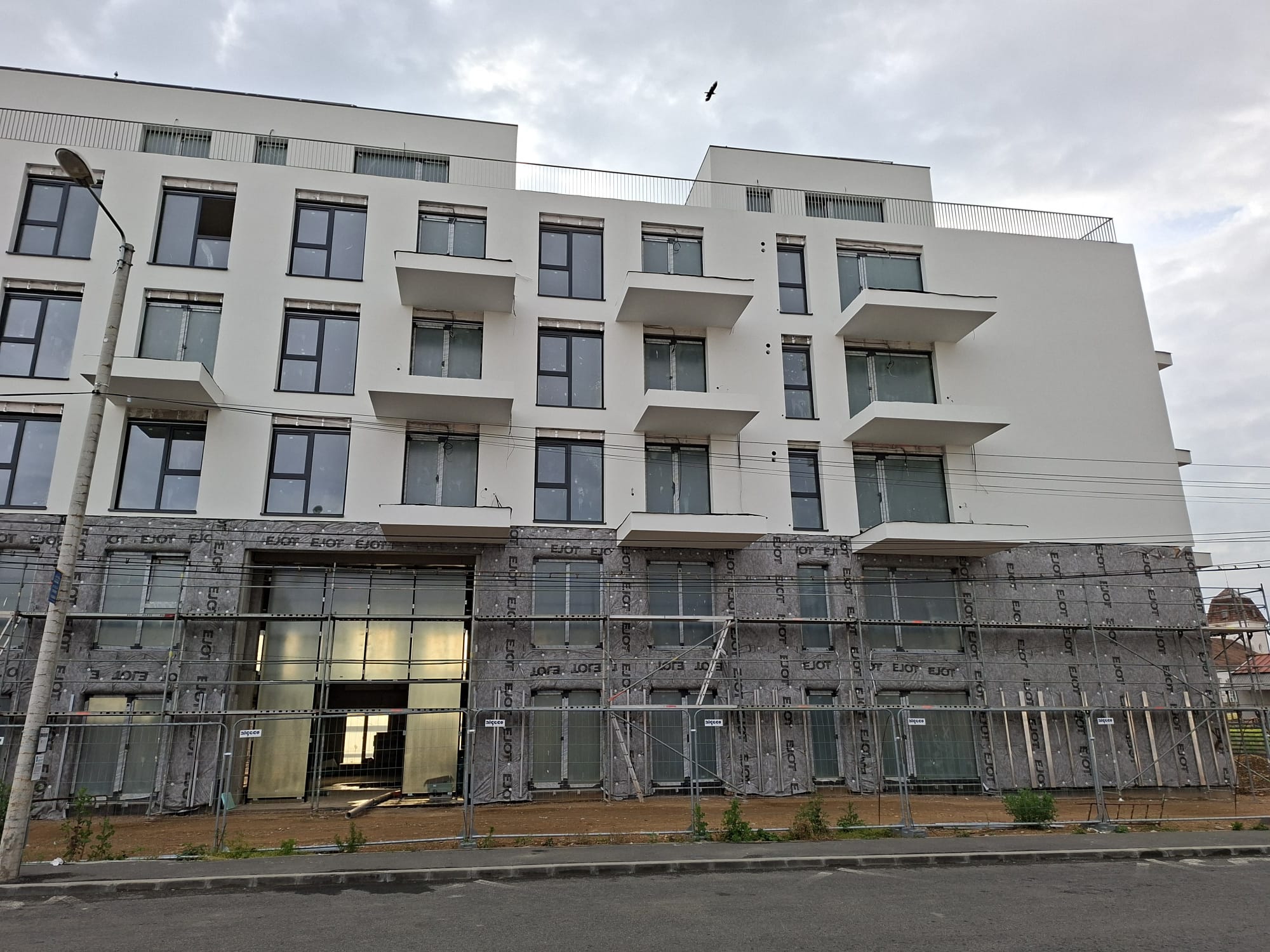

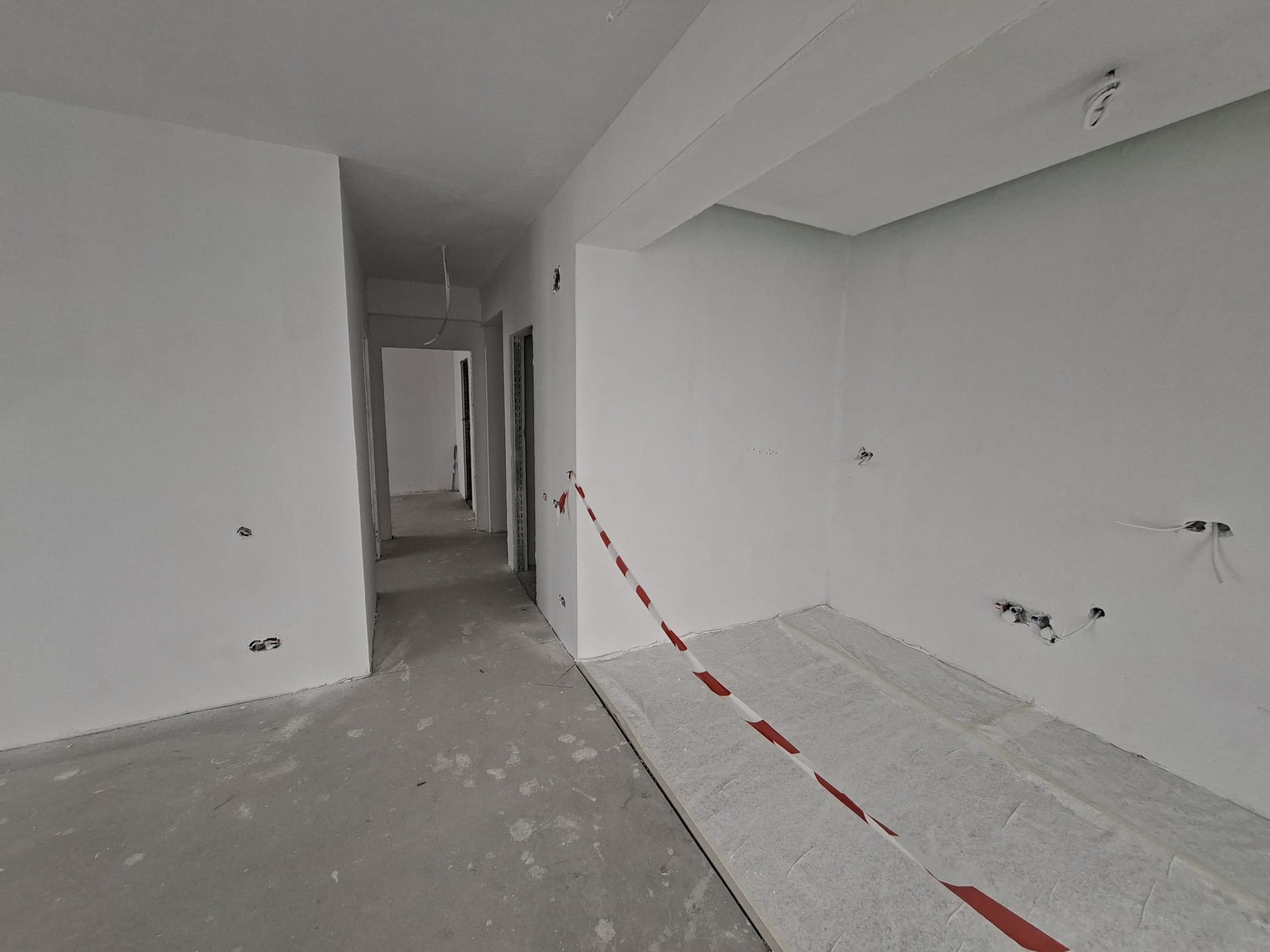

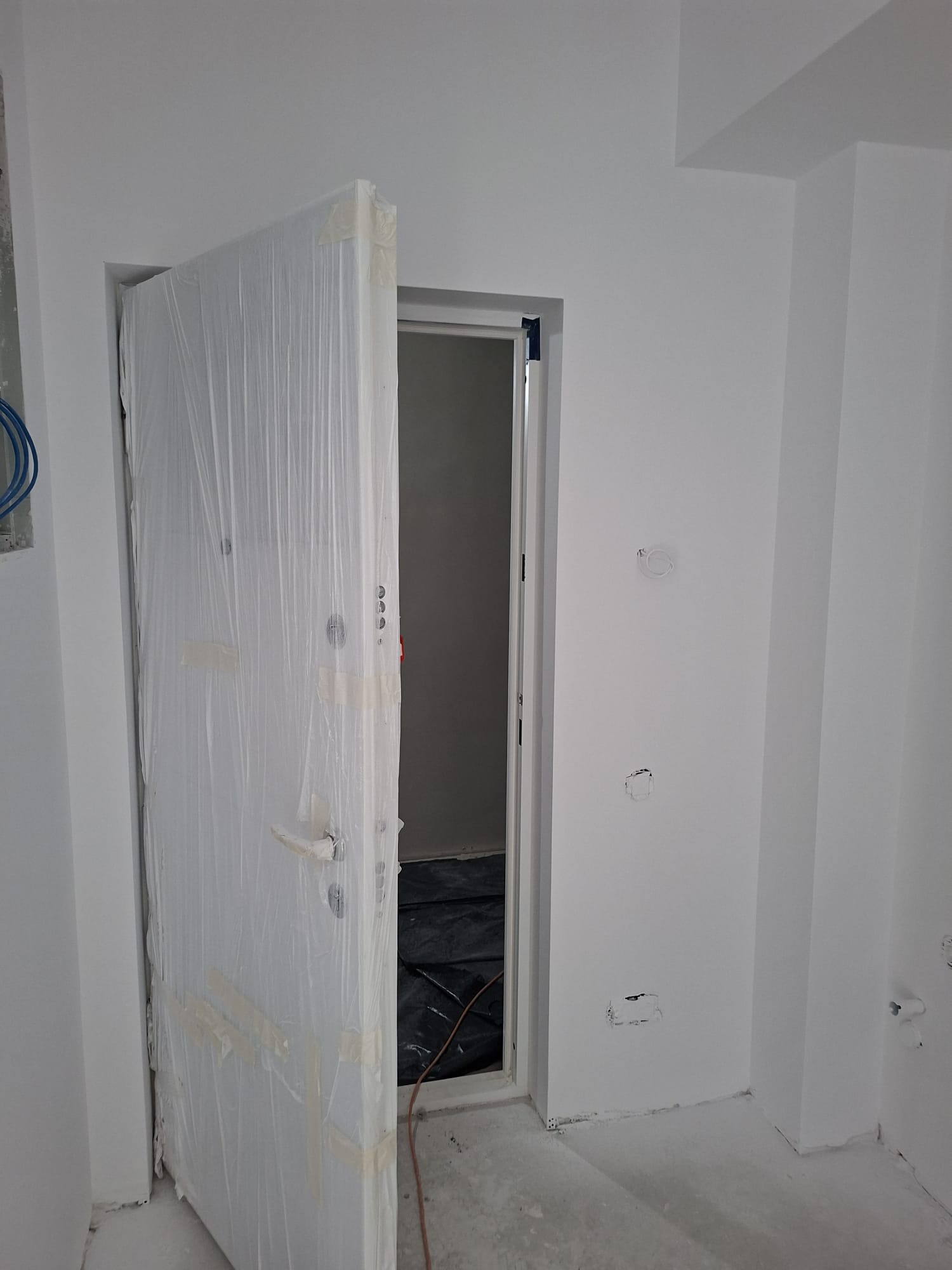

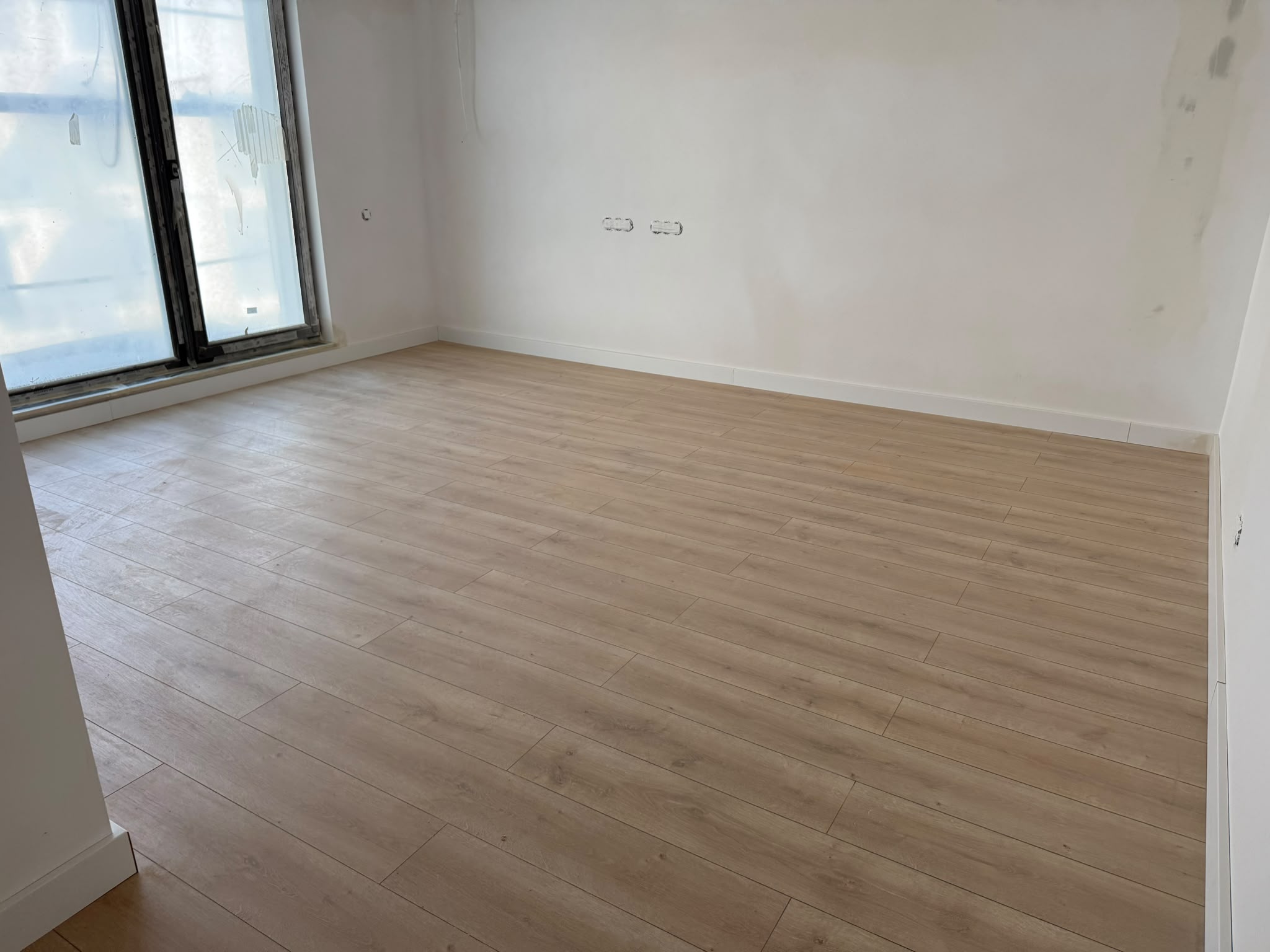

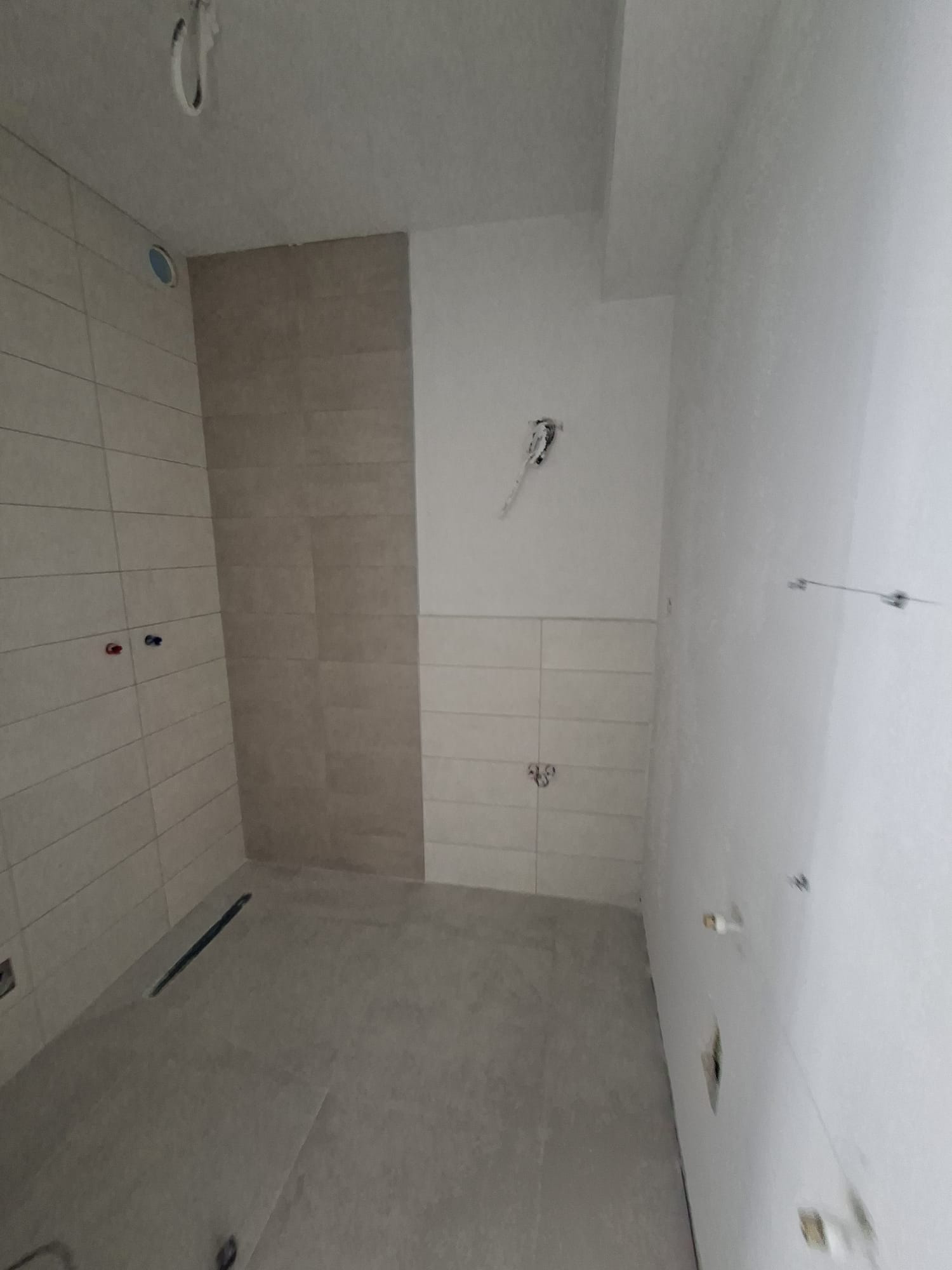

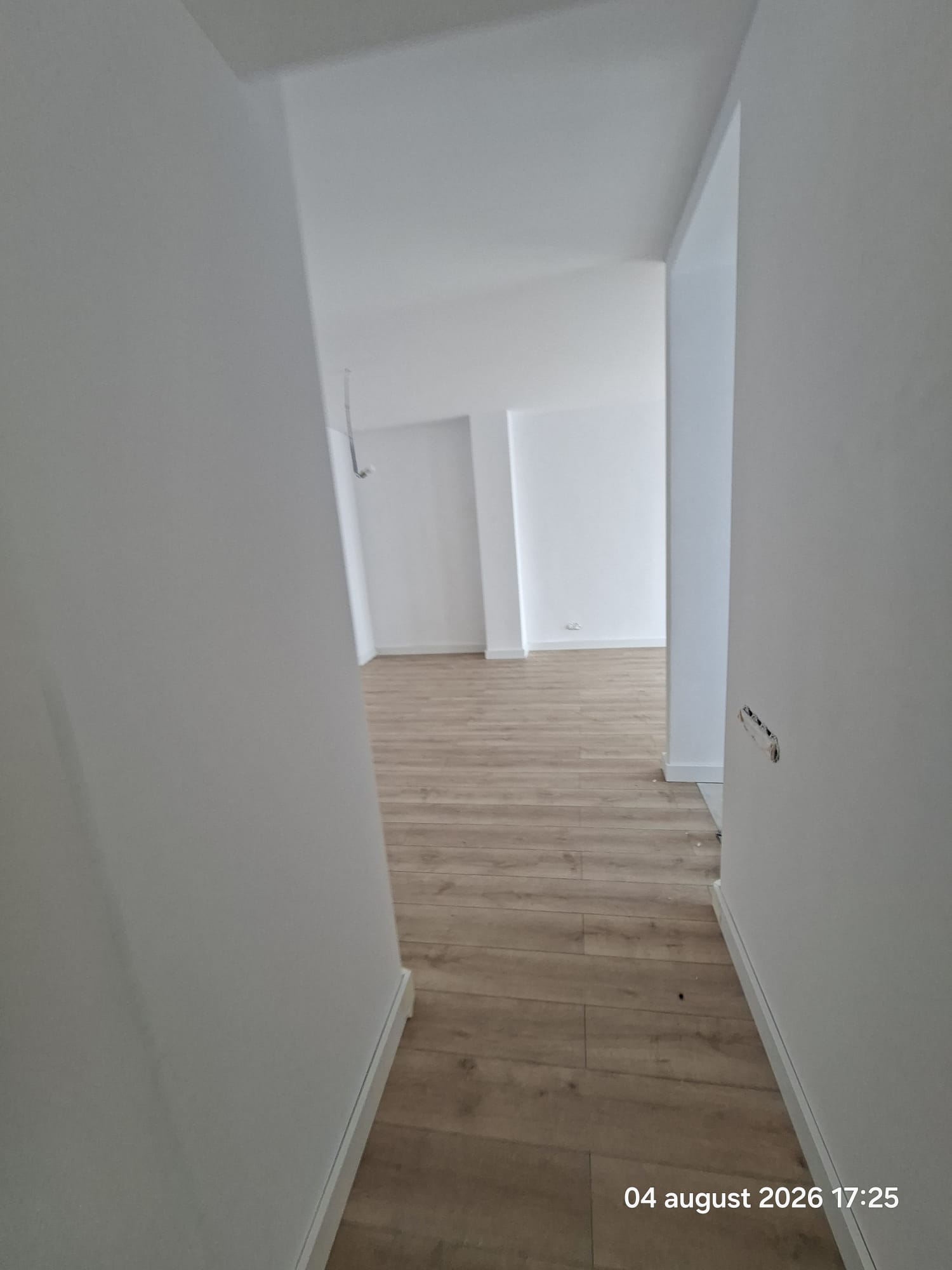

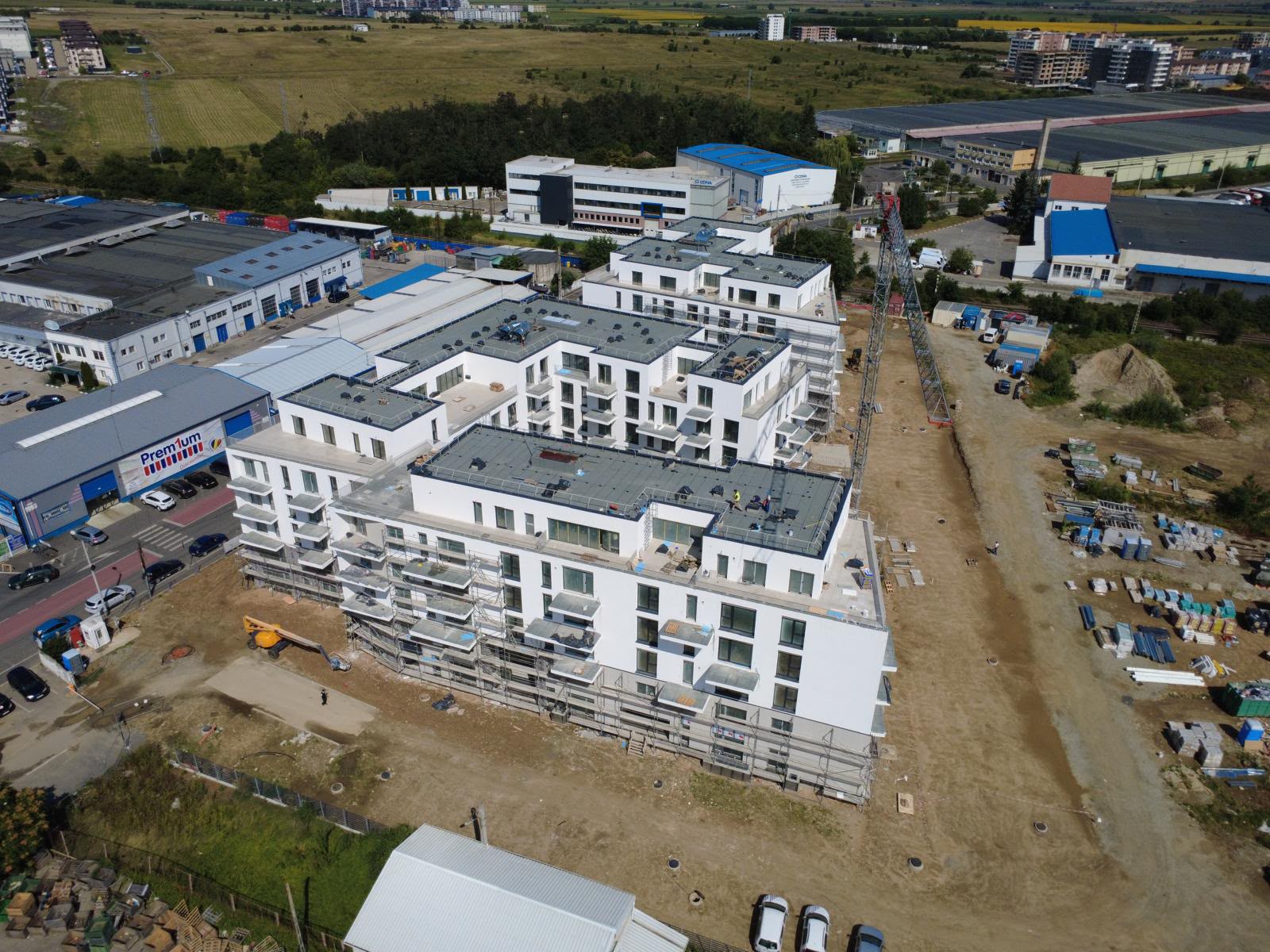

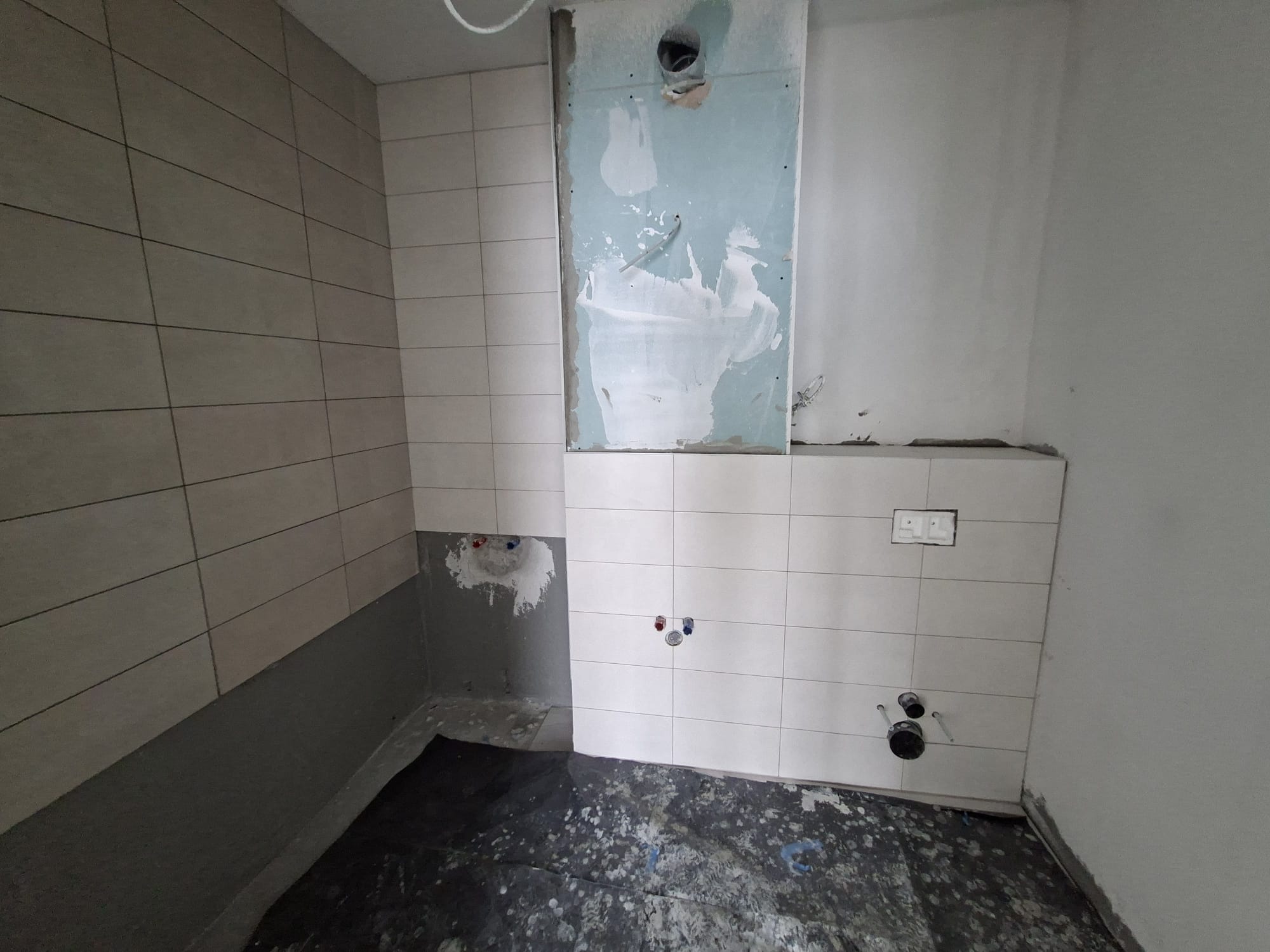

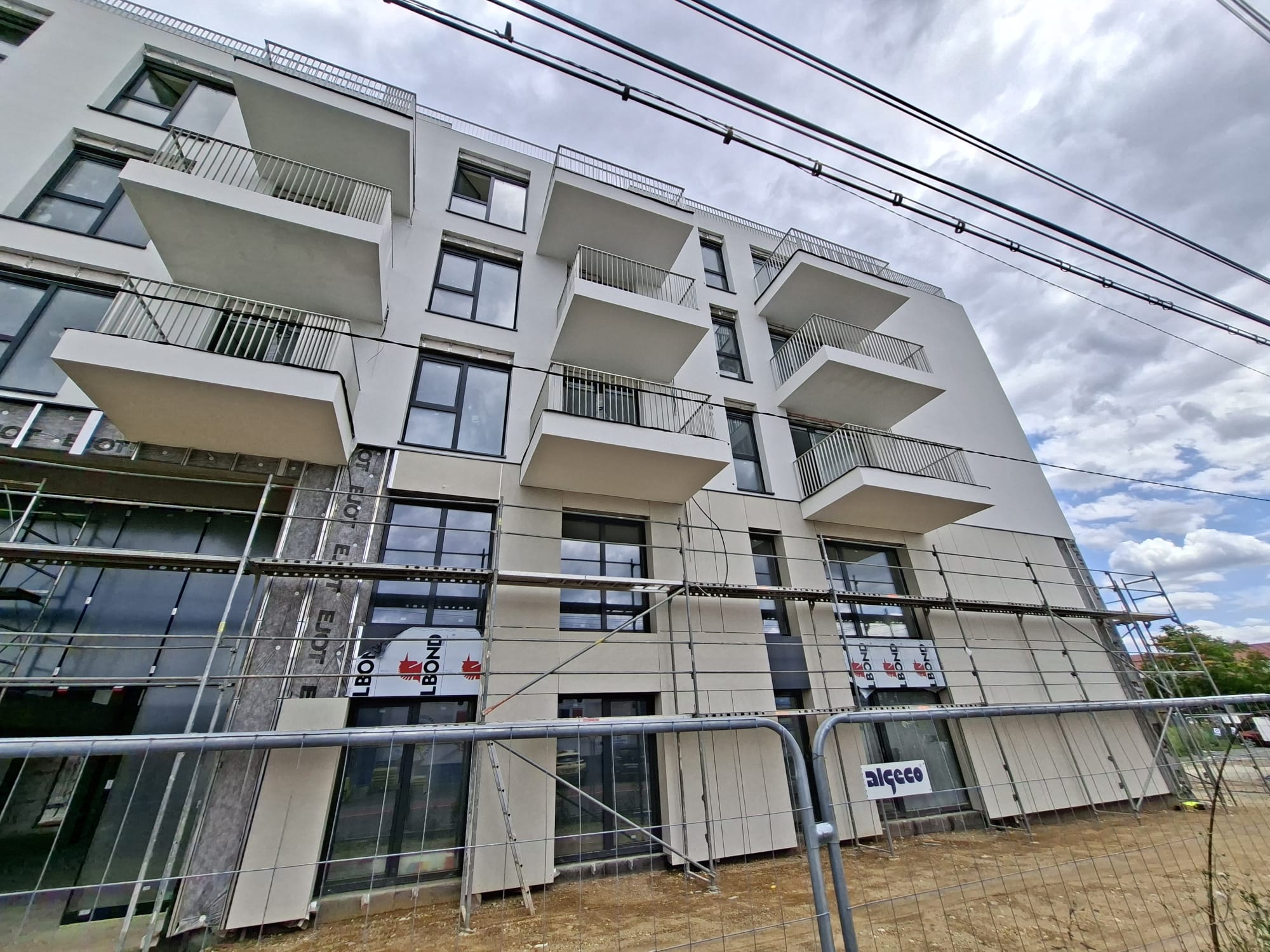

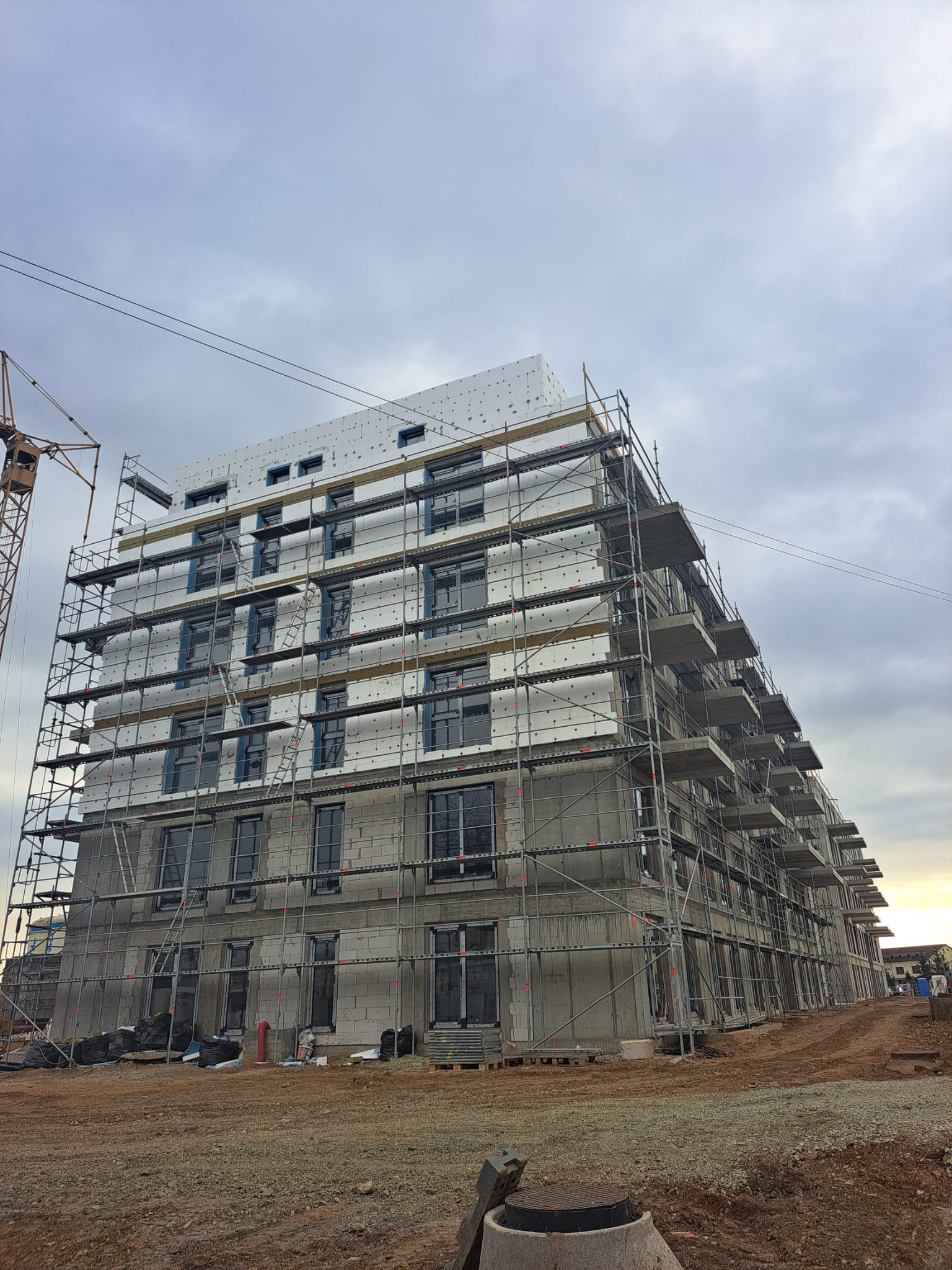

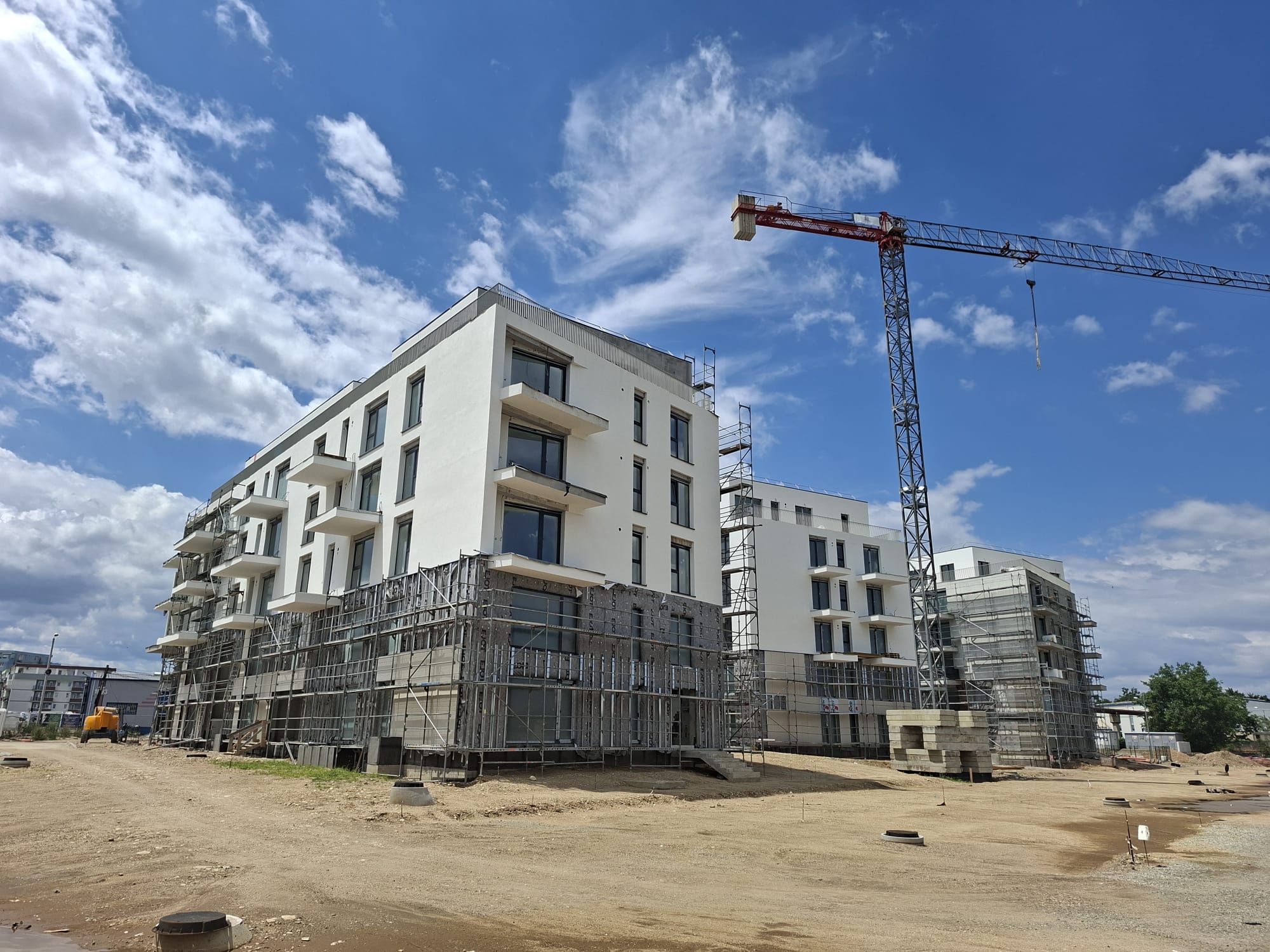

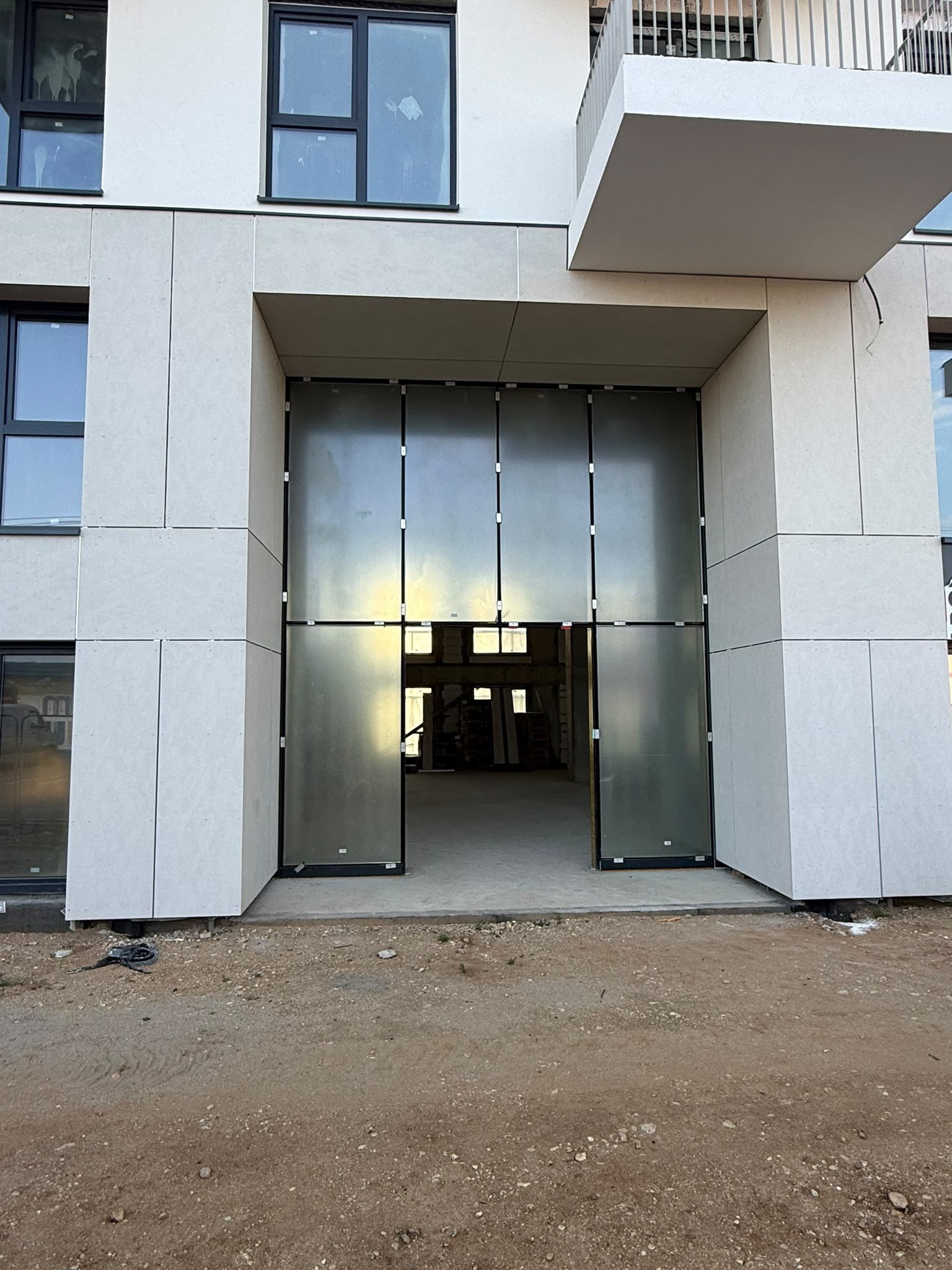

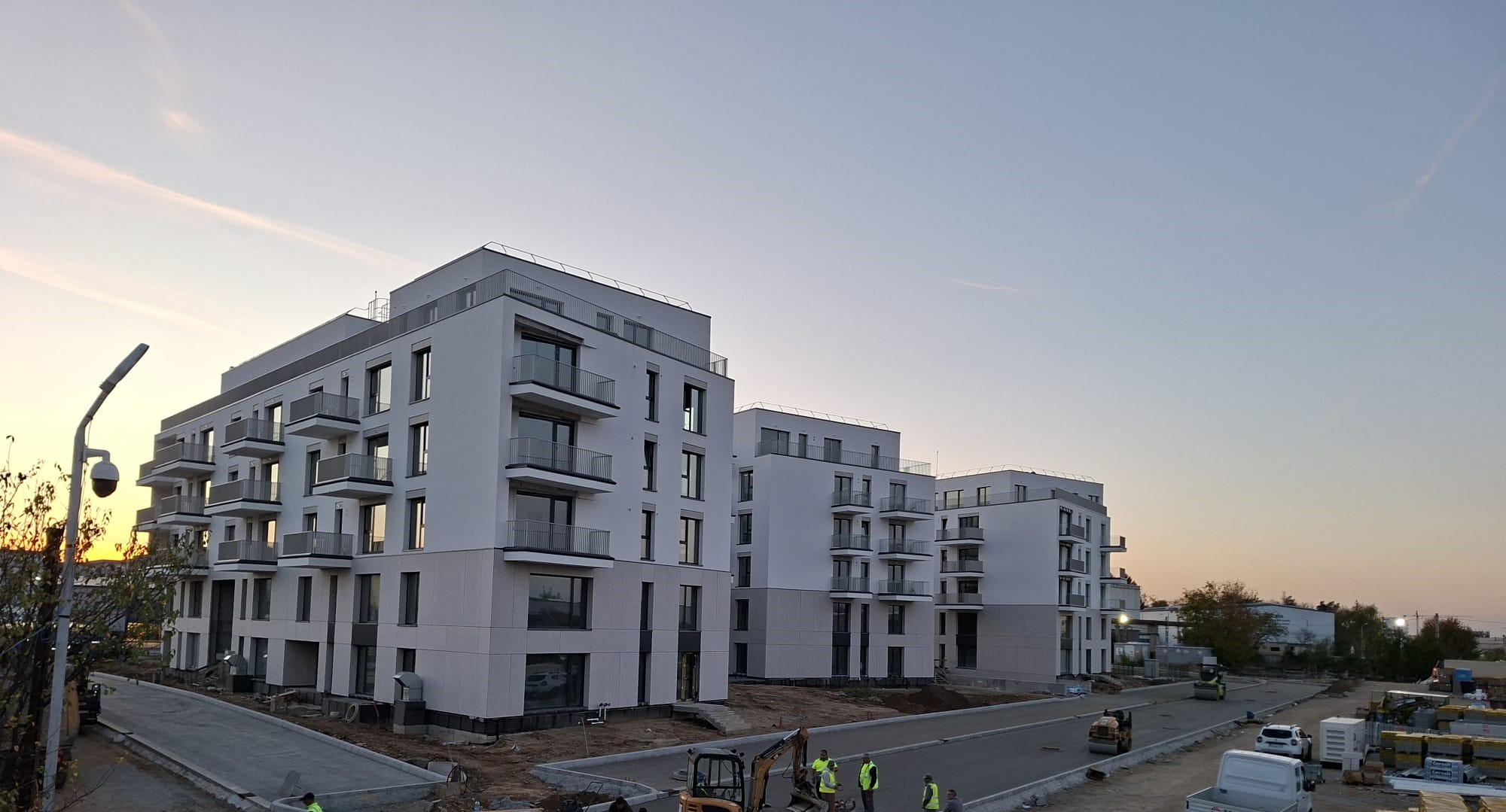

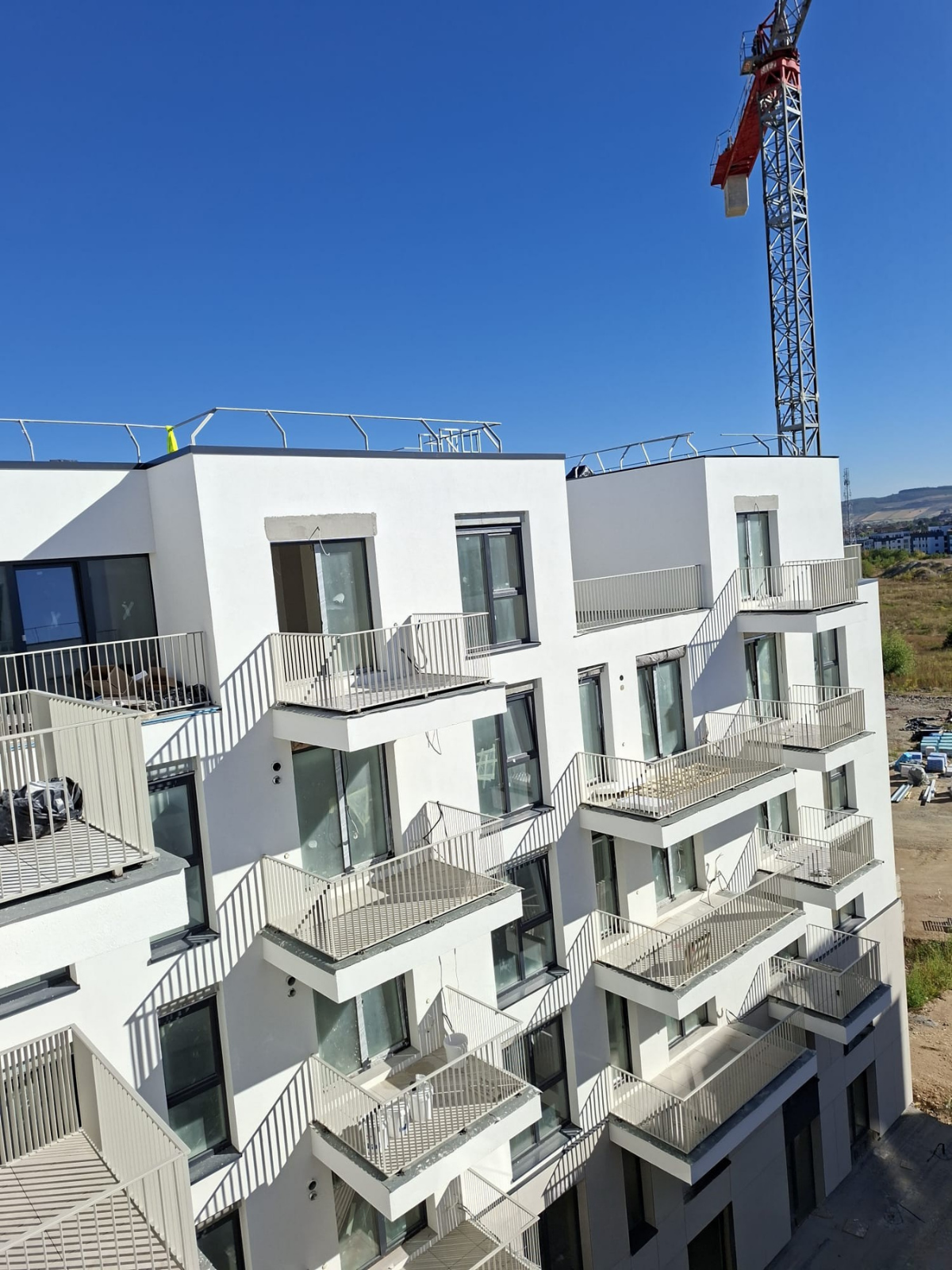

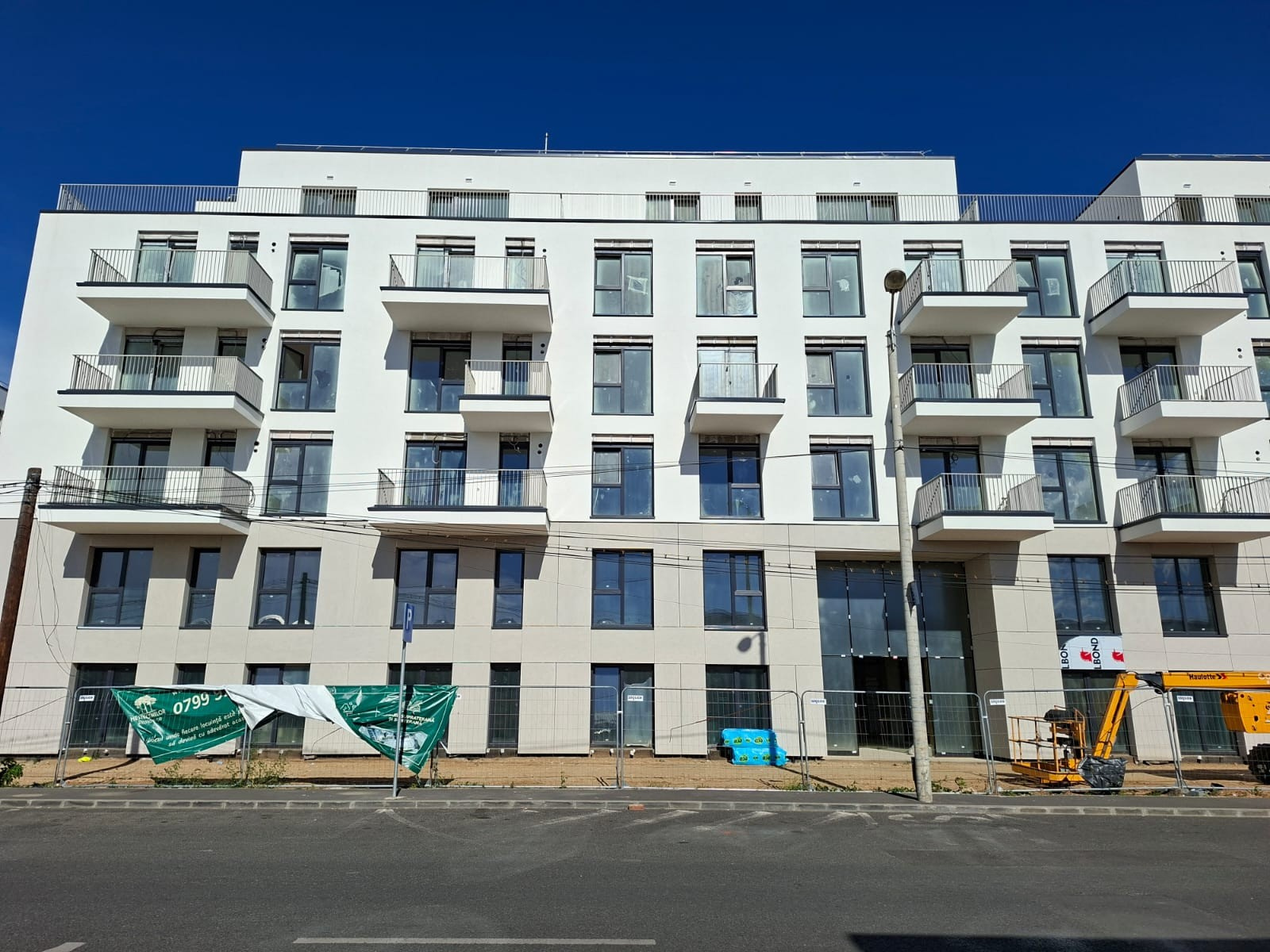

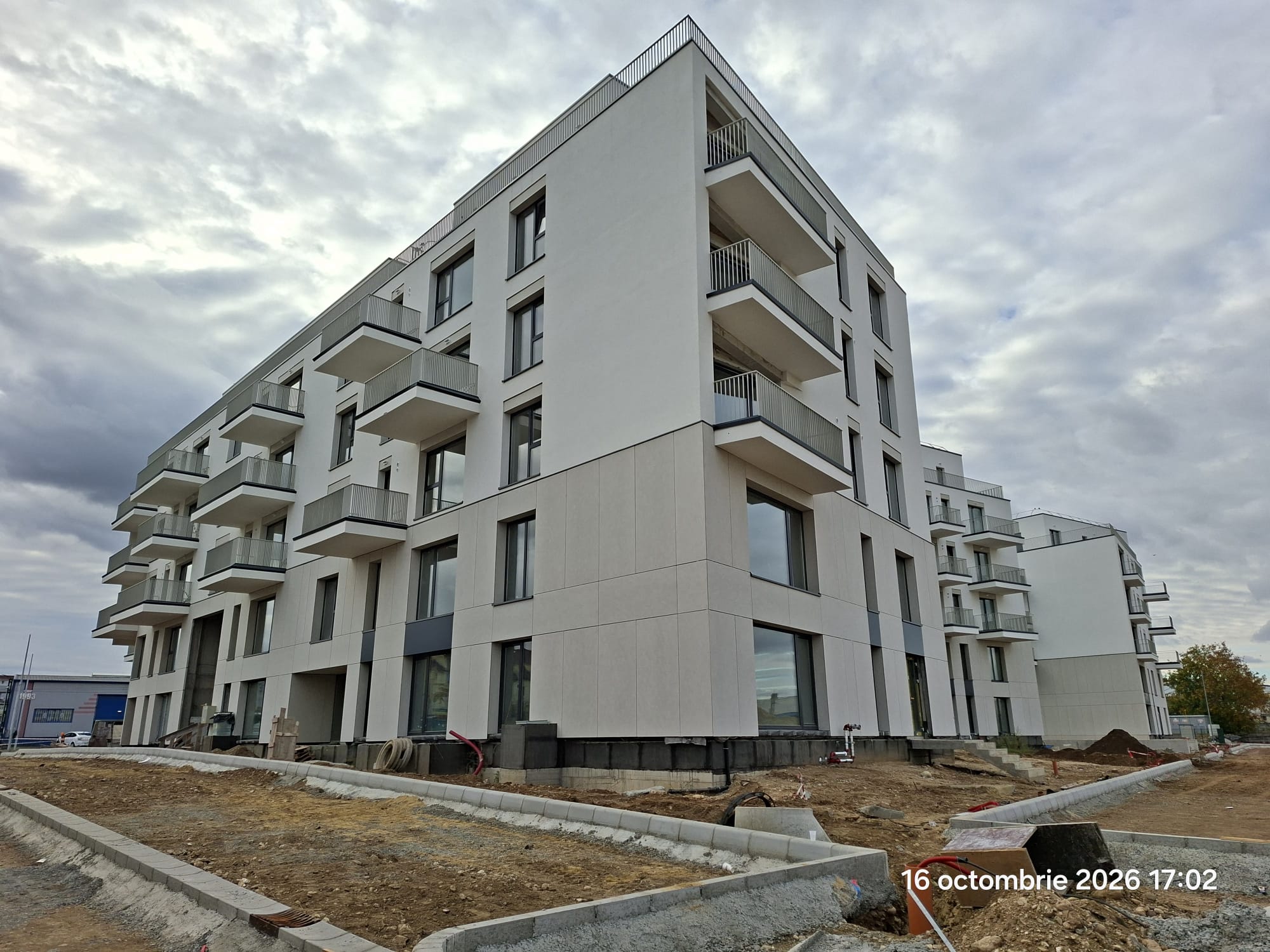

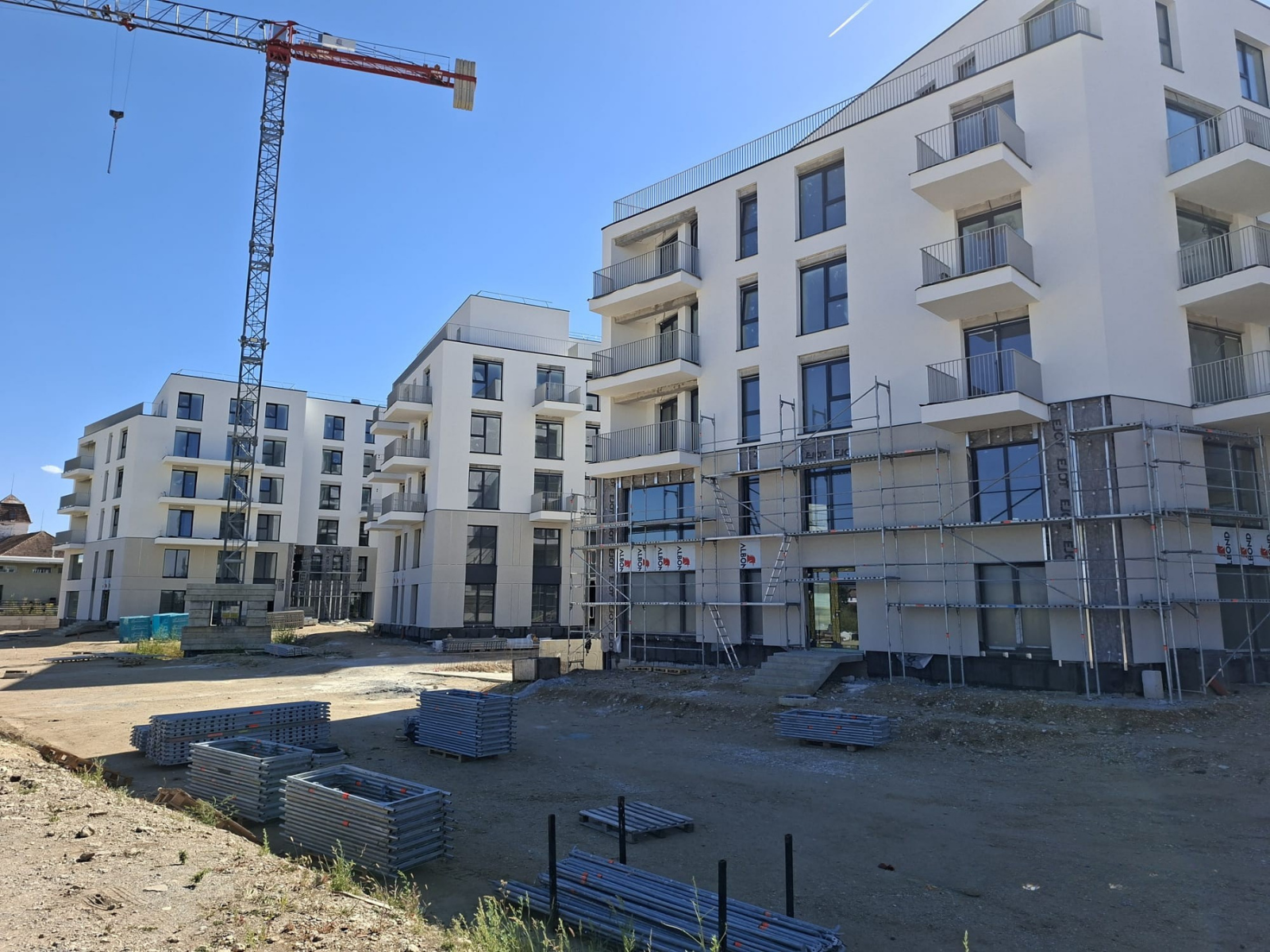

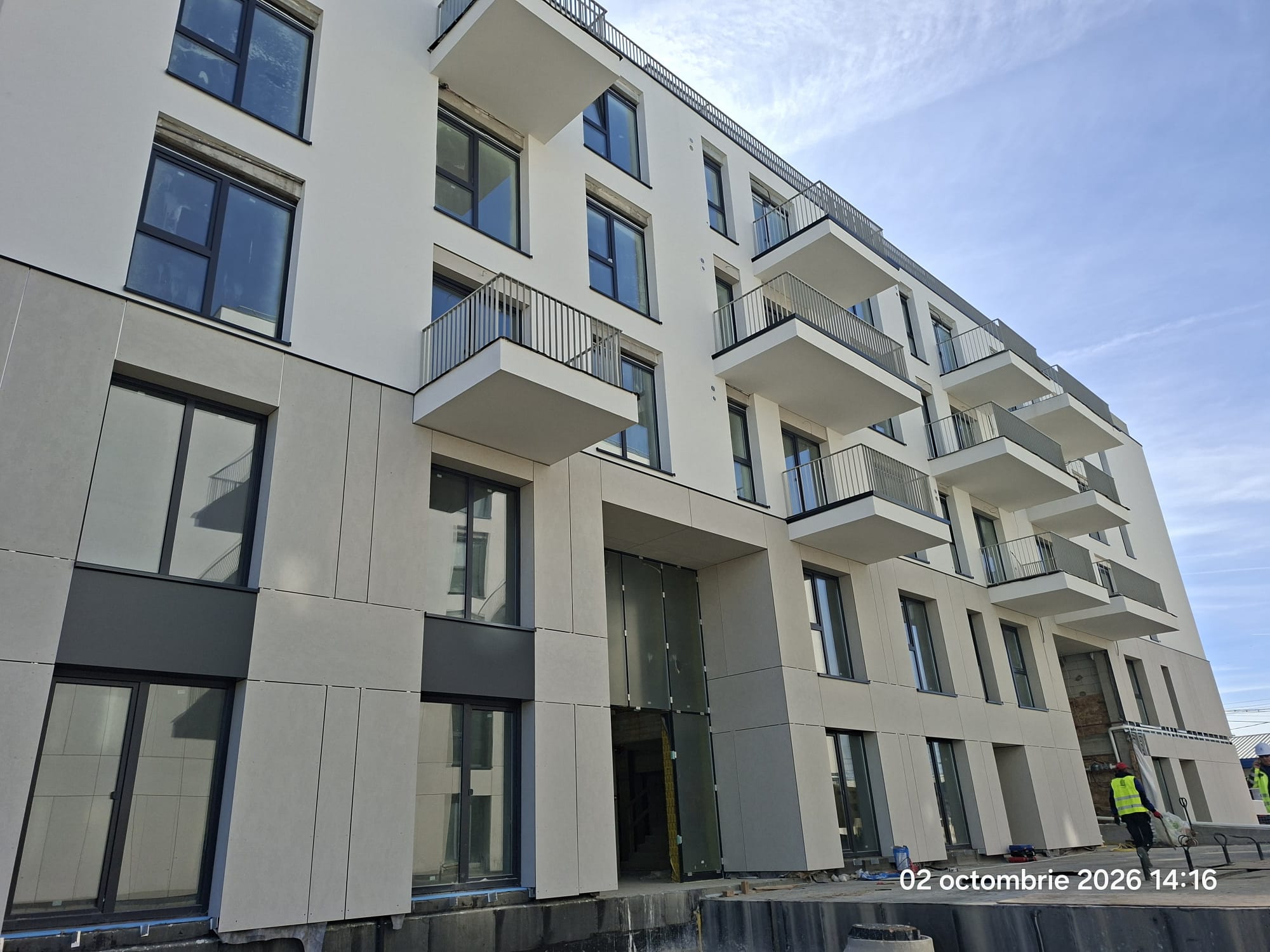

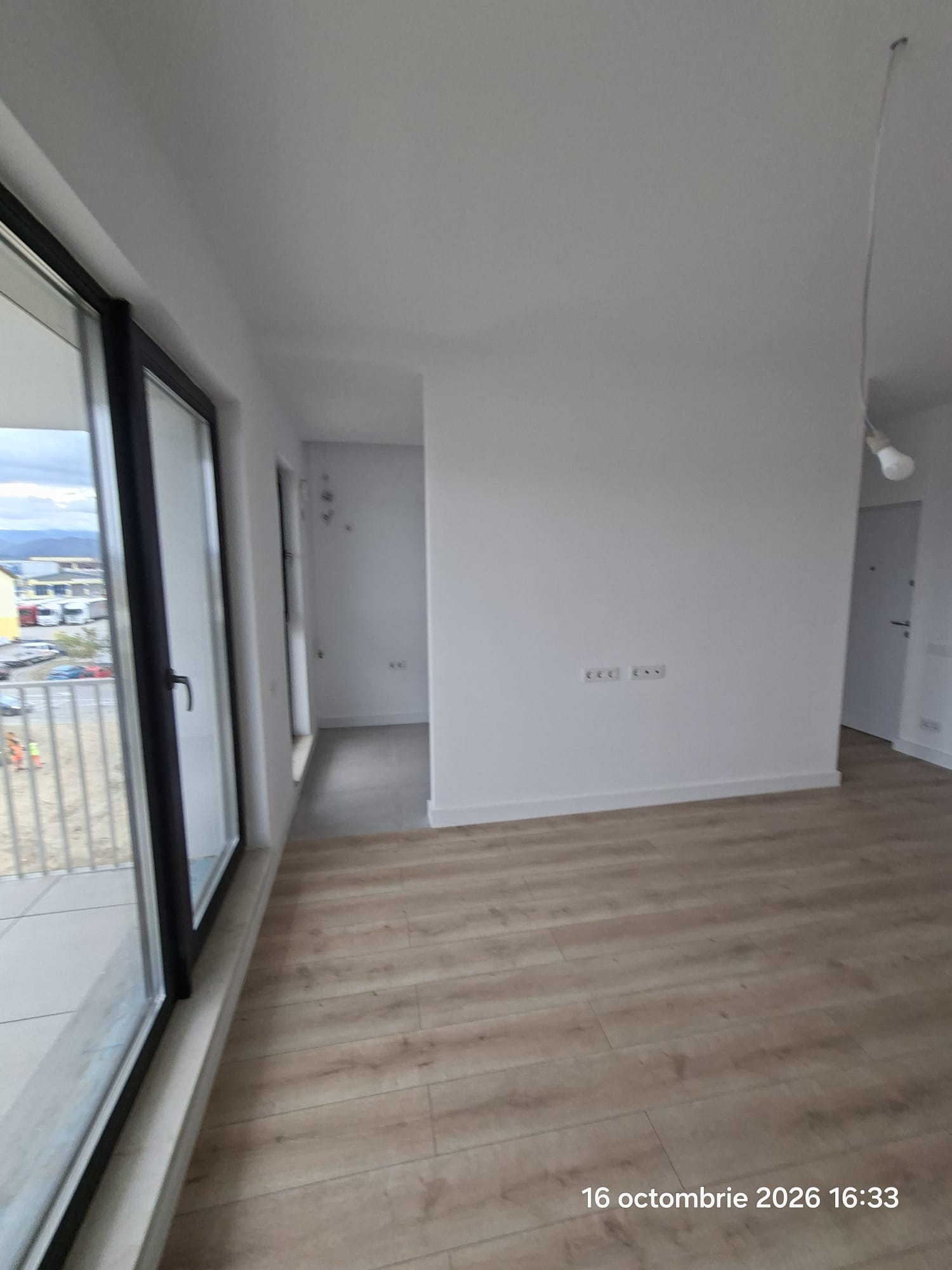

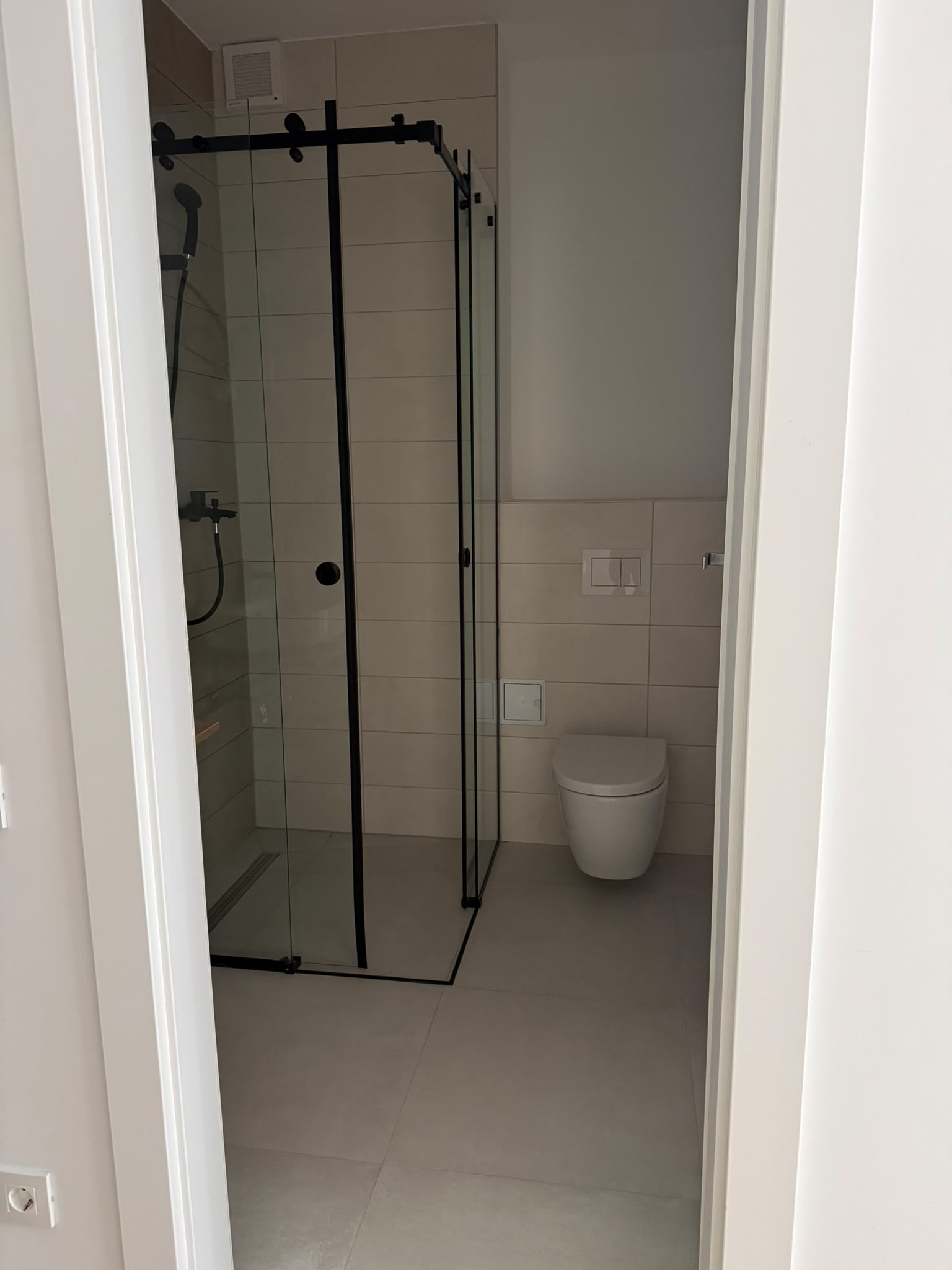

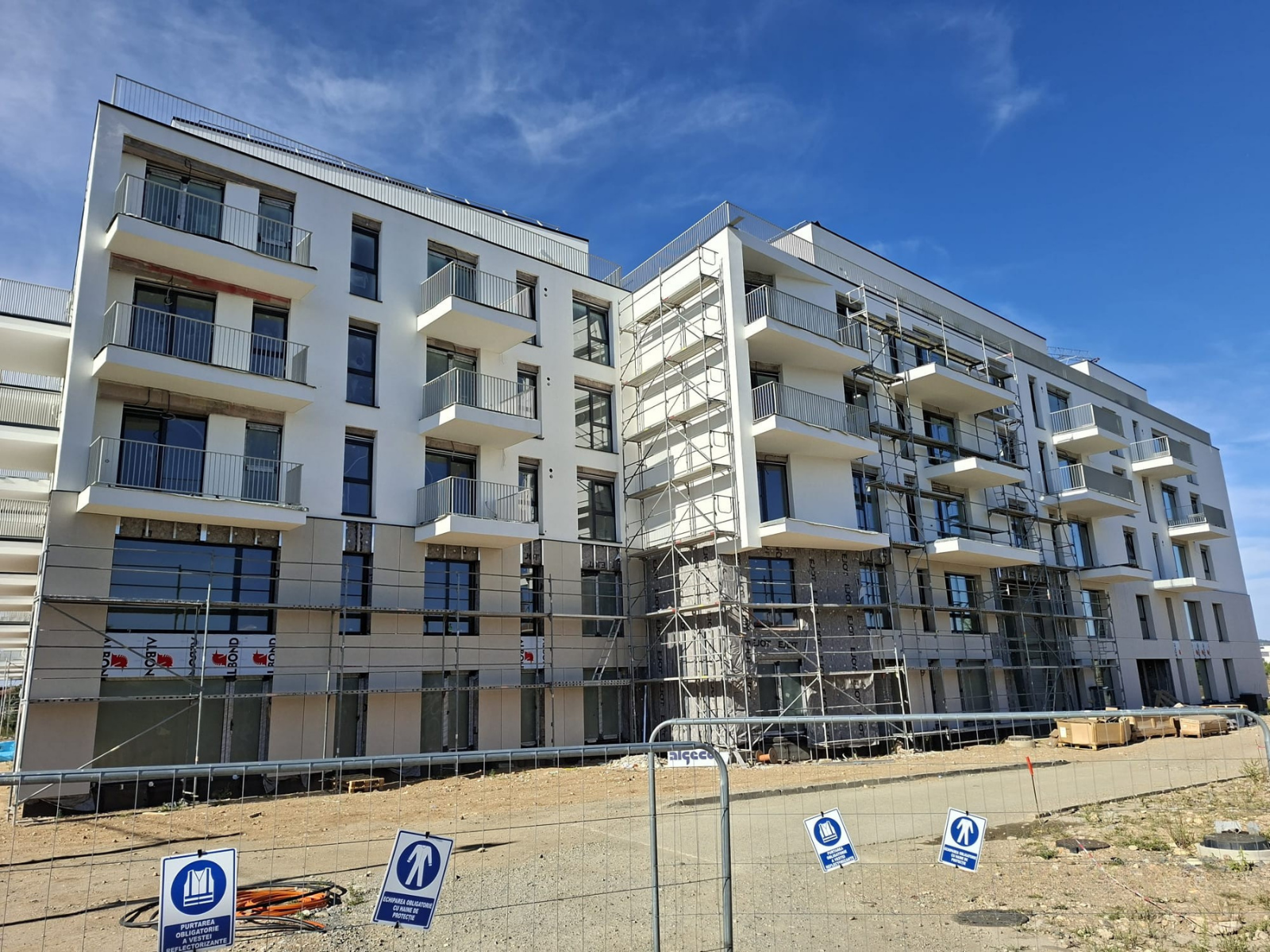

Corpul 1: Au continuat lucrările de tencuieli și glet, lucrările de instalații, precum și lucrările de placări ceramice în băi și bucătării. Au continuat lucrarile de vopsitorii lavabile. S-au montat uși acces apartamente. Au inceput lucrarile de montaj pardoseala ceramica in spatiile comune. Au continuat lucrările de anvelopare termică si lucrările de finisaje fațade. Se monteaza balustrade exterioare si a inceput montajul pardoselilor in terase;
Corpul 2: Au continuat lucrările de tencuieli și lucrările de instalații. A continuat montajul plăcilor de gresie și faianță. S-au montat uși acces apartamente. Au continuat lucrările de anvelopare termică și finisajele fațadelor. Se monteaza balustrade exterioare si a inceput montajul pardoselilor in terase;

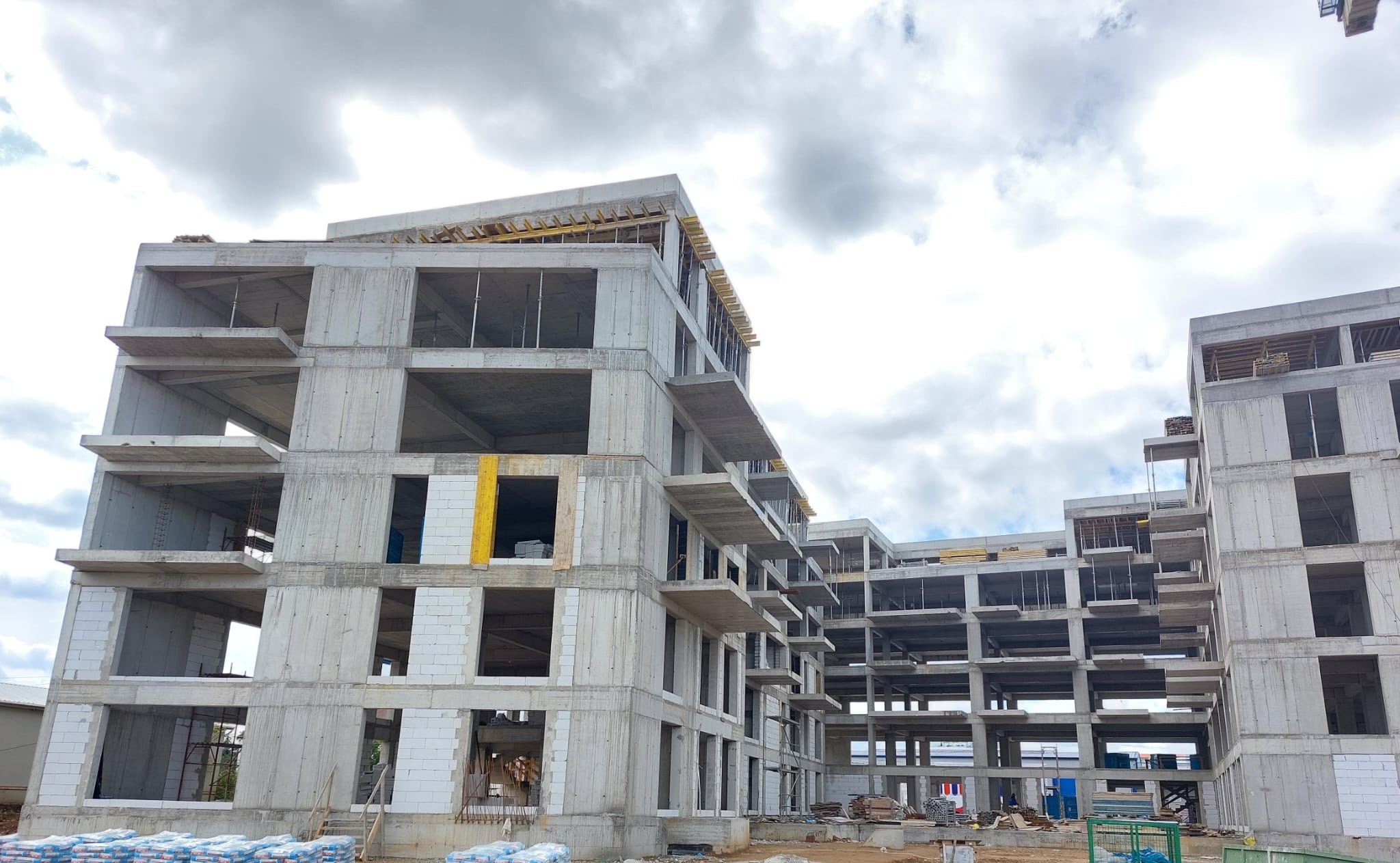

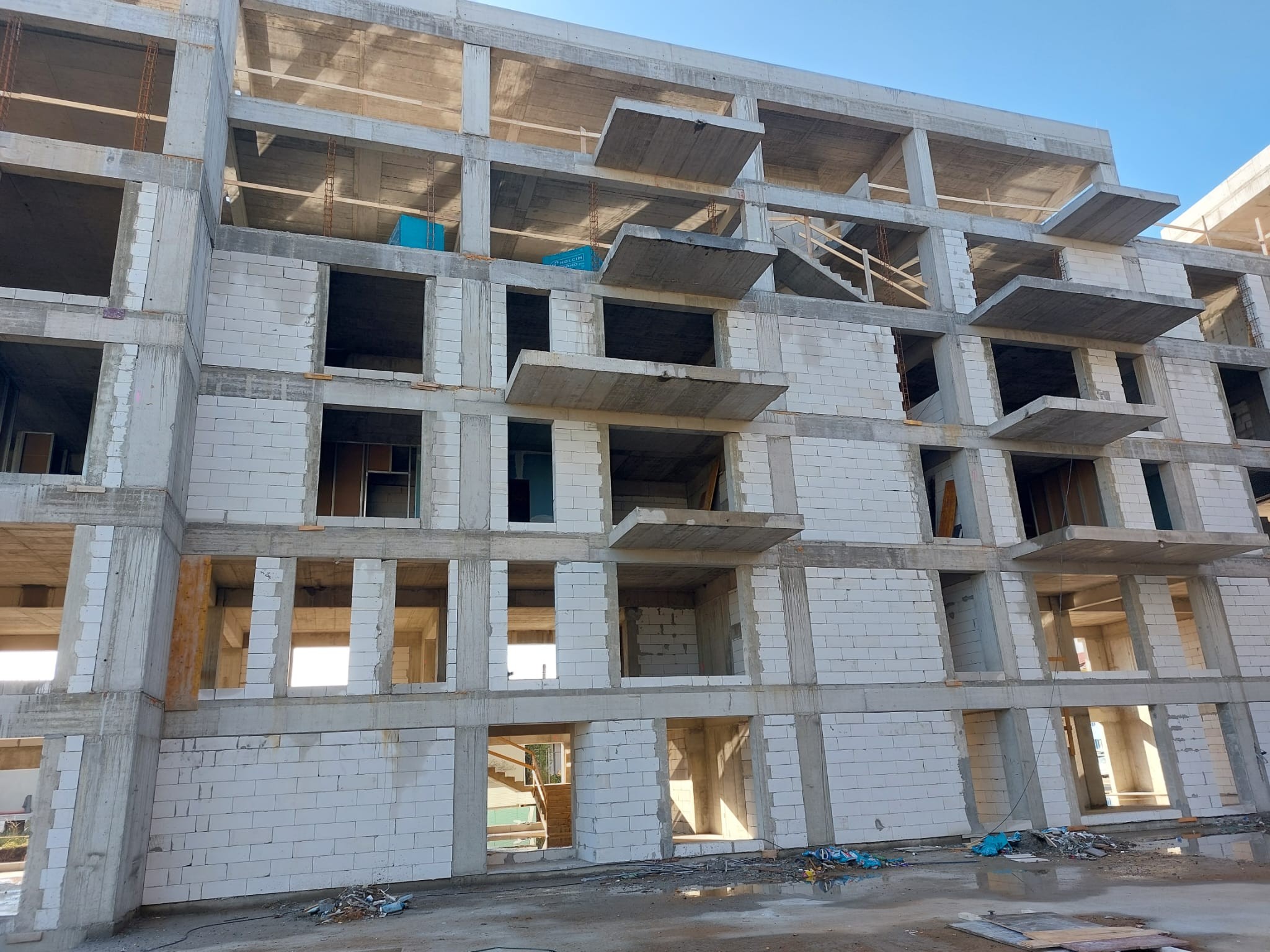

Corpul 3: Au continuat lucrările de tencuieli și glet, precum și lucrările de instalații. Au continuat lucrările de montaj al plăcilor ceramice în băi și bucătării. S-au montat uși acces apartamente. Au inceput lucrarile de montaj pardoseala ceramica in spatiile comune. Au continuat lucrările de anvelopare termică și lucrările de finisaje fațade. Se monteaza balustrade exterioare.
Iunie 2026

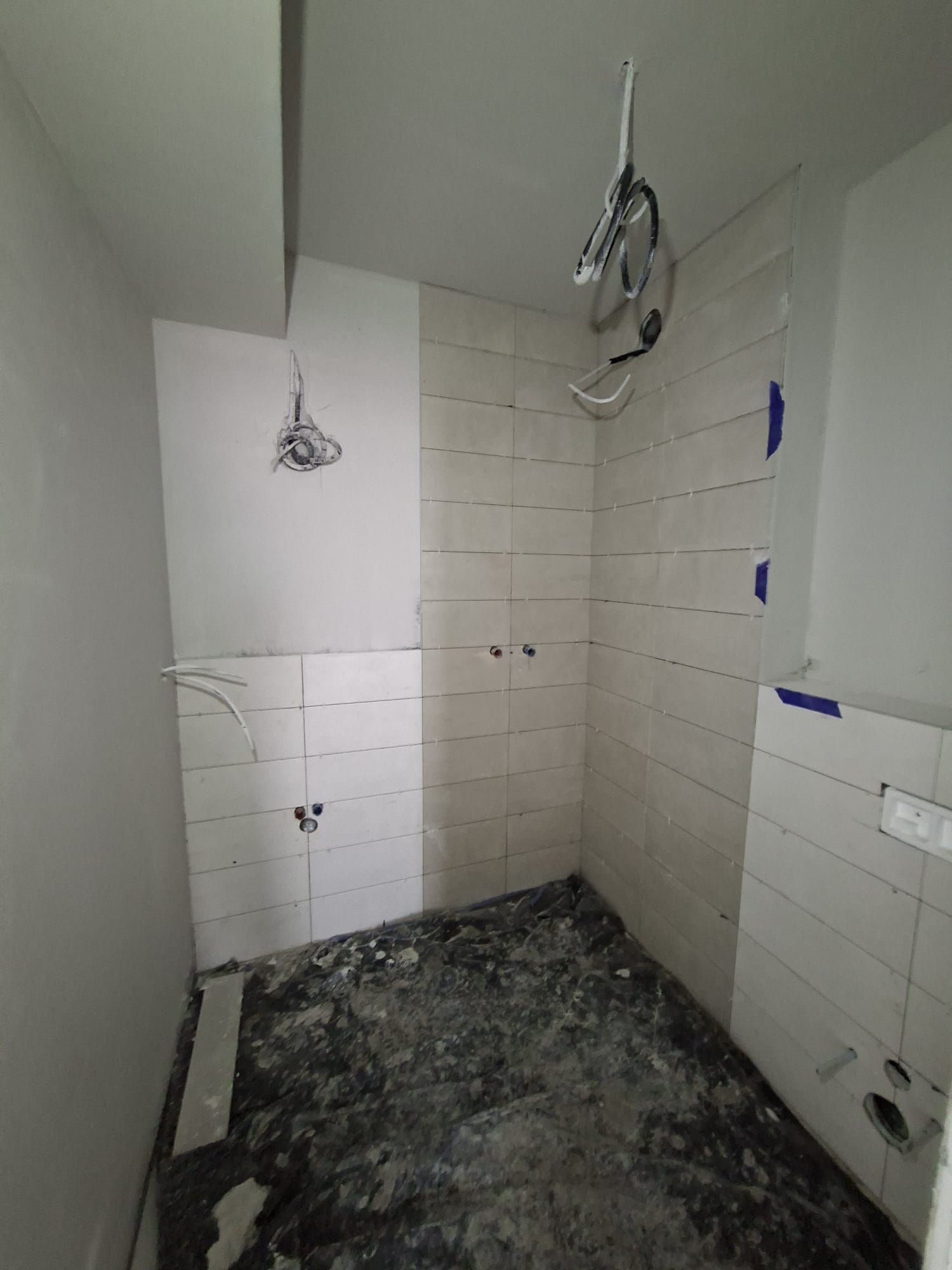

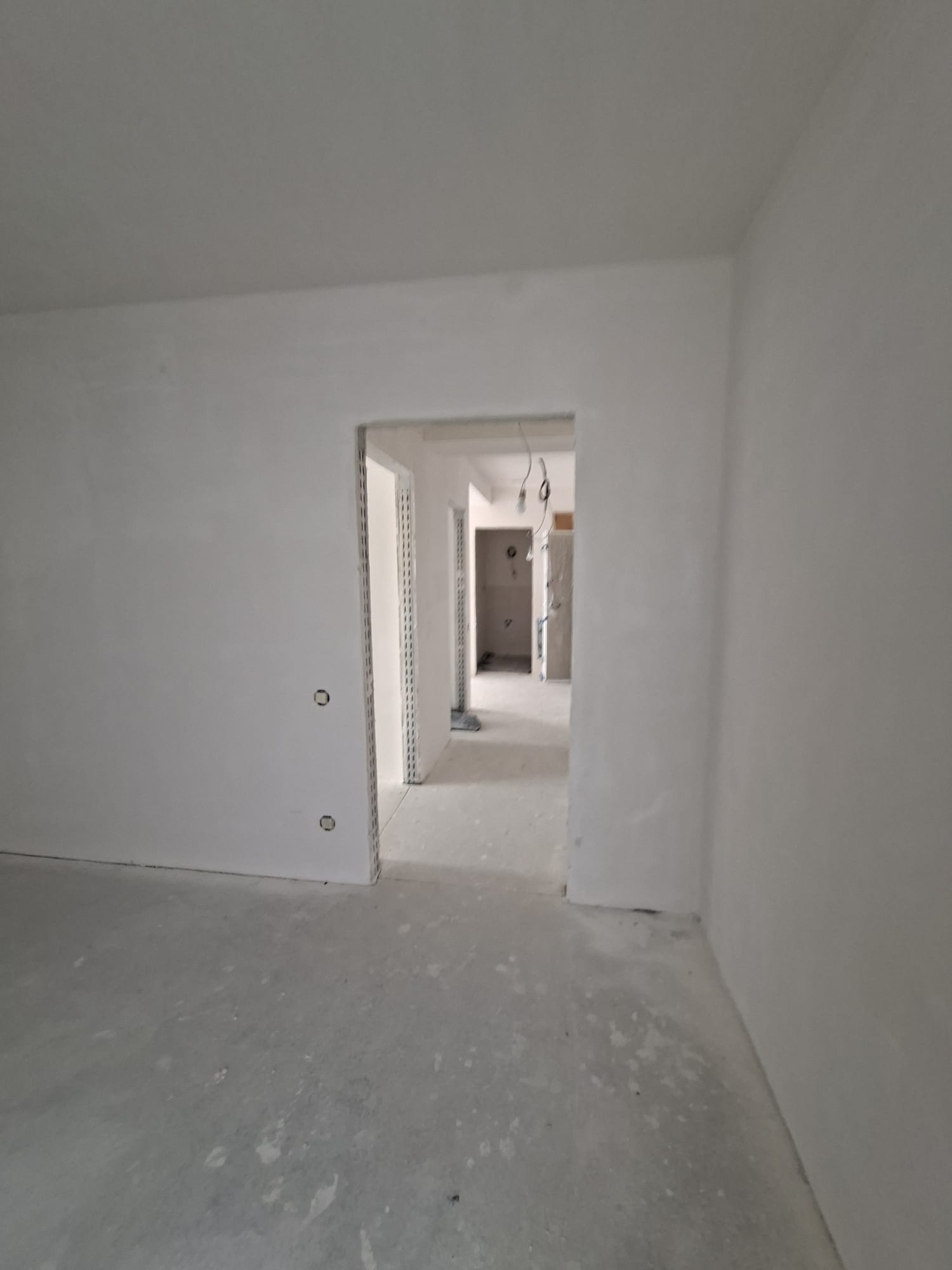

Corpul 1: Au continuat lucrările de tencuieli și glet, lucrările de instalații, precum și lucrările de placări ceramice în băi și bucătării. Au început lucrările de vopsitorii lavabile și montajul ușilor de acces în apartamente. De asemenea, au continuat lucrările de anvelopare termică și au început lucrările de finisare a fațadelor;

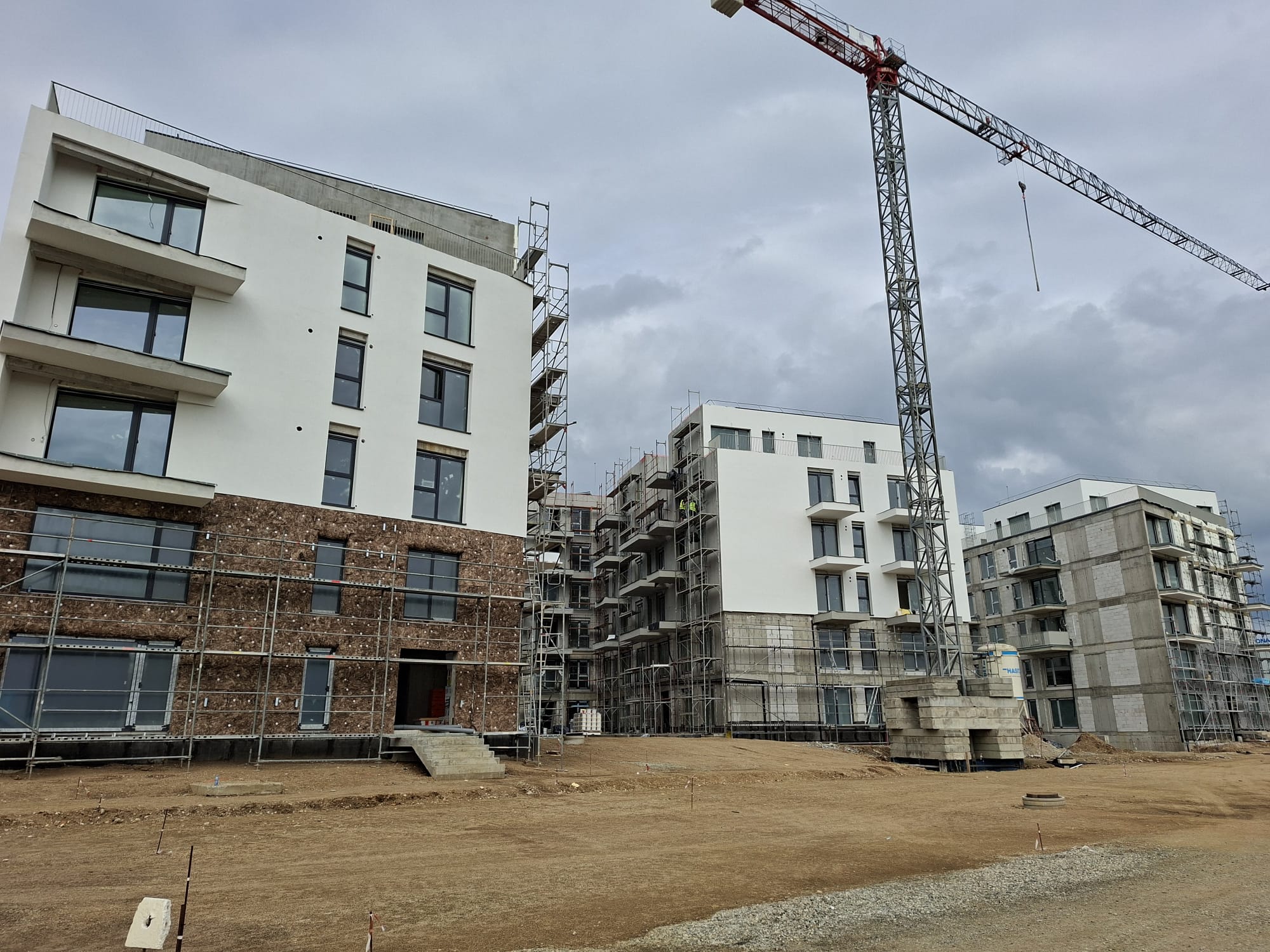

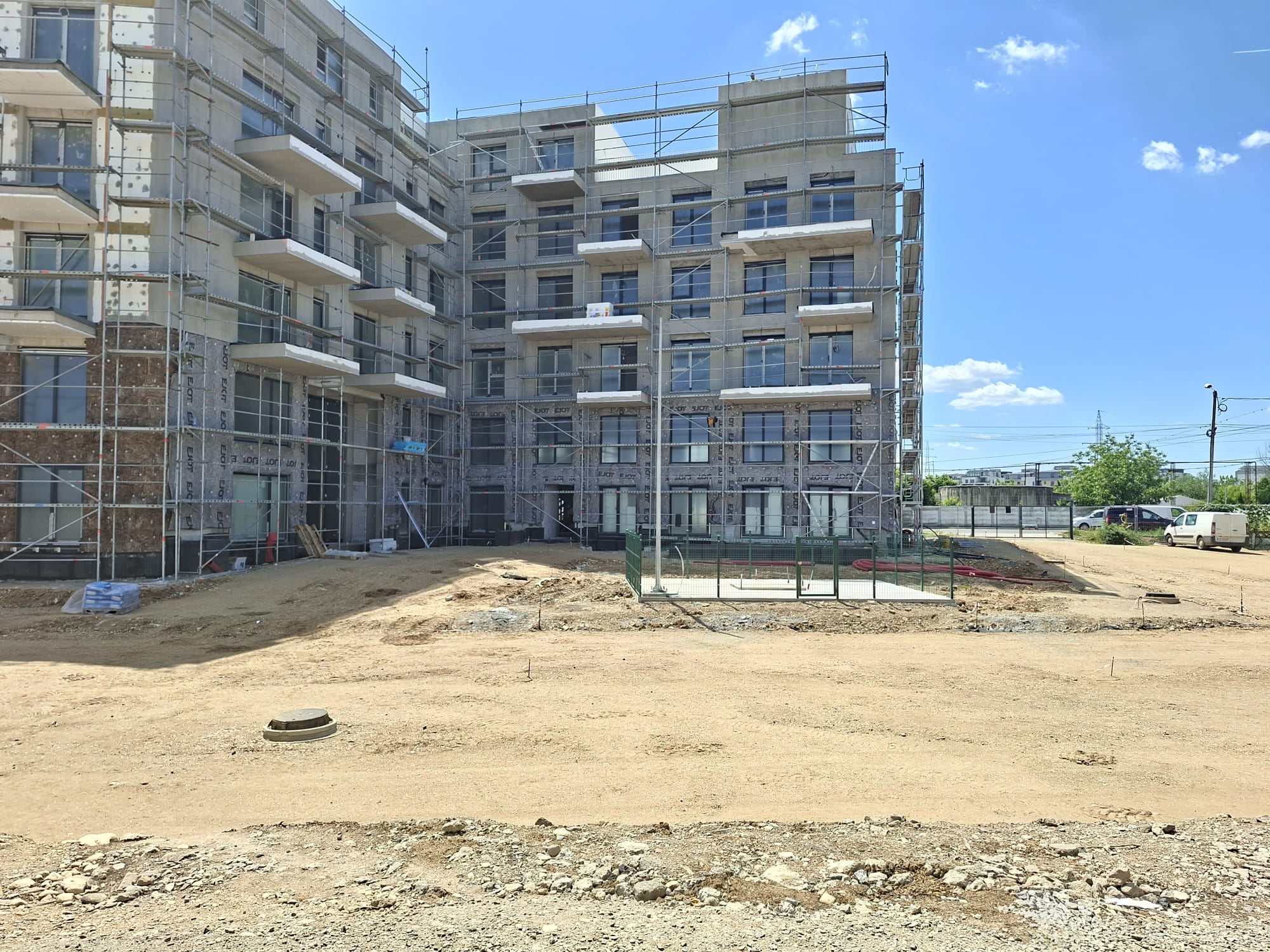

Corpul 2: Au continuat lucrările de tencuieli și instalații. Au fost finalizate lucrările la instalația de încălzire în pardoseală și s-au turnat șapele. A început montajul plăcilor de gresie și faianță. Totodată, au continuat lucrările de anvelopare termică și finisajele fațadelor;
Corpul 3: Au continuat lucrările de tencuieli și glet, precum și lucrările de instalații. Au continuat lucrările de montaj al plăcilor ceramice în băi și bucătării. Se montează ușile de acces în apartamente. De asemenea, au continuat lucrările de anvelopare termică și lucrările de finisare a fațadelor.
Mai 2026

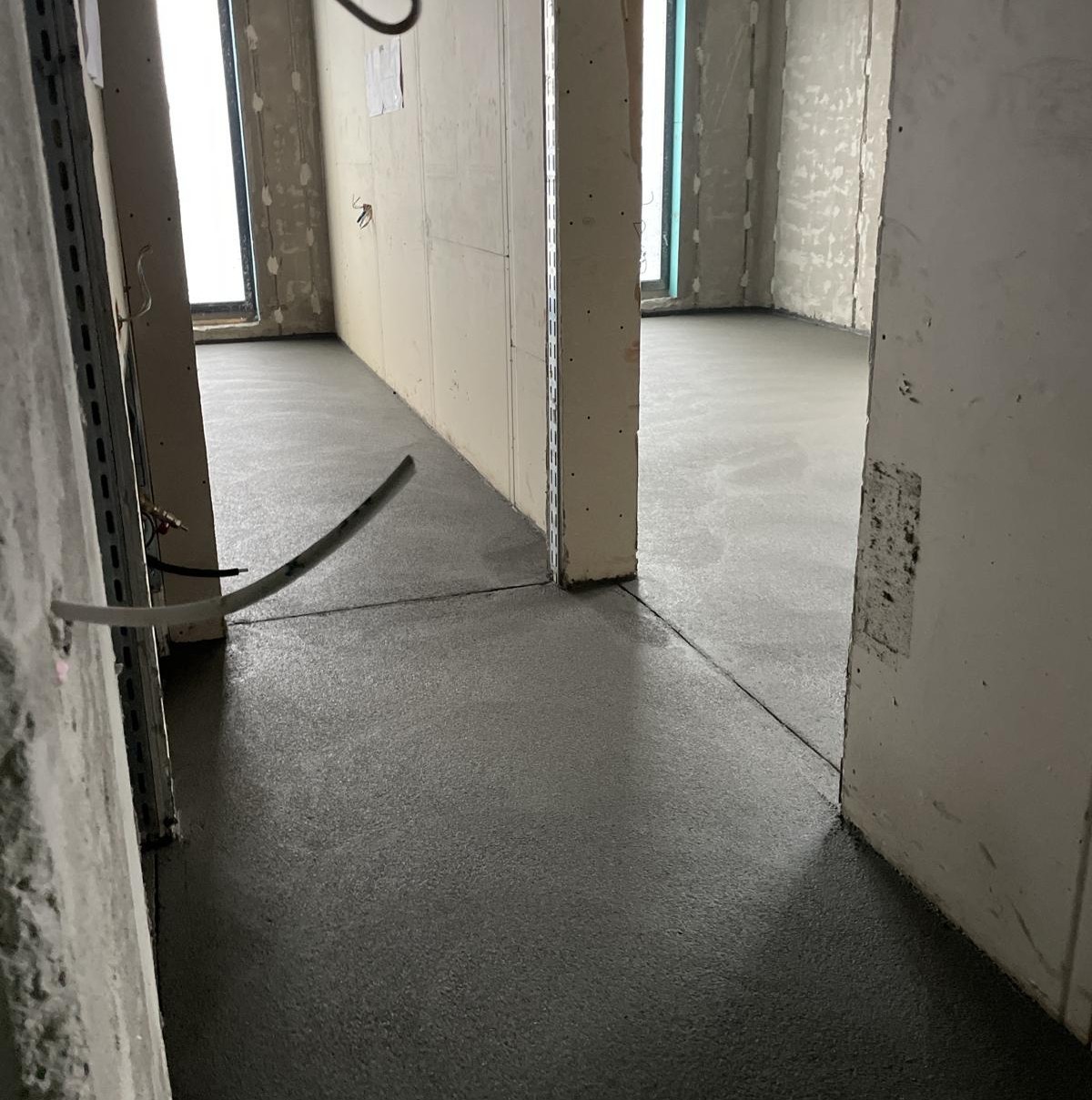

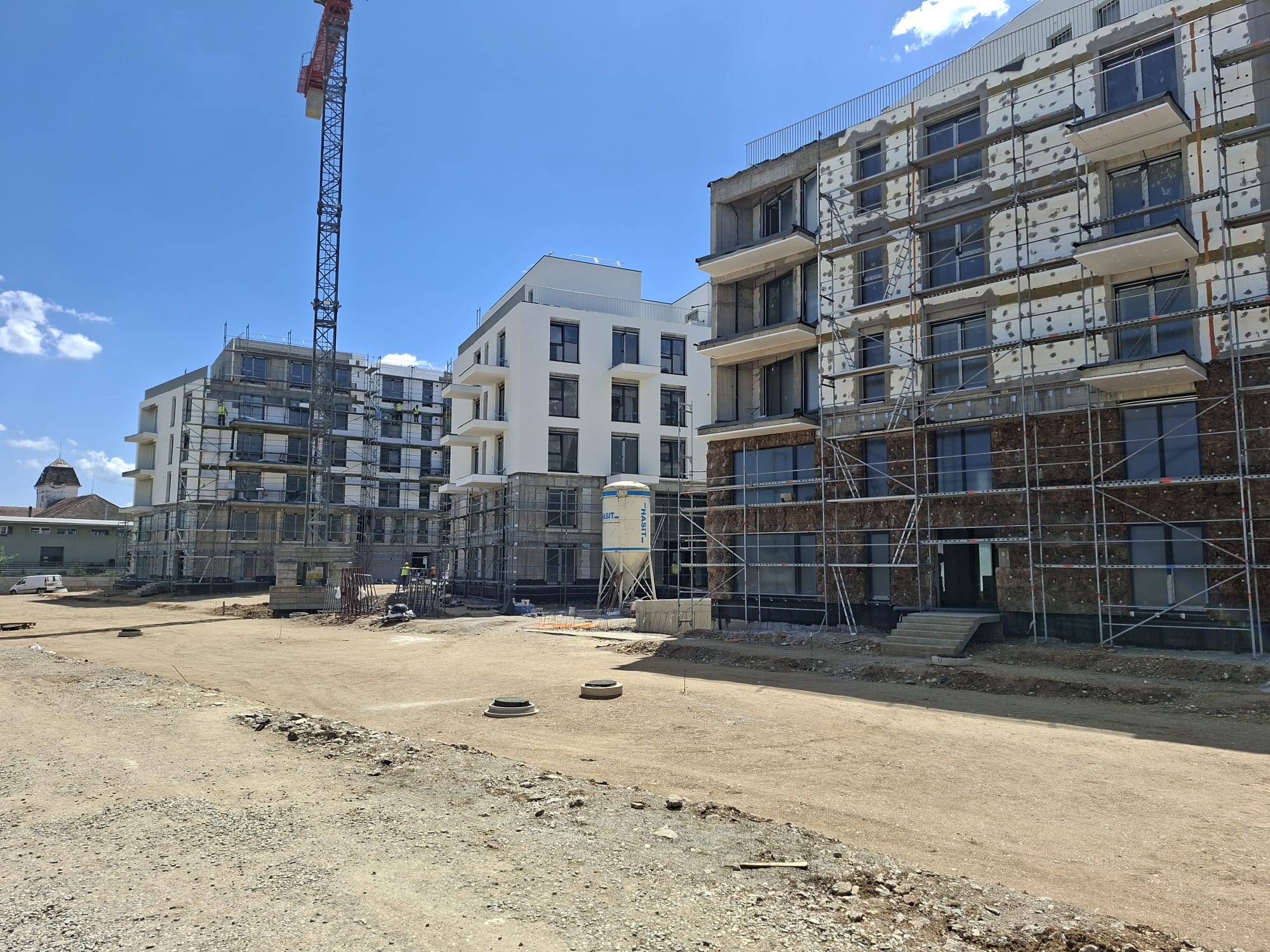

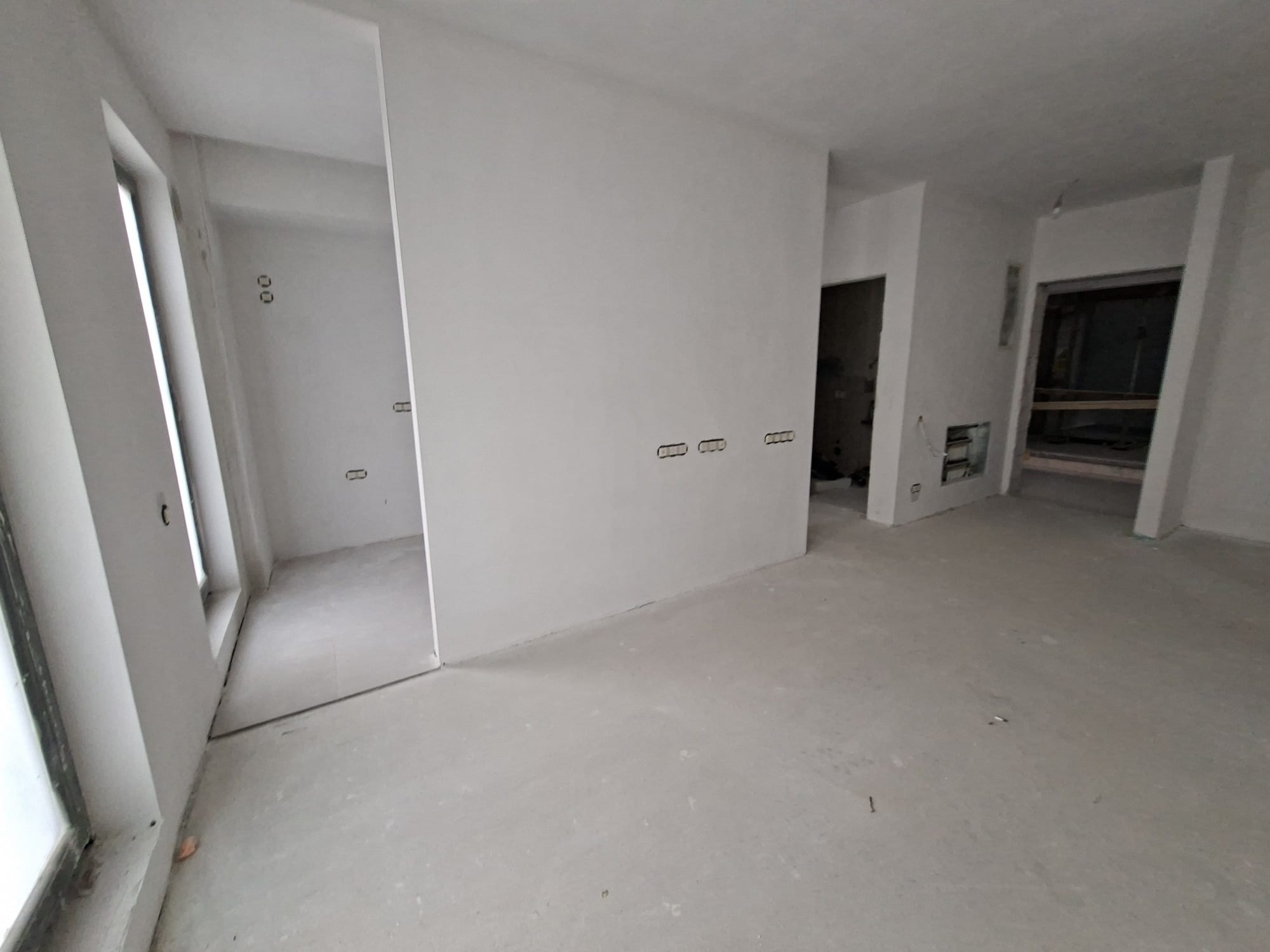

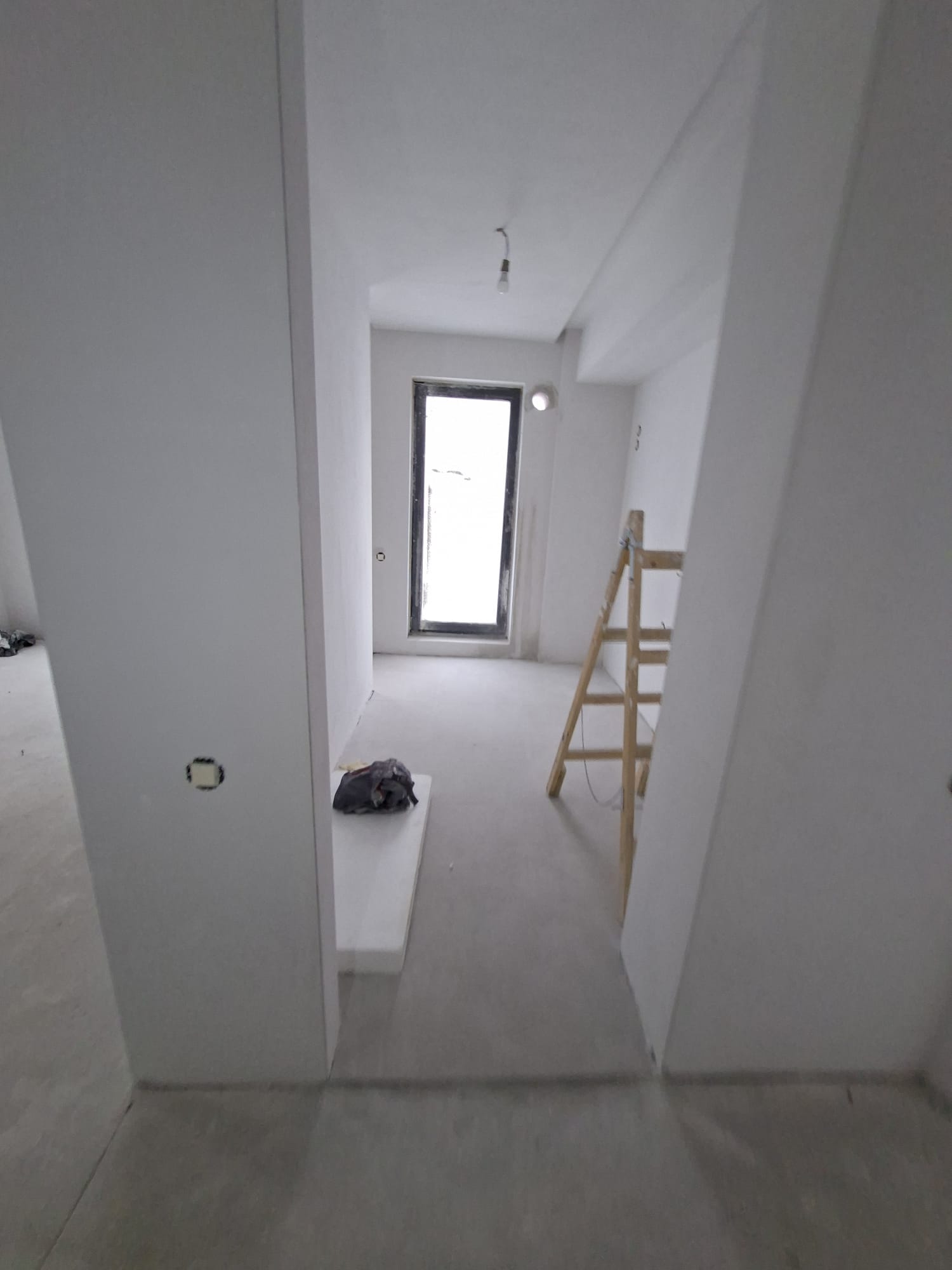

Corpul 1: Au continuat lucrările de tencuieli și glet, lucrările de instalații, precum și lucrările de placări ceramice în băi și bucătării. S-au finalizat lucrările de șape și hidroizolații pentru terase. Au continuat lucrările de anvelopare termică. Se montează balustrada la etajul 4.;
Corpul 2: Au continuat lucrările de tencuieli și lucrările de instalații. Au continuat lucrările la instalația de încălzire în pardoseală. S-au finalizat lucrările de șape și hidroizolații pentru terase. Au continuat lucrările de anvelopare termică și finisajele fațadelor. Se montează balustrada la etajul 4;
Corpul 3: Au continuat lucrările de tencuieli și glet, precum și lucrările de instalații. Au continuat lucrările de montaj al plăcilor ceramice în băi și bucătării. Au început lucrările de anvelopare termică. Se montează balustrada la etajul 4.

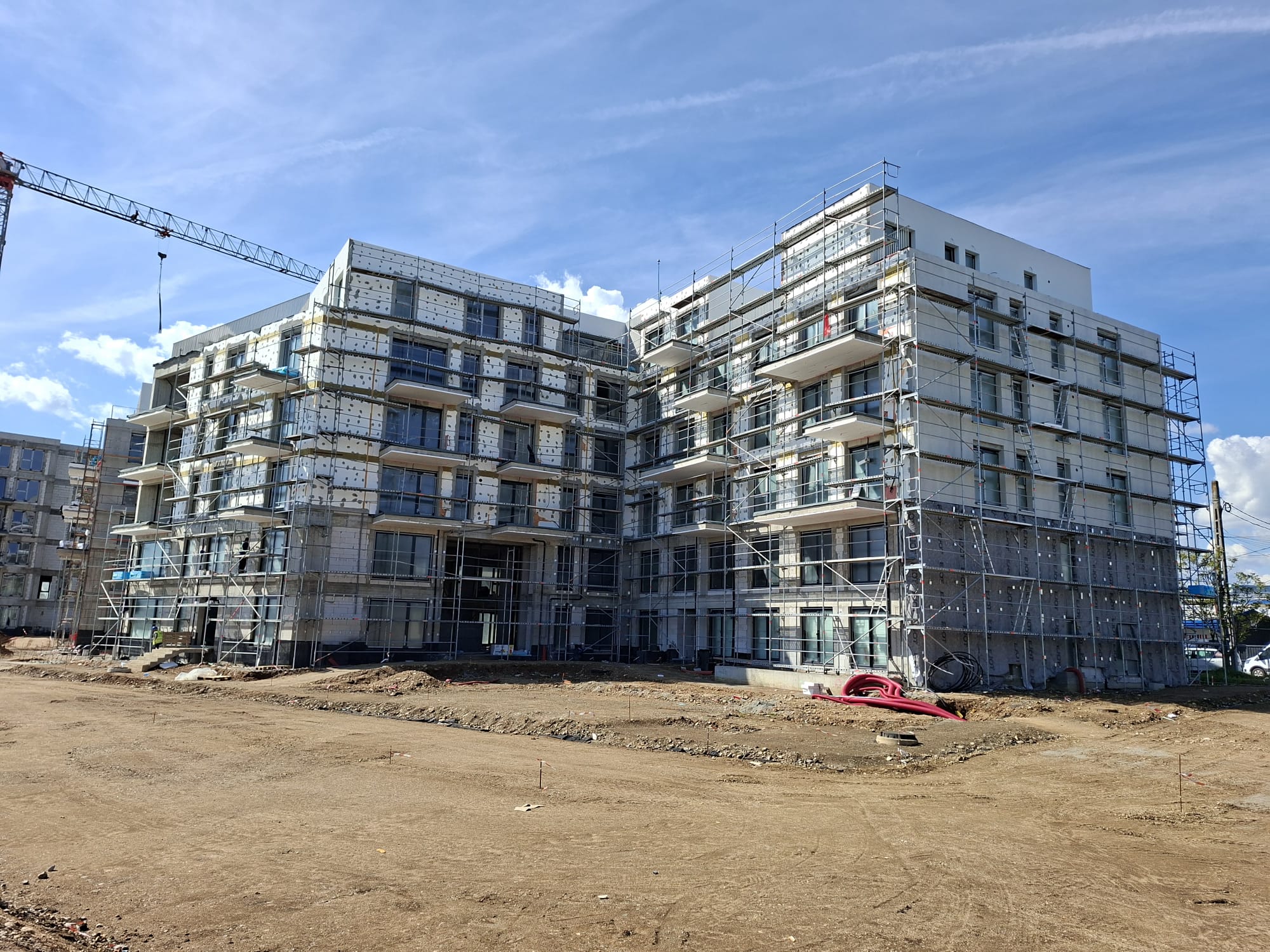

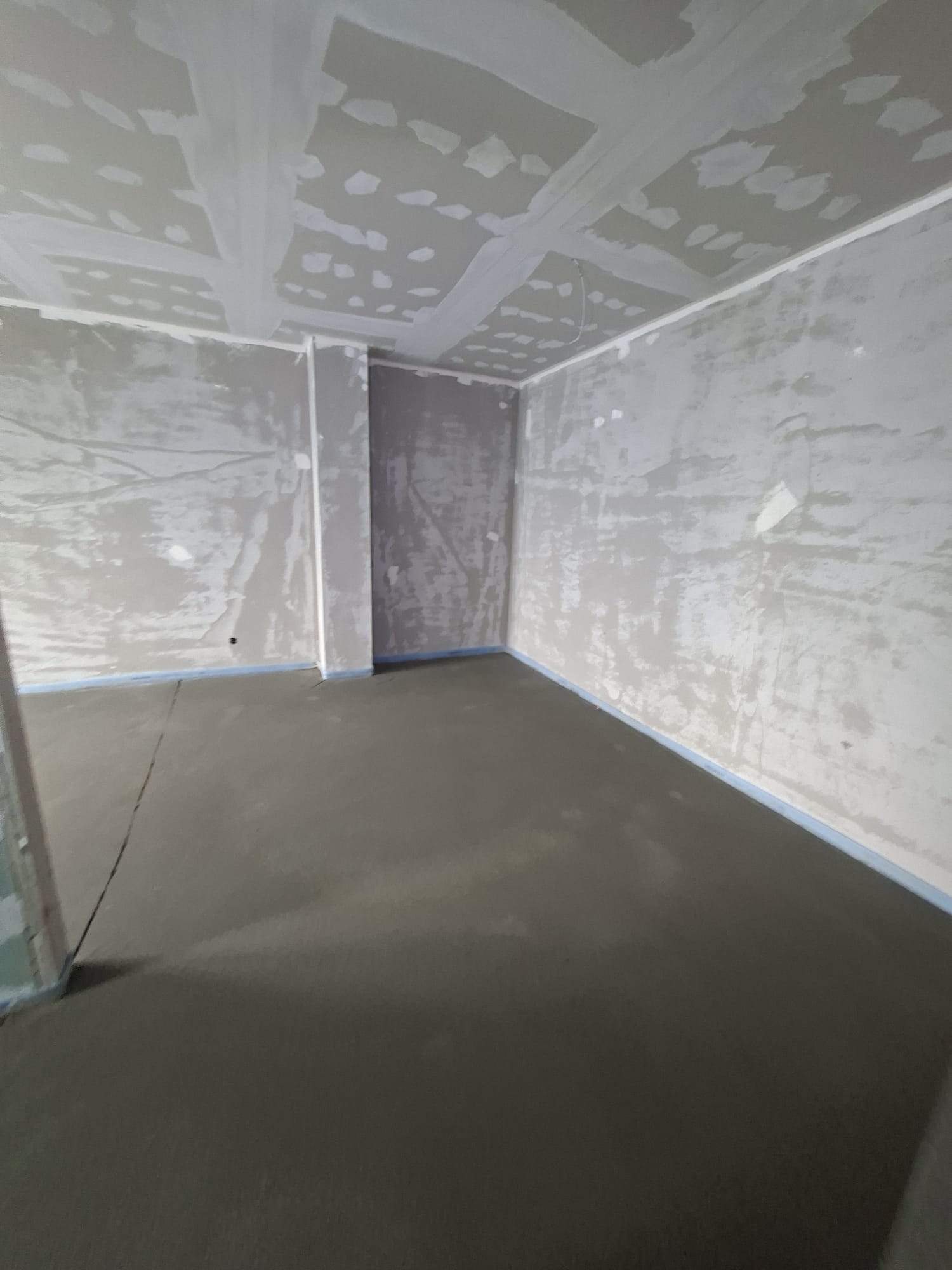

Aprilie 2026

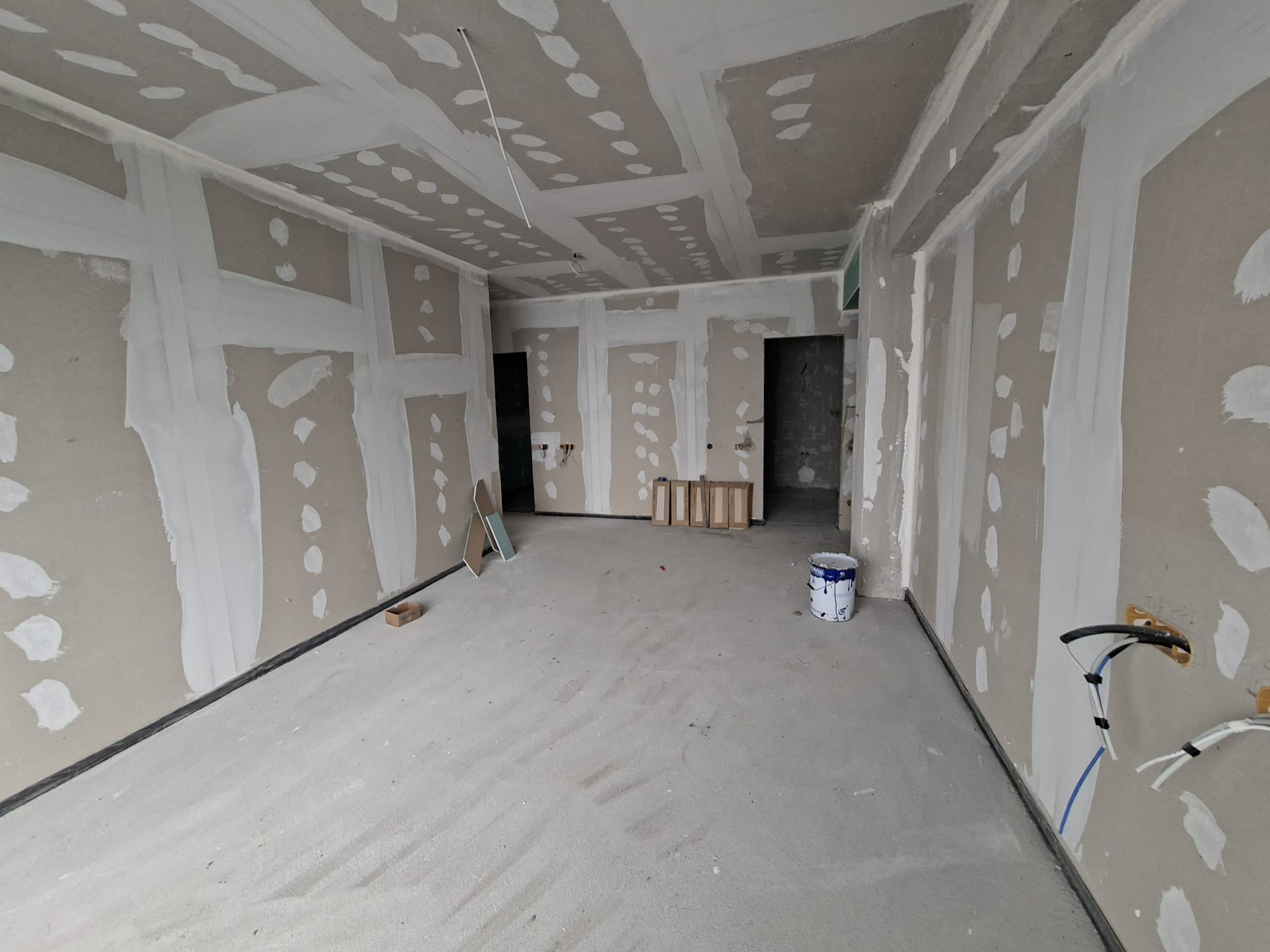

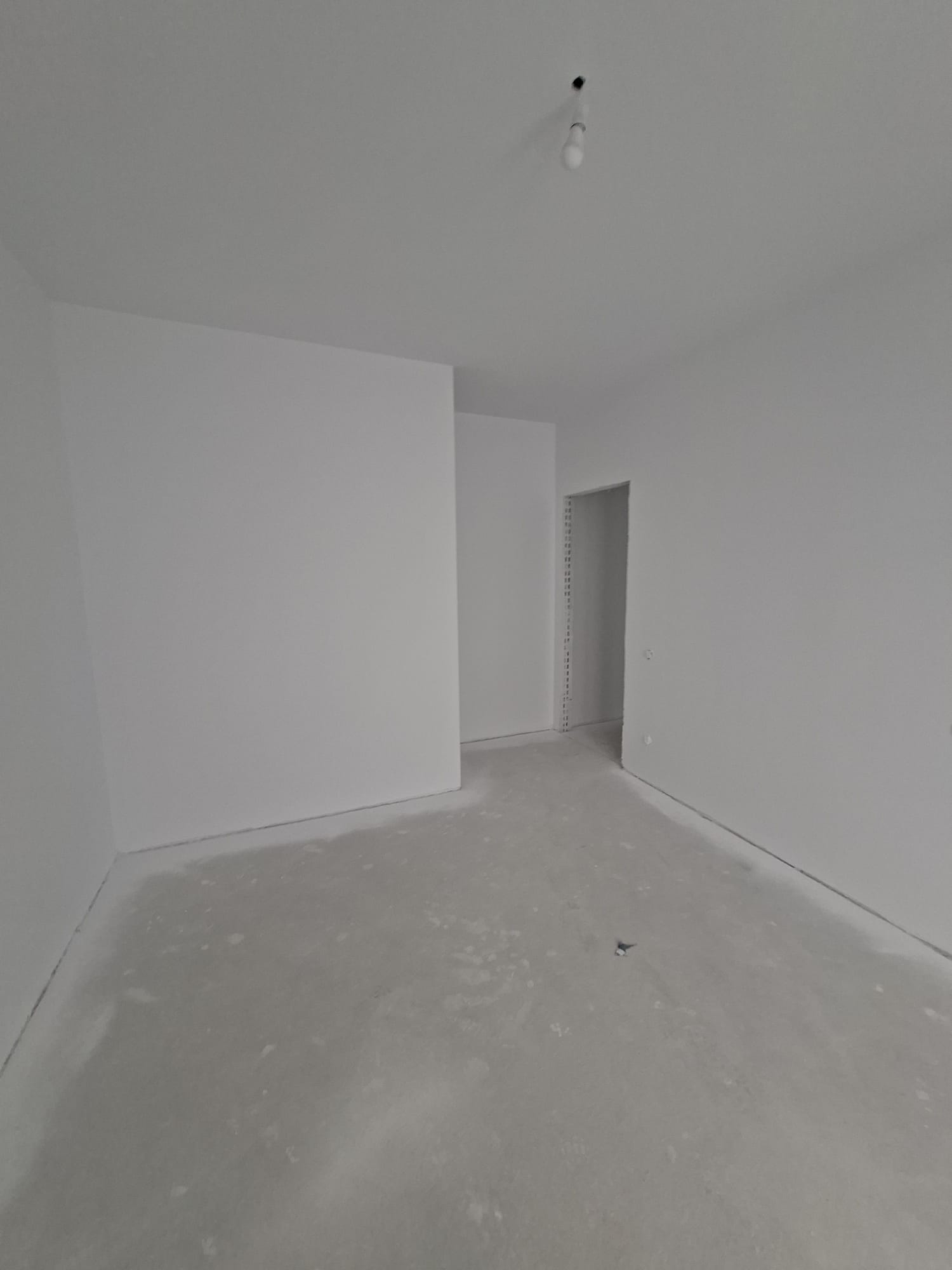

Corpul 1: Au continuat lucrările de tencuieli, lucrările de instalații, precum și lucrările de placări ceramice în băi și bucătării. Se lucrează la șape și hidroizolațiile teraselor. Au continuat lucrările de anvelopare termică;

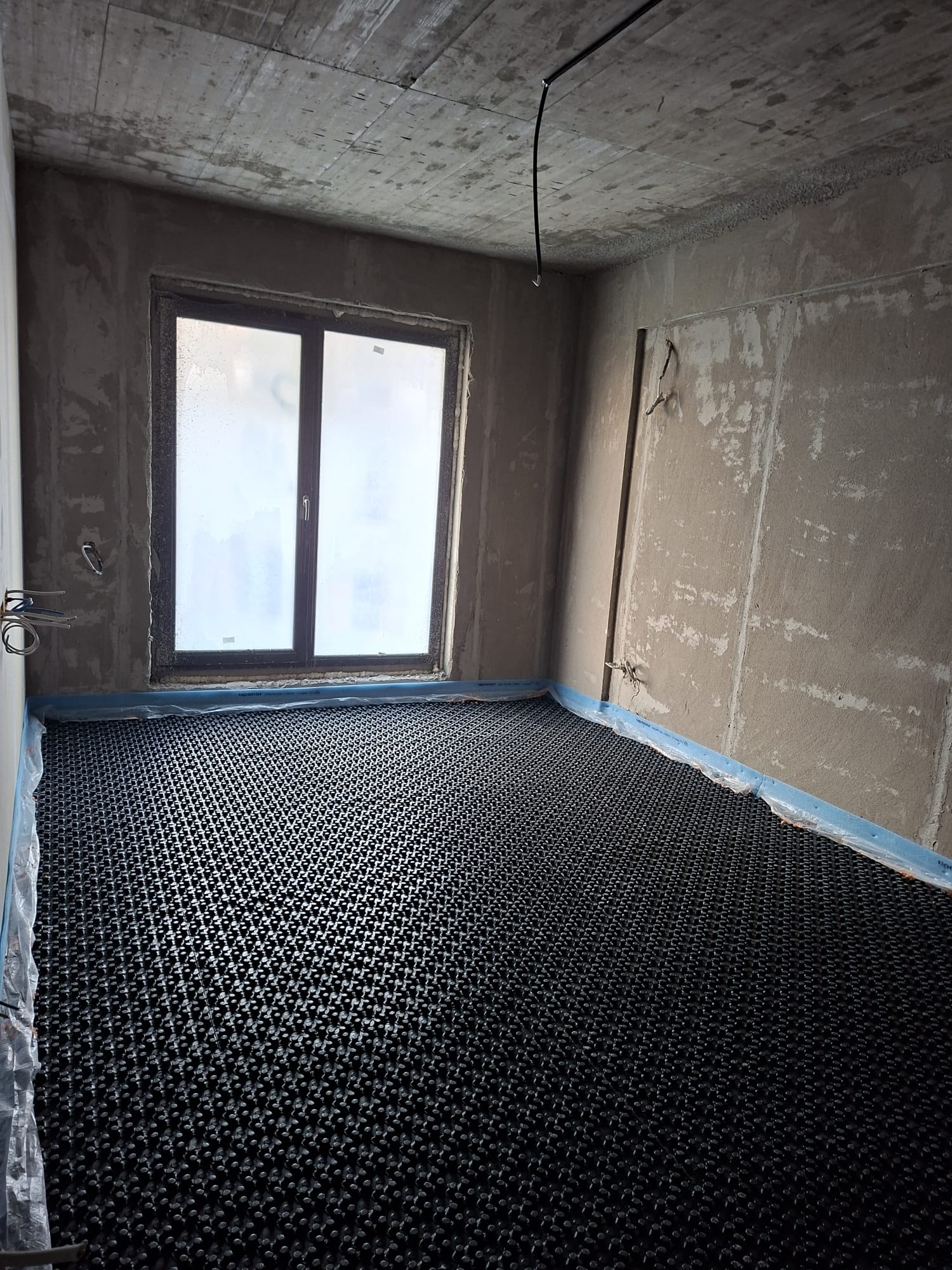

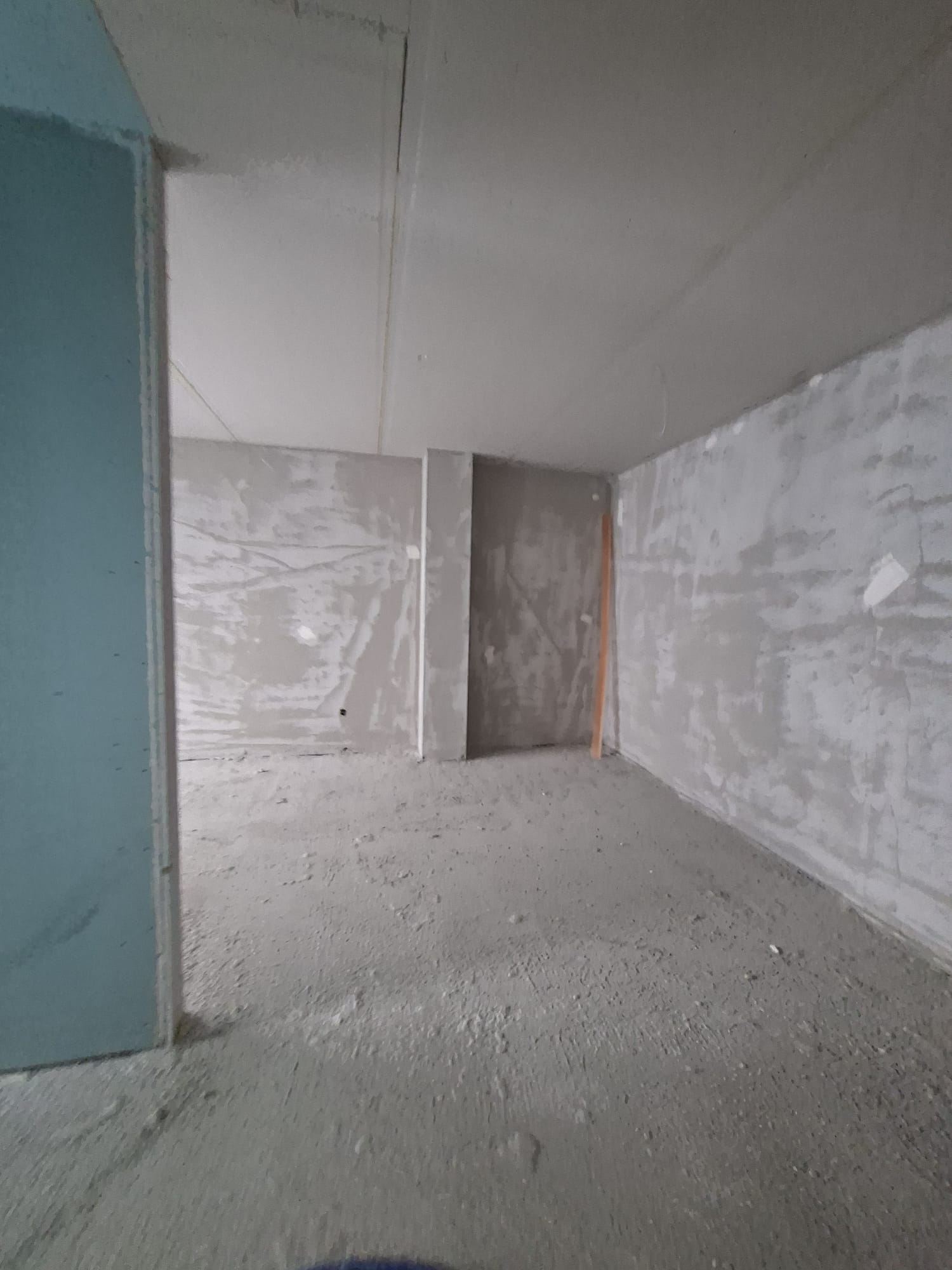

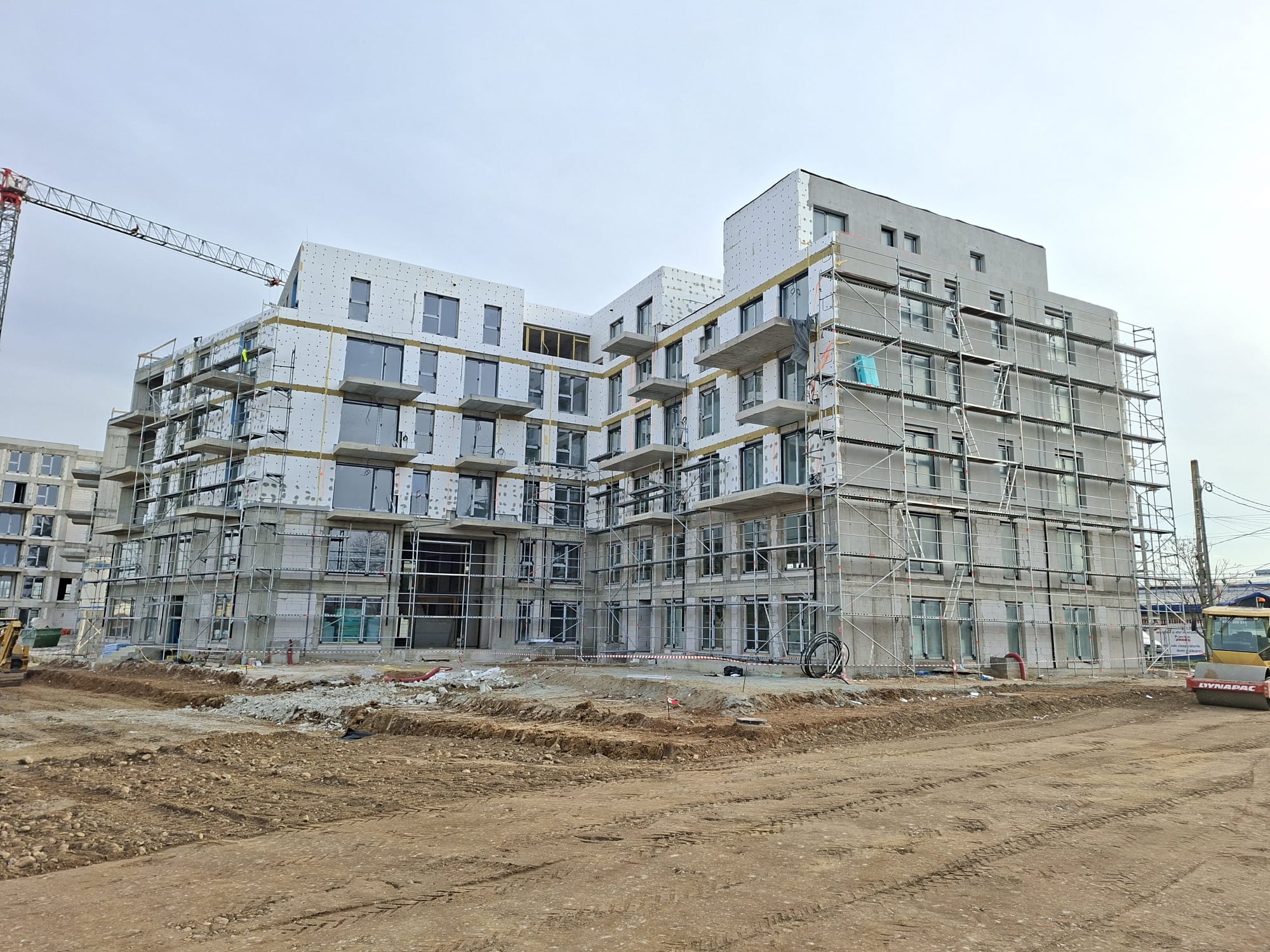

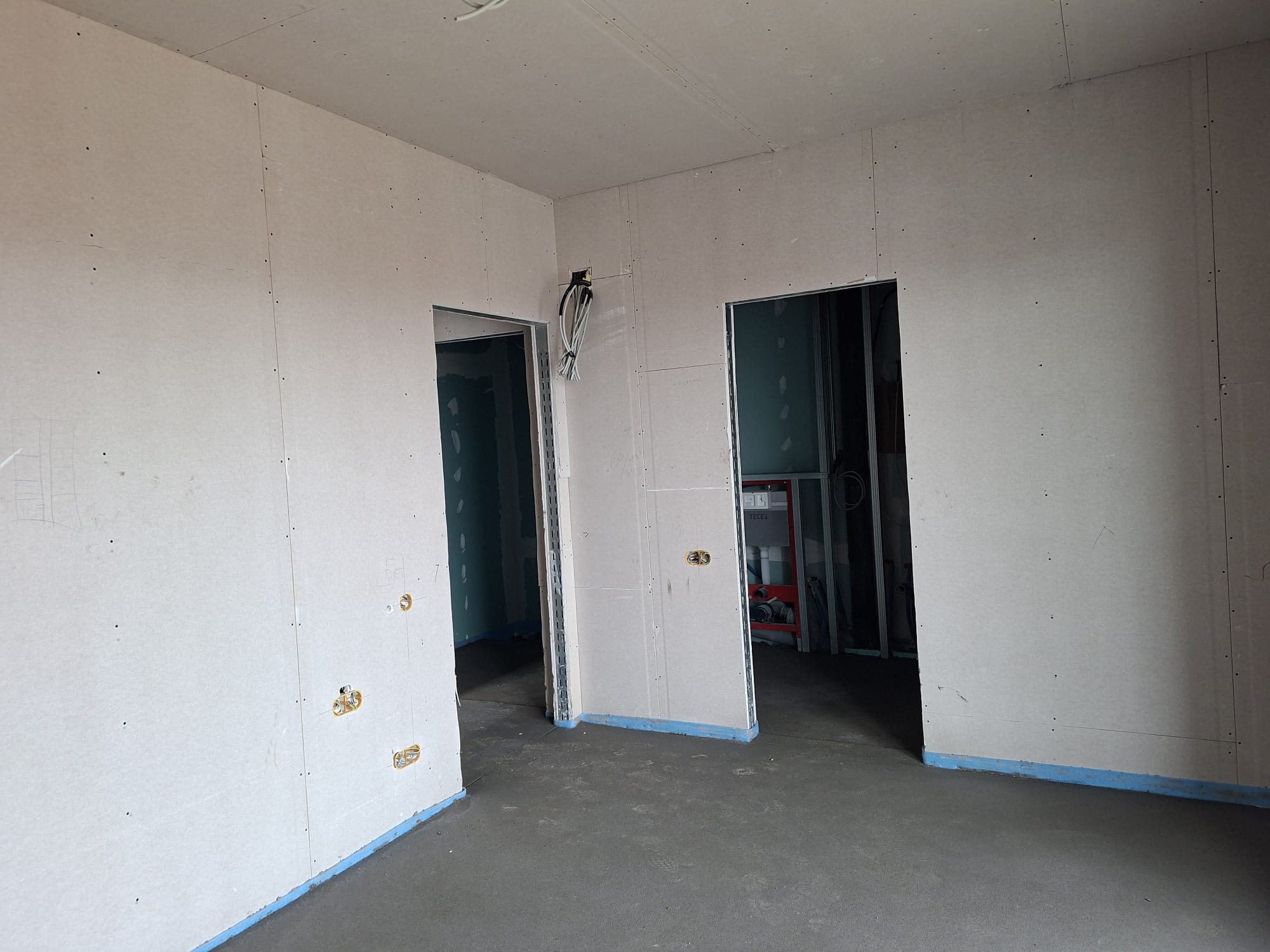

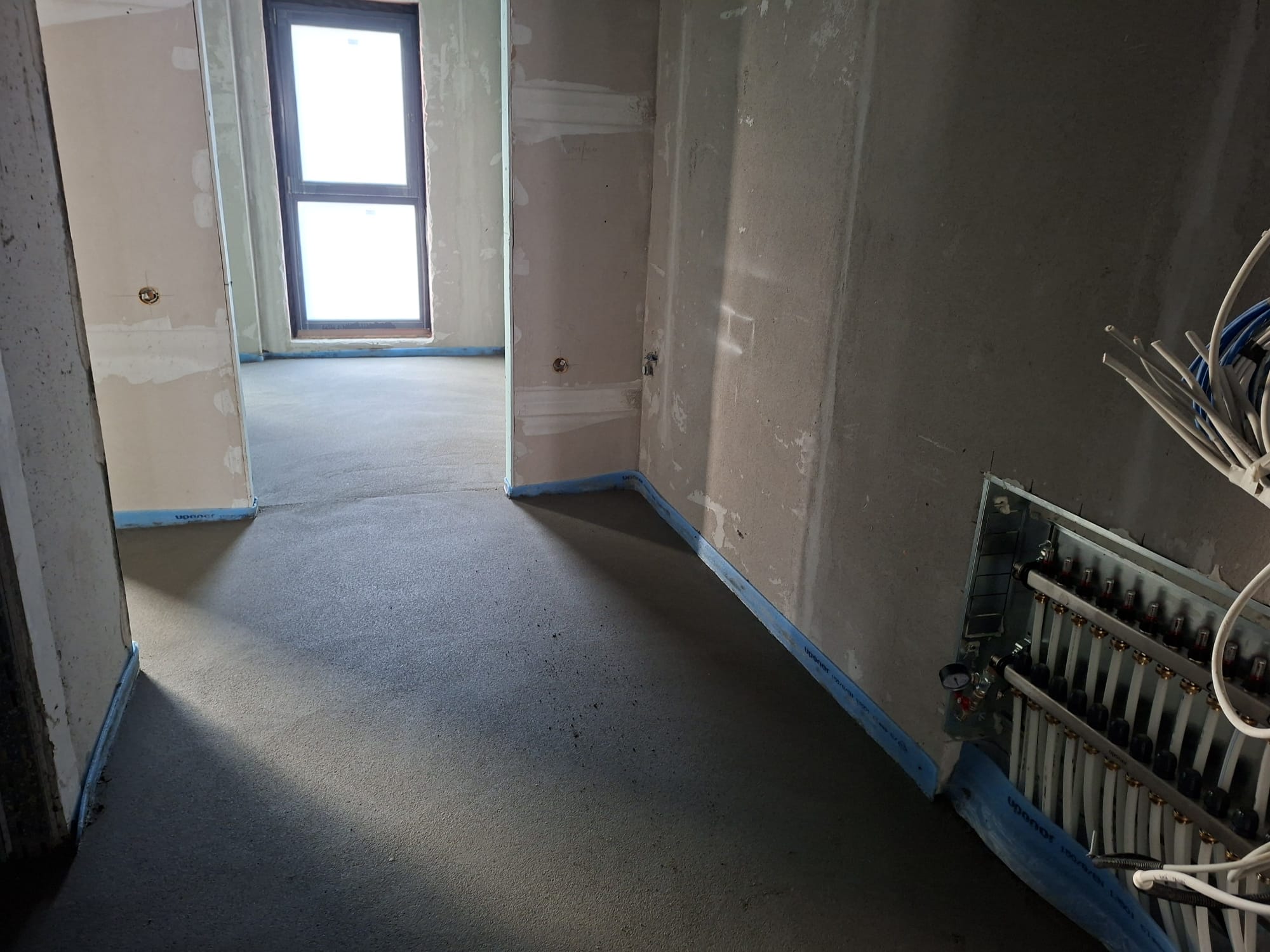

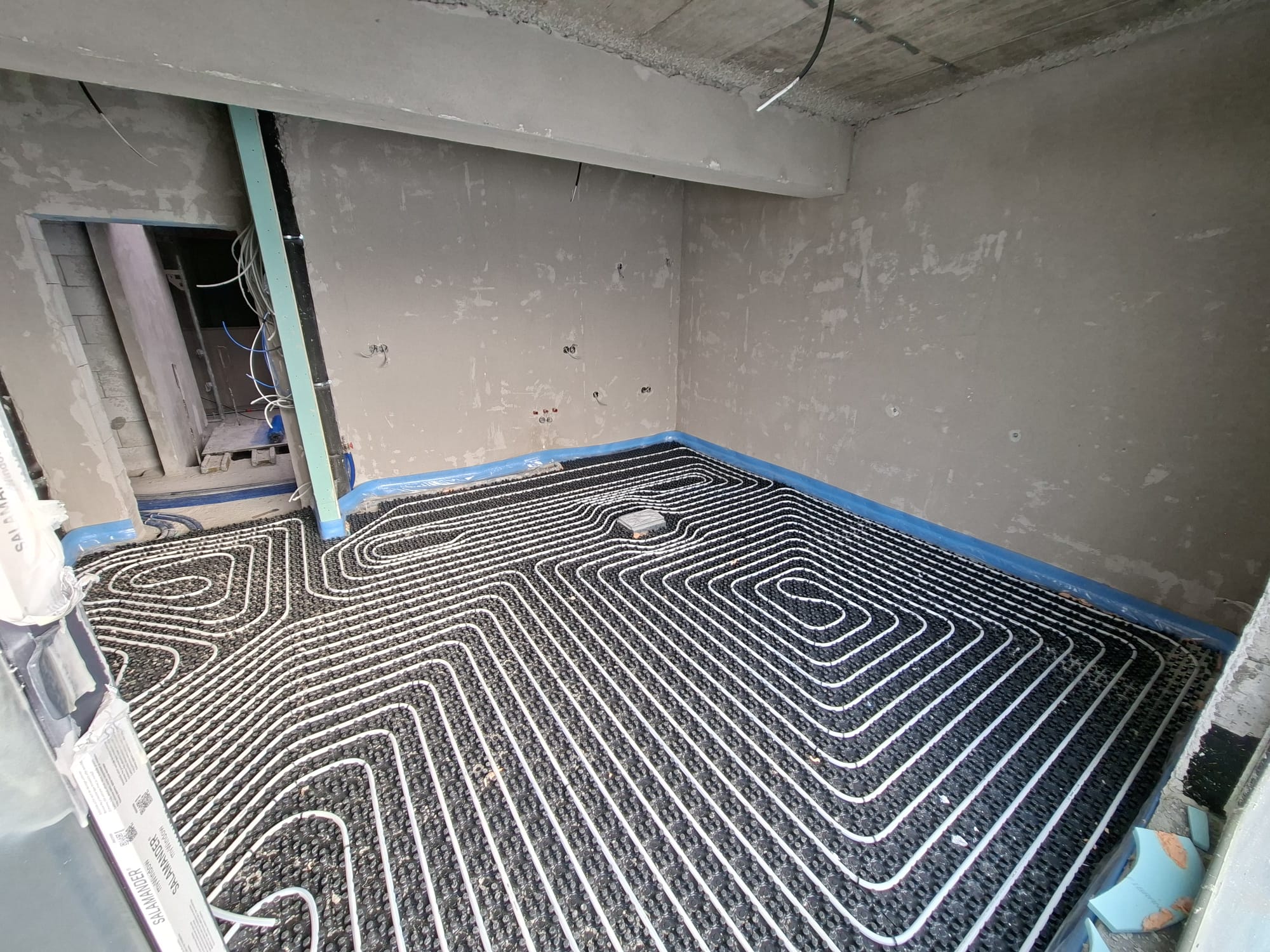

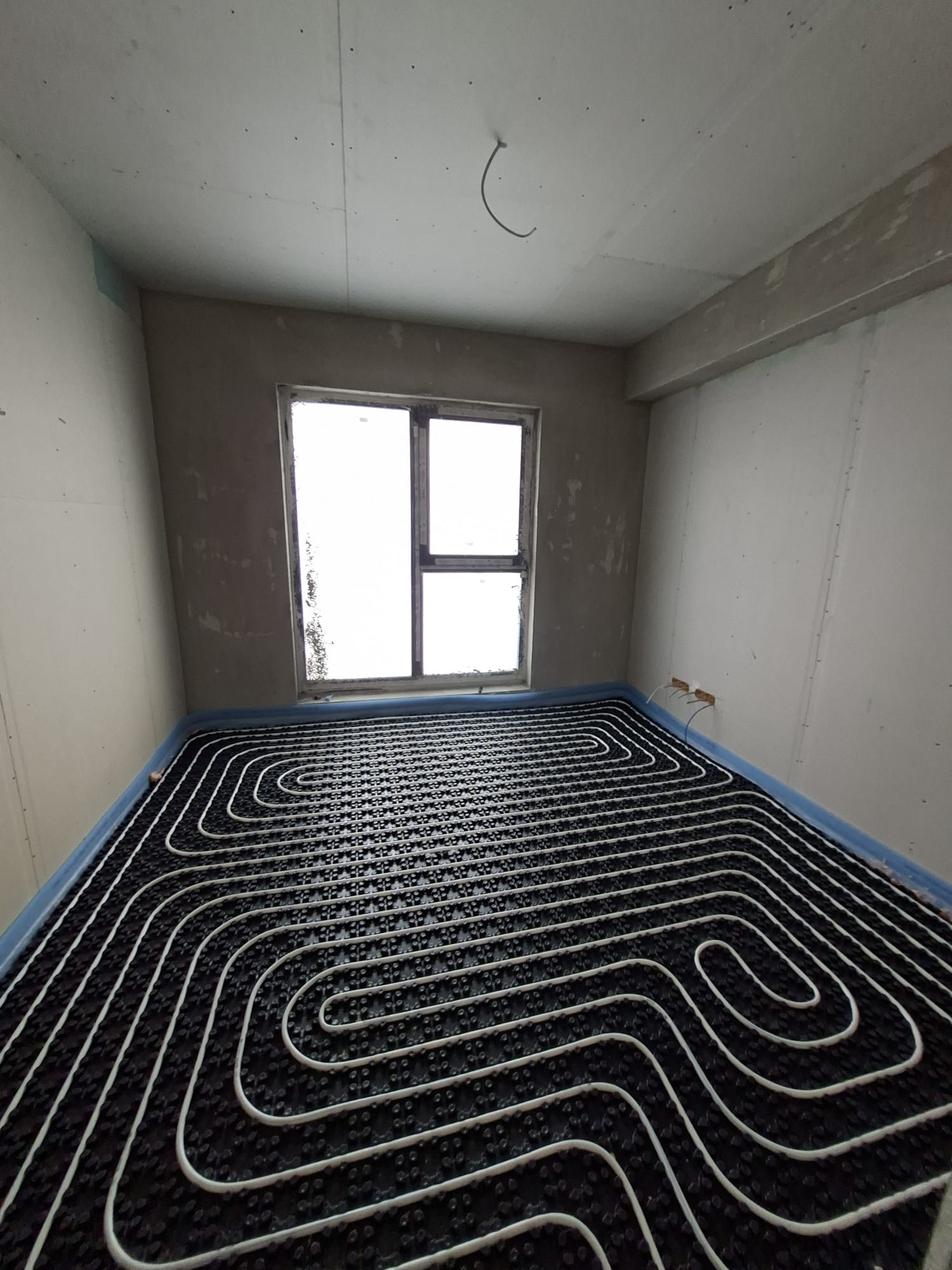

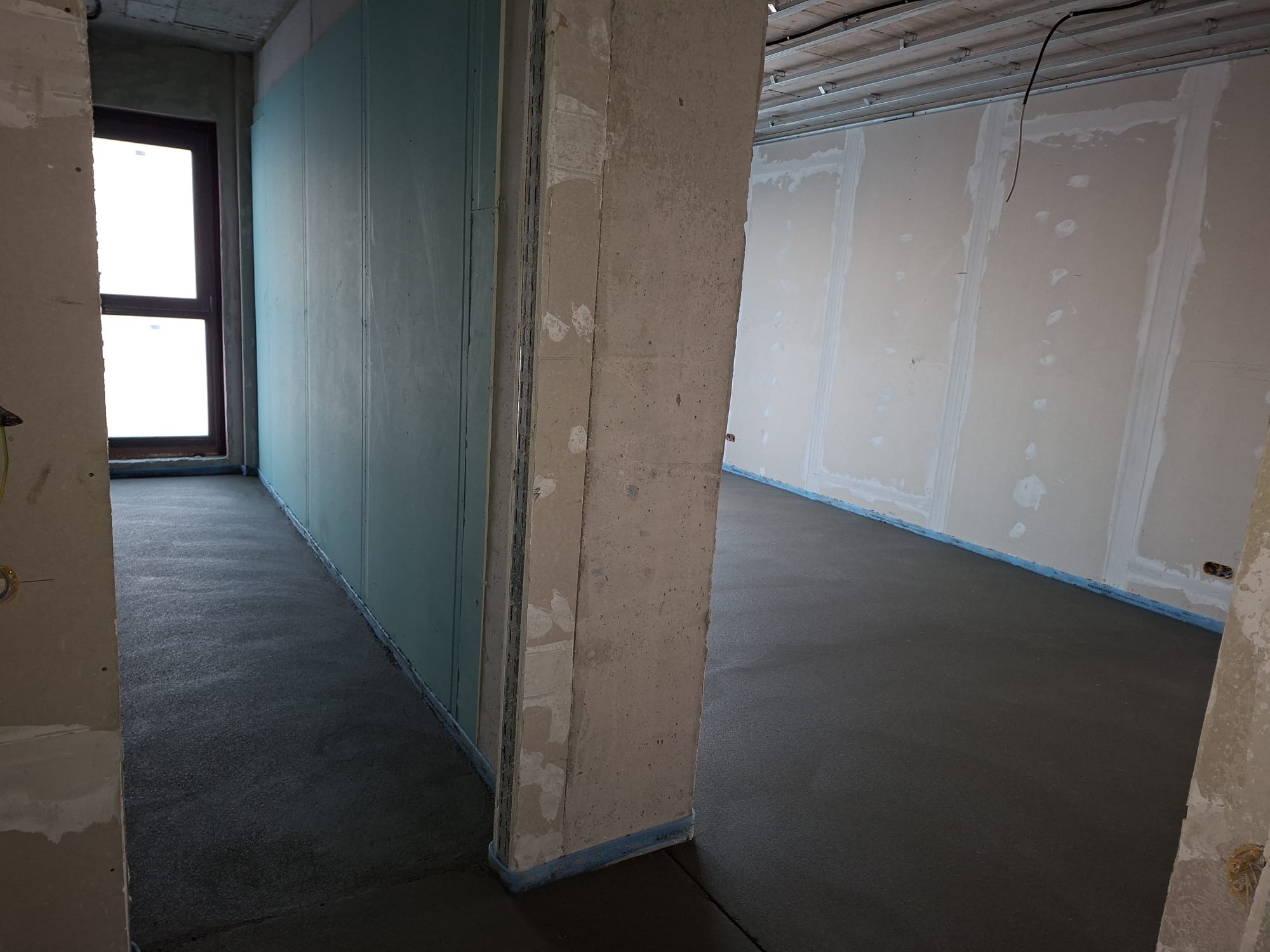

Corpul 2: Au fost finalizate lucrările de compartimentare din gips-carton. Au continuat lucrările de tencuieli și instalații. Au început lucrările la instalația de încălzire în pardoseală. Se lucrează la șape și hidroizolațiile teraselor. Au continuat lucrările de anvelopare termică;
Corpul 3: Au continuat lucrările de tencuieli, precum și lucrările de instalații. A fost finalizat montajul sistemului de încălzire în pardoseală și s-au turnat șapele. Au fost finalizate hidroizolațiile teraselor. Au început lucrările de montaj plăci ceramice în băi și bucătării.
Martie 2026

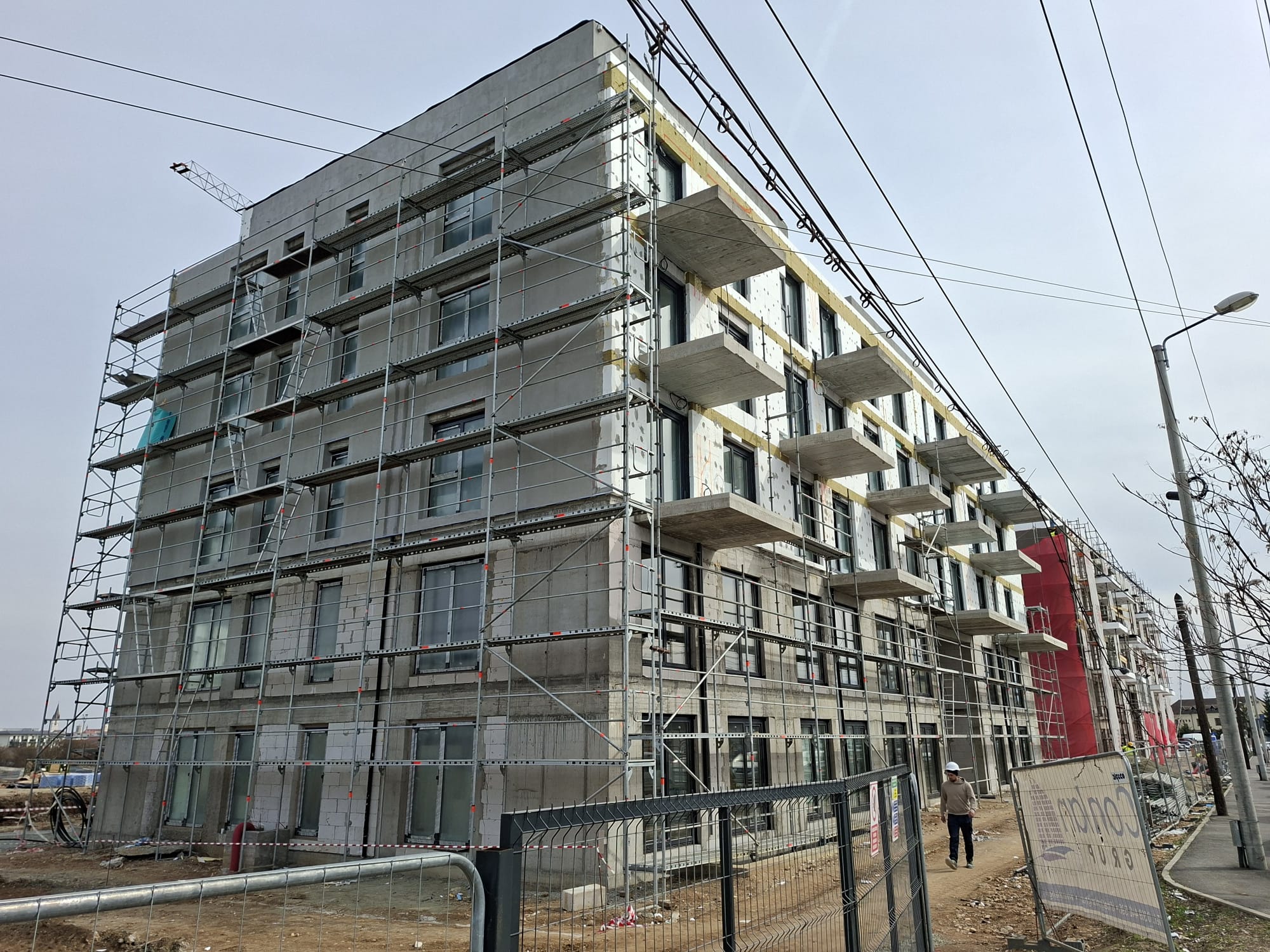

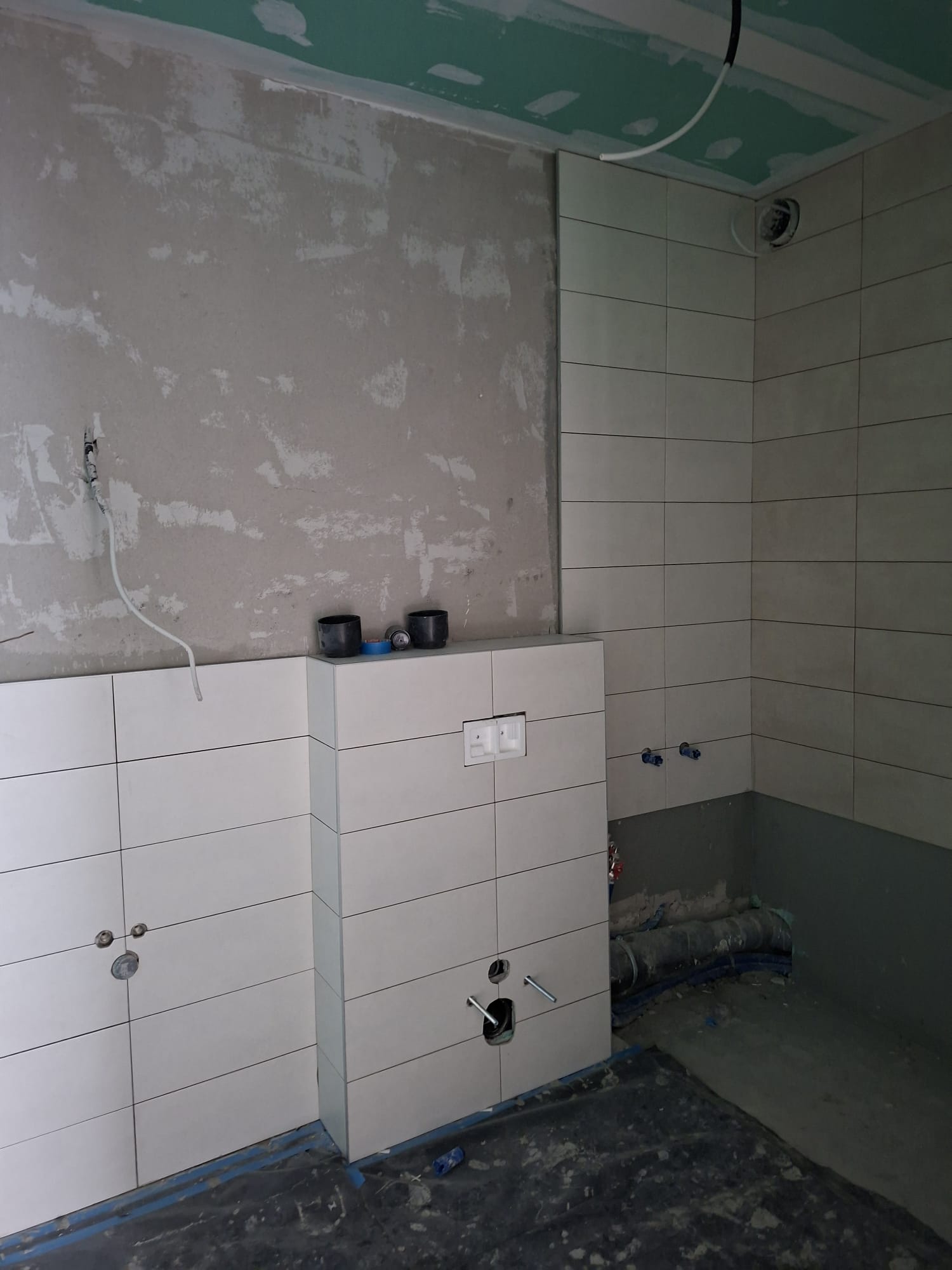

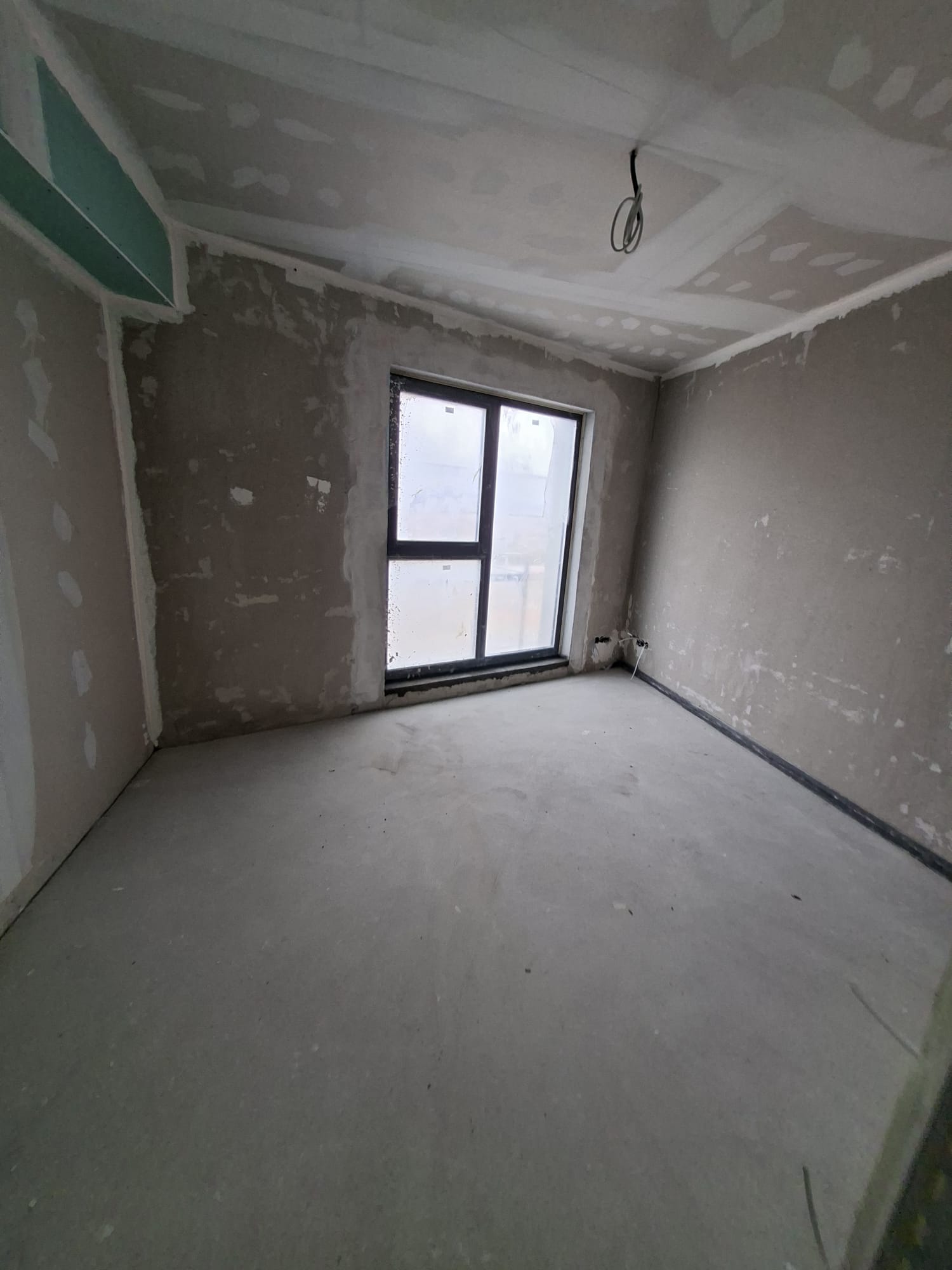

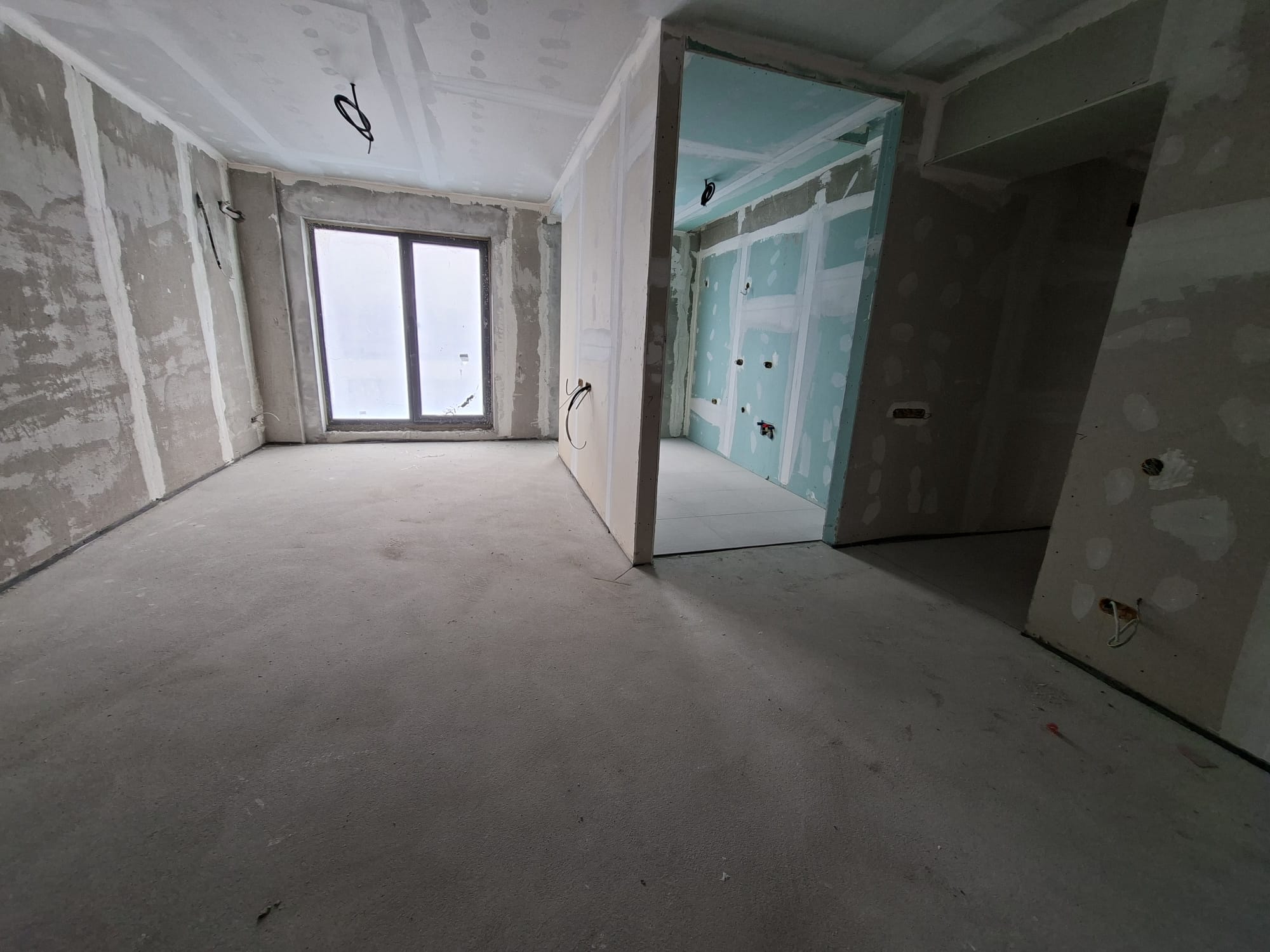

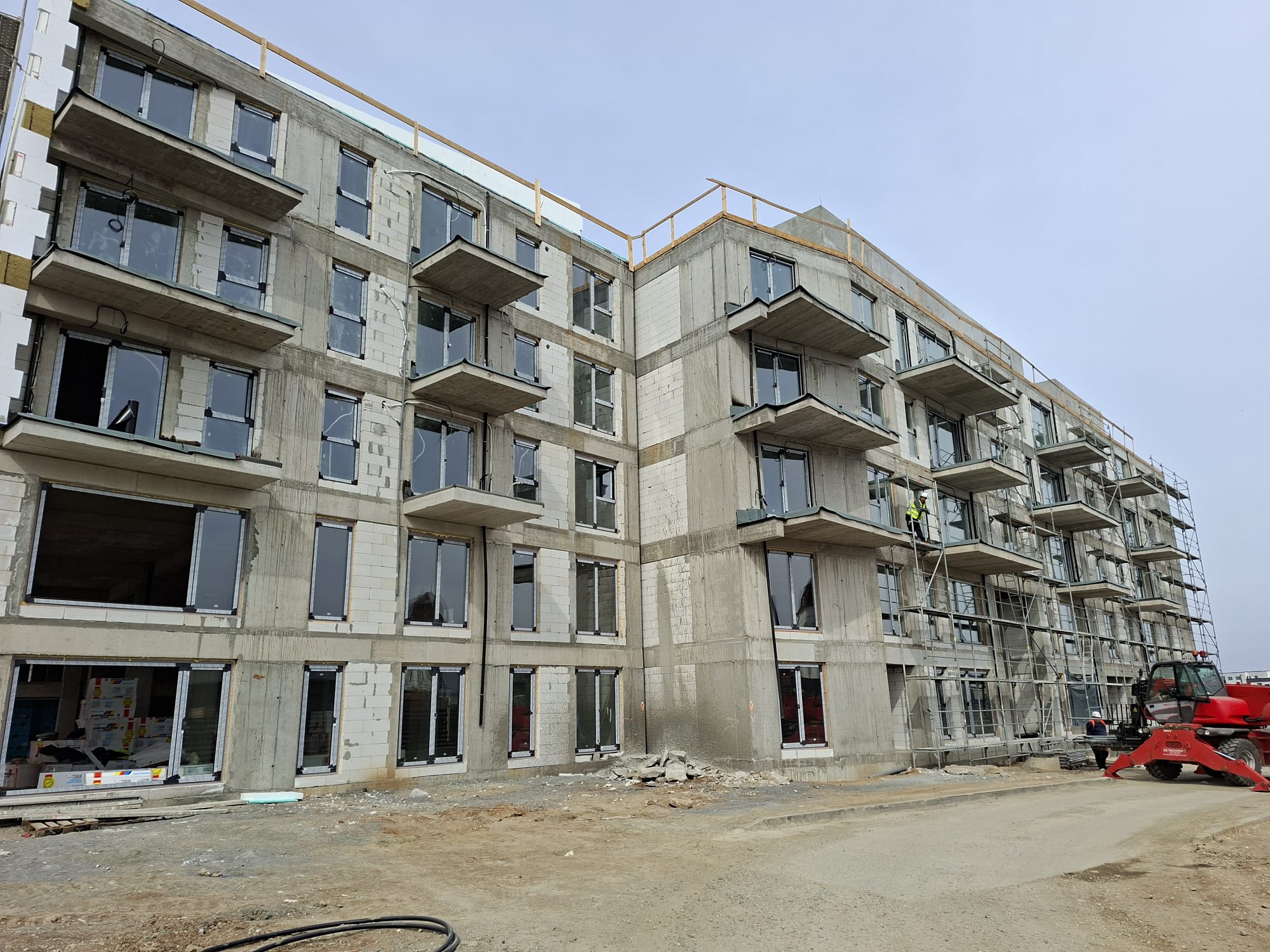

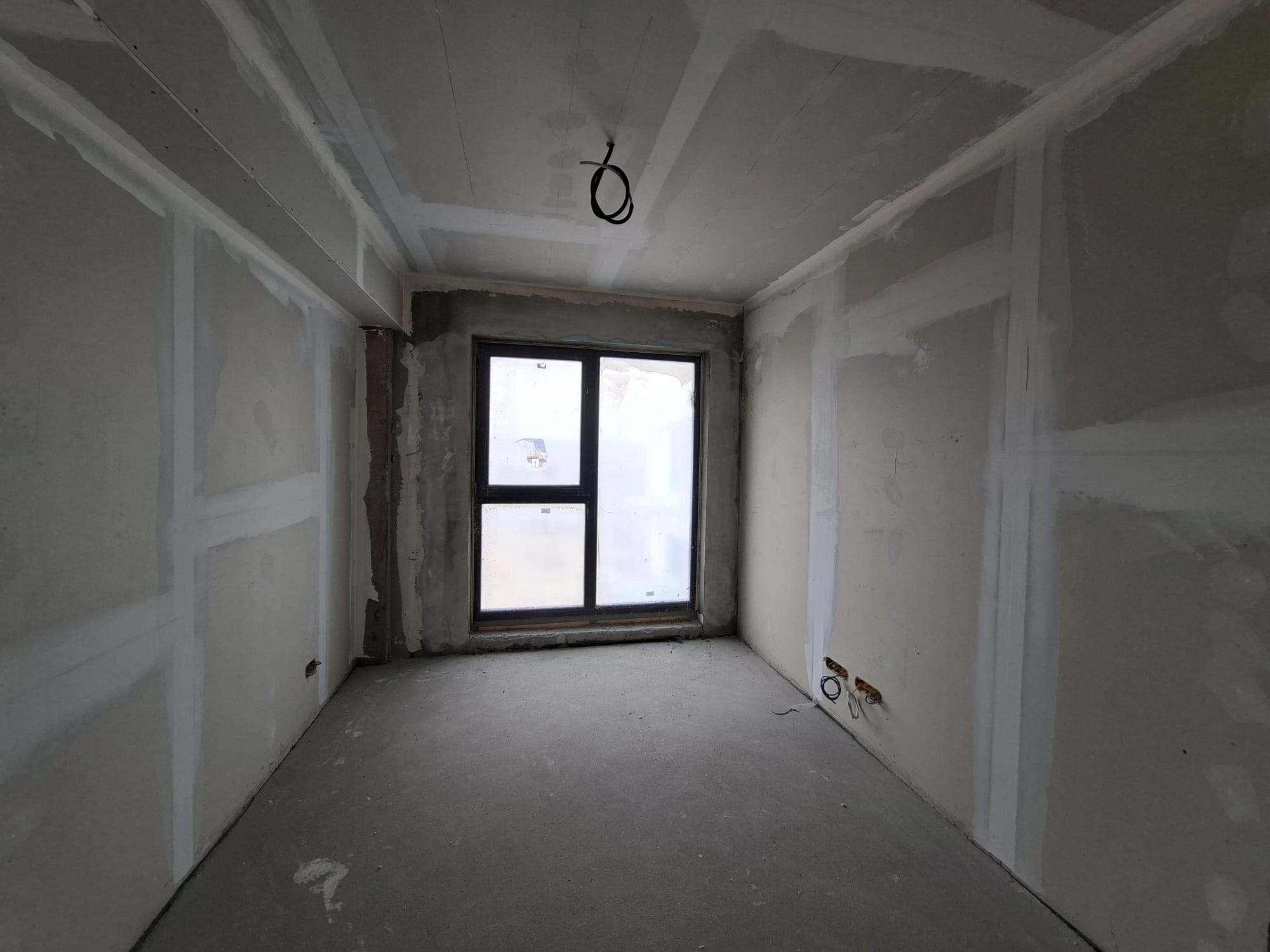

Corpul 1: Au continuat lucrările de tencuieli, precum și lucrările de instalații. Au început lucrările de placări ceramice în băi și bucătării. Se lucrează la șape și hidroizolațiile teraselor. Au continuat lucrările de anvelopare termică;

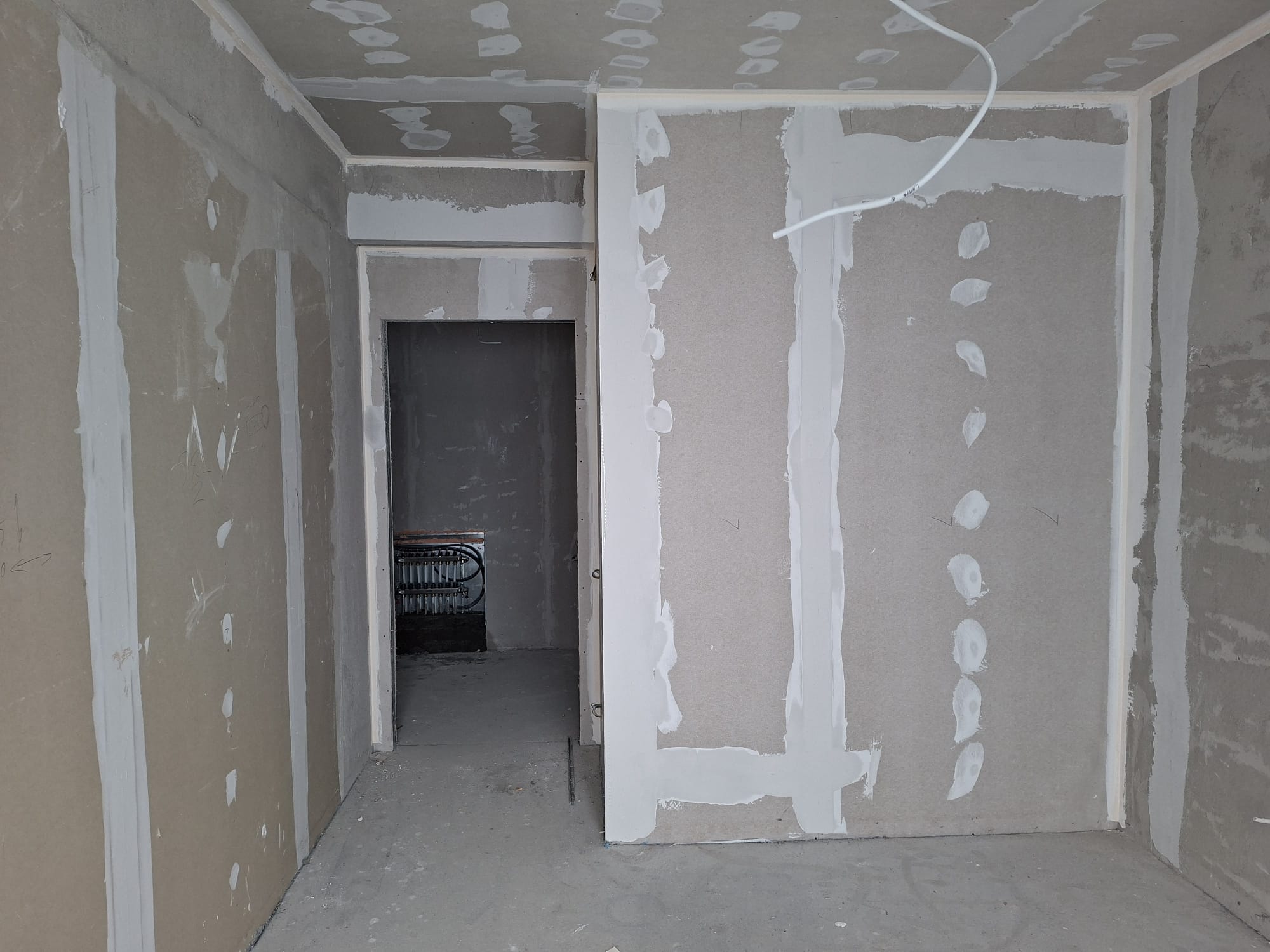

Corpul 2: Au continuat lucrările de compartimentare din gips-carton, precum și lucrările de instalații. Au început lucrările de tencuieli. Se lucrează la șape și hidroizolațiile teraselor. Au început lucrările de anvelopare termică;
Corpul 3: Au continuat lucrările de tencuieli, precum și lucrările de instalații. A continuat montajul sistemului de încălzire în pardoseală și s-au turnat șapele. Se lucrează la șape și hidroizolațiile teraselor.
Februarie 2026

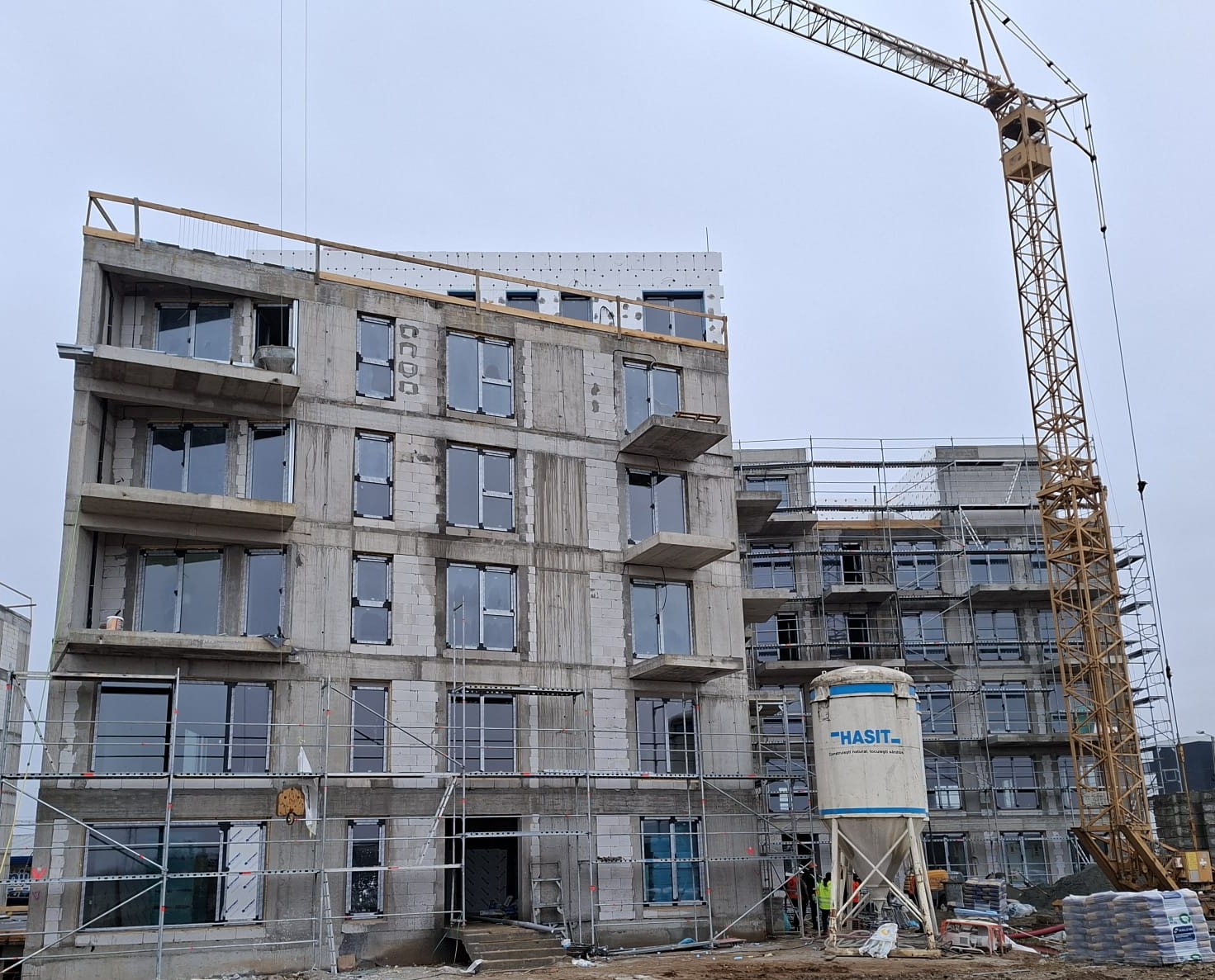

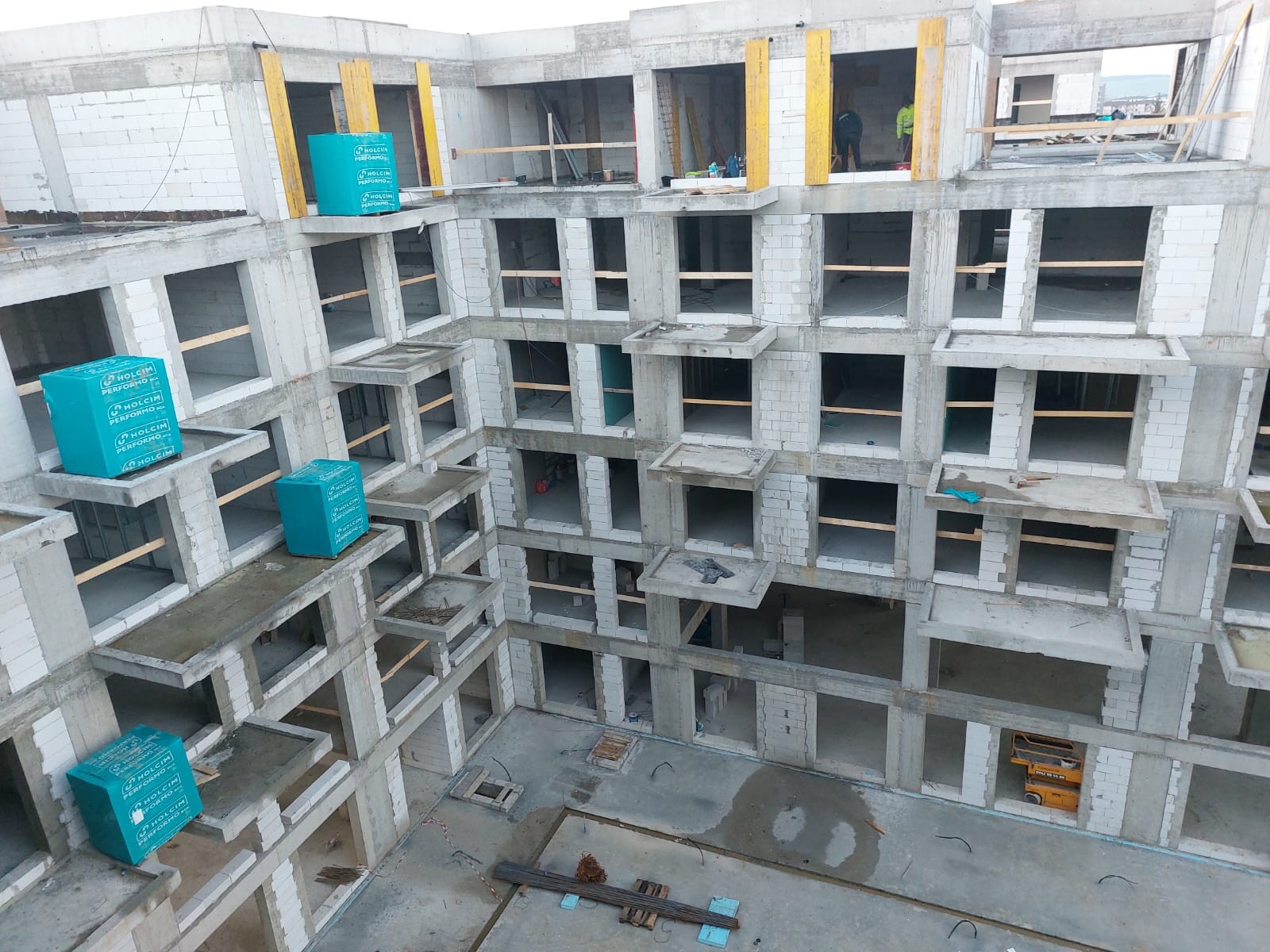

Corp 1: Au continuat lucrările de compartimentare din gips-carton, precum și lucrările de instalații;
Corp 2: Au continuat lucrările de compartimentare din gips-carton, precum și lucrările de instalații;
Corp 3: Au continuat lucrările de compartimentare din gips-carton, lucrările de instalații și montajul tâmplăriei exterioare.
Ianuarie 2026

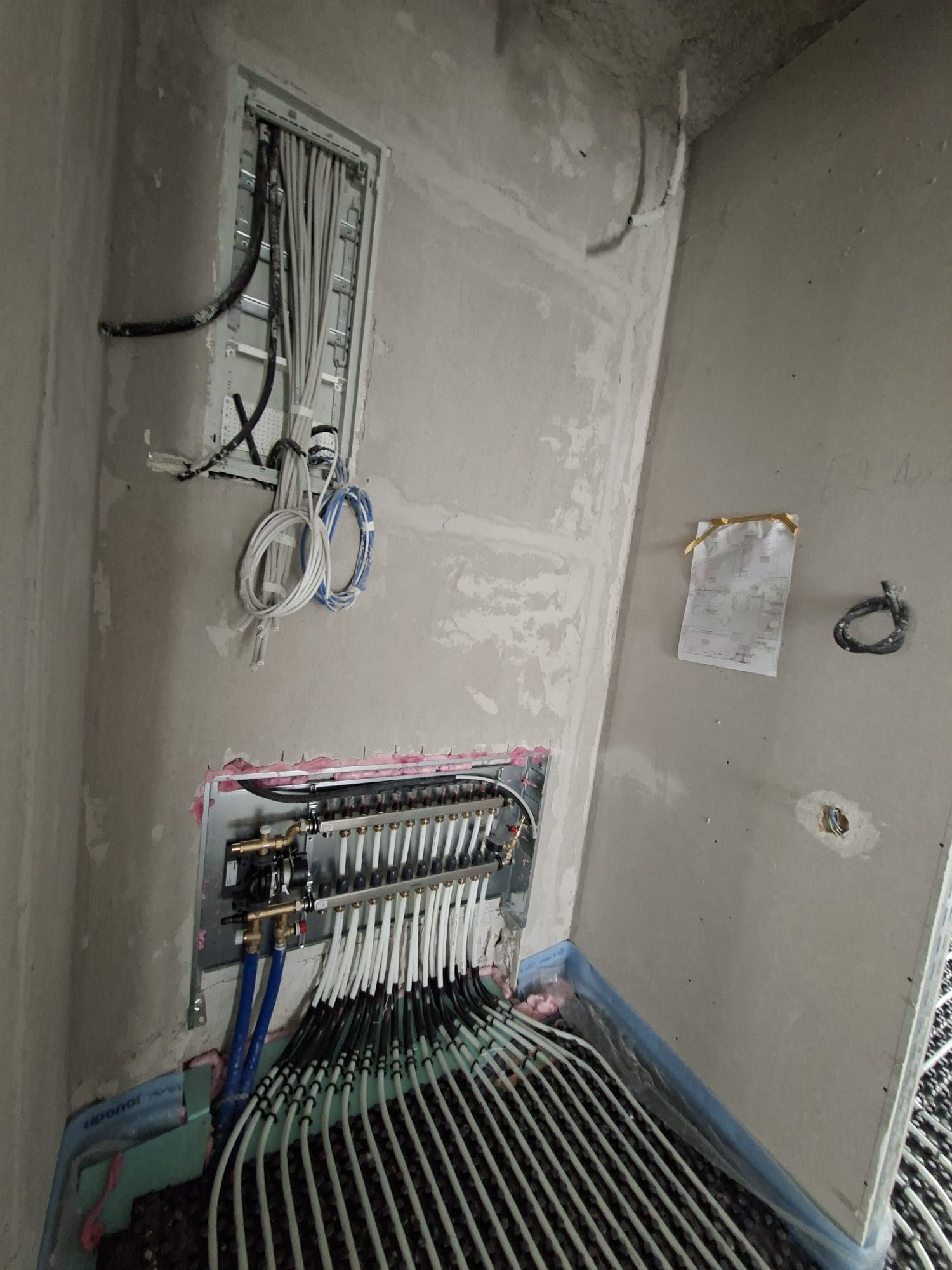

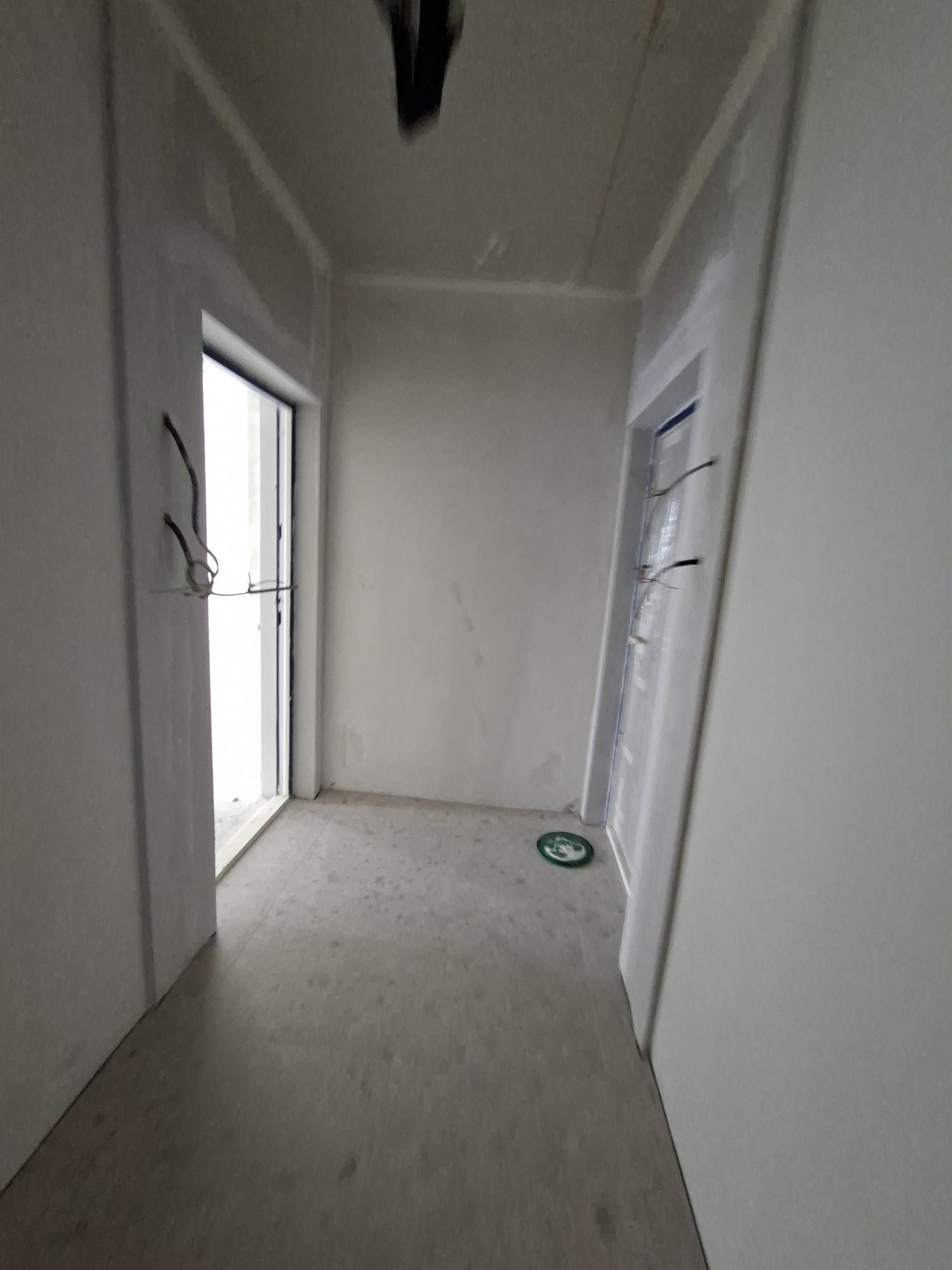

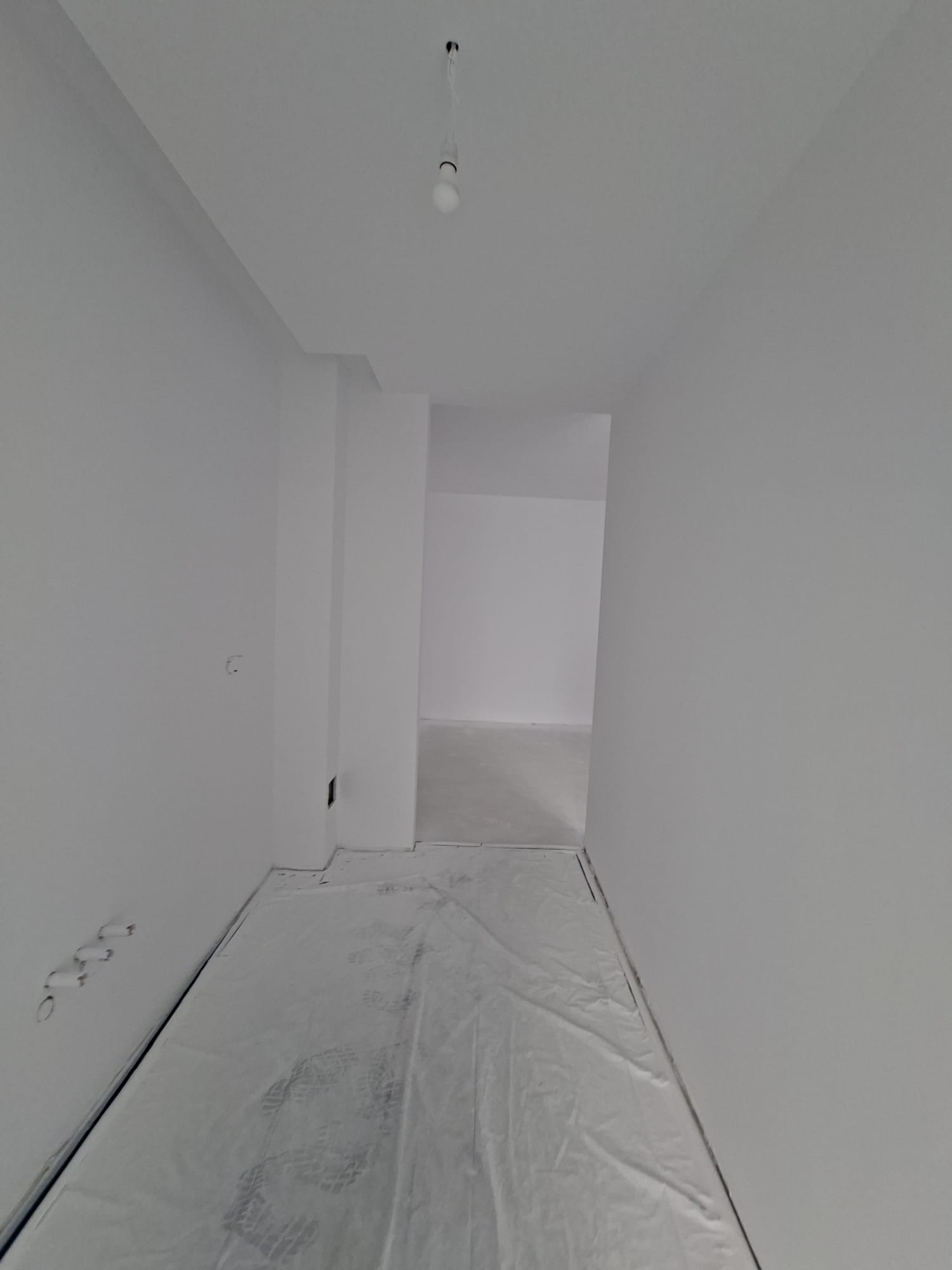

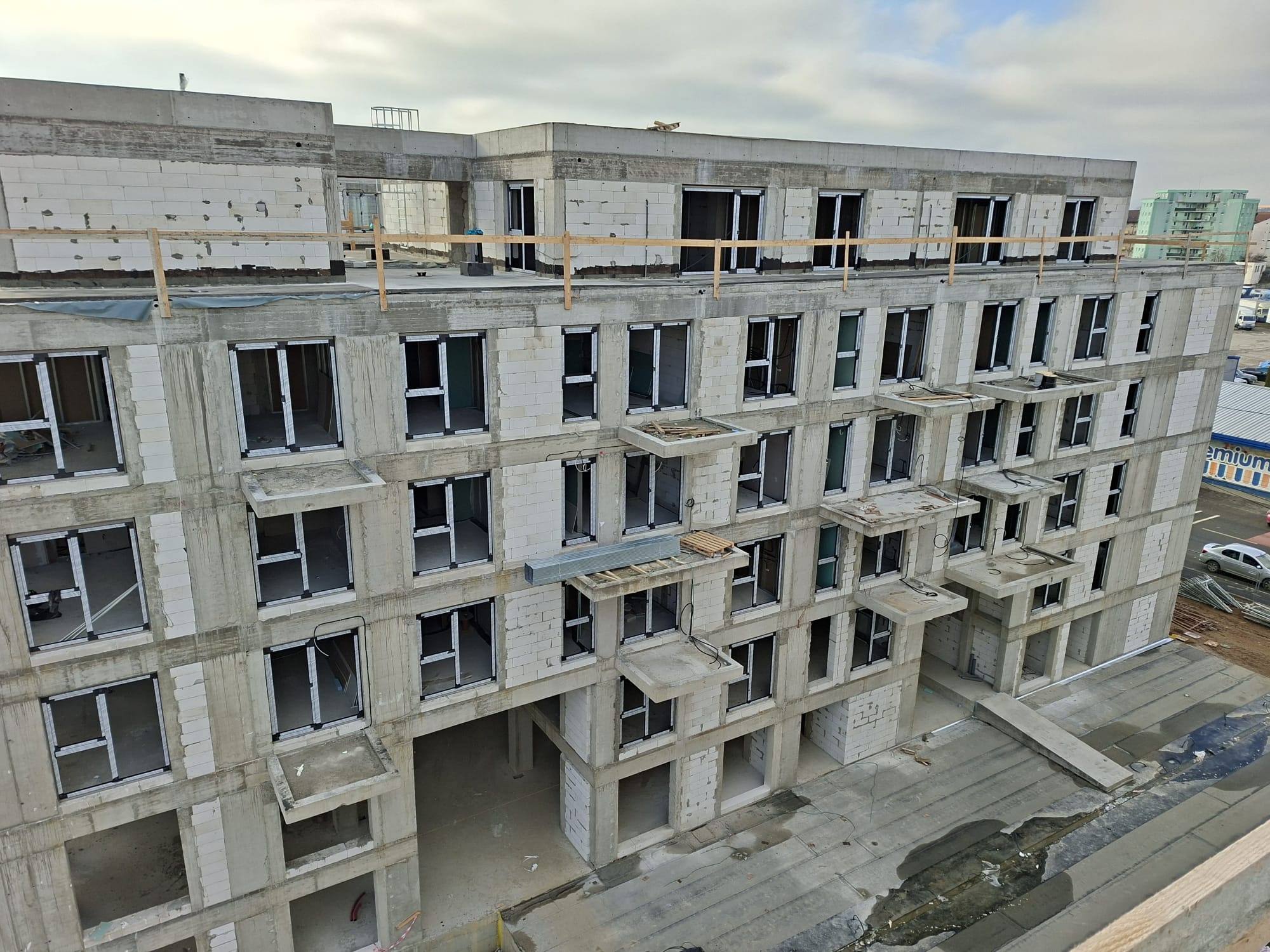

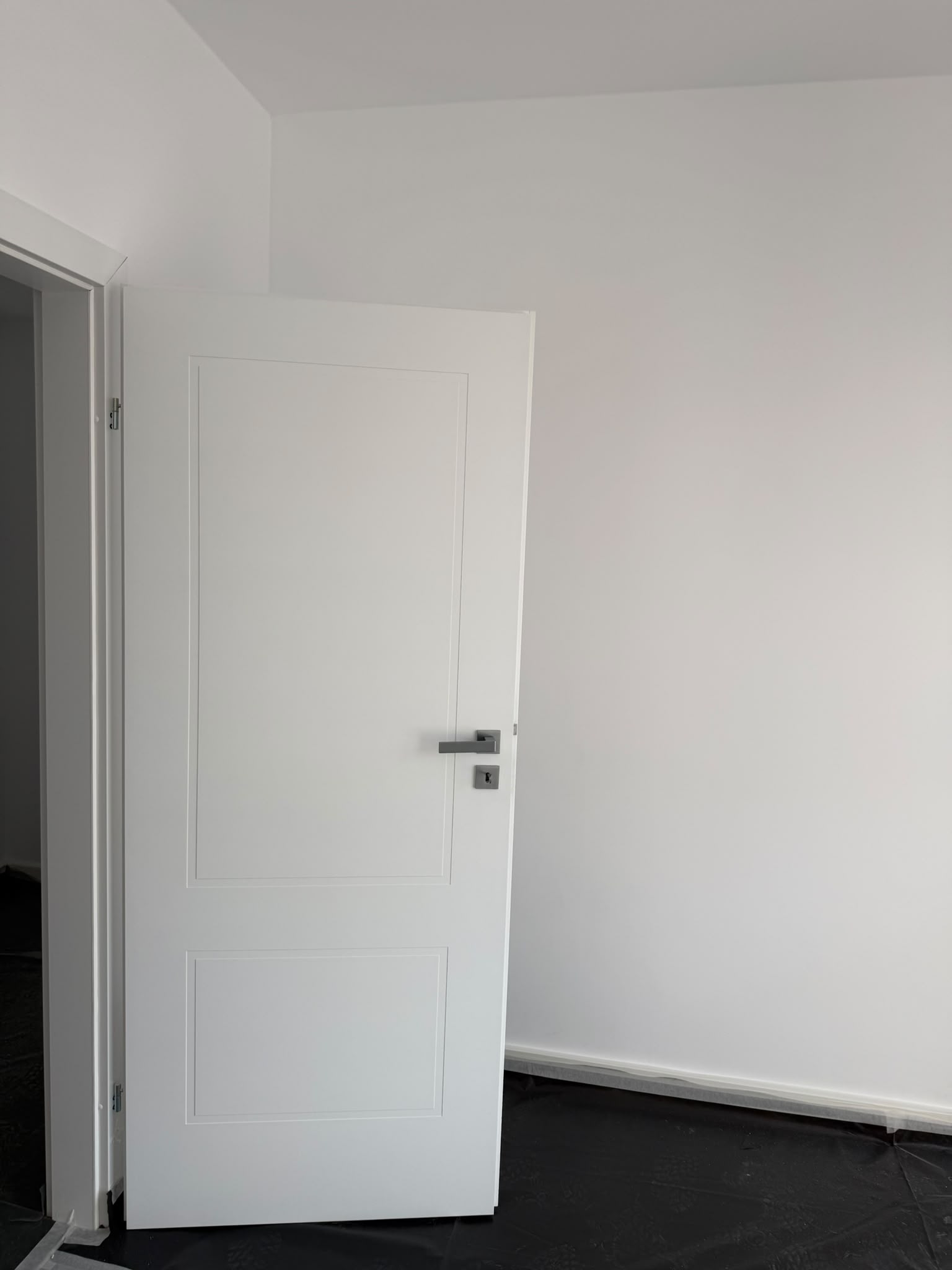

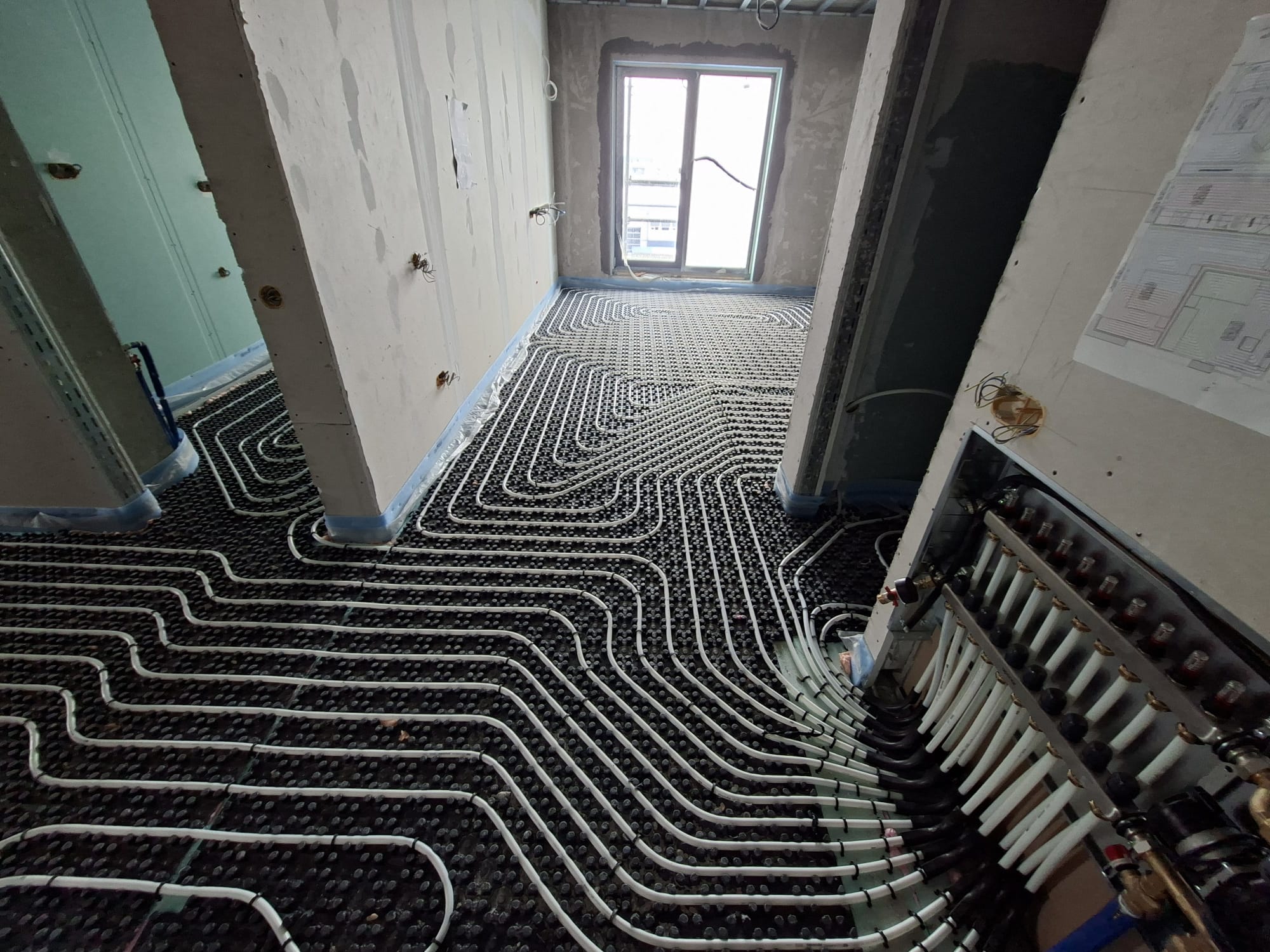

Corpul 1: au continuat lucrările de compartimentare din gips-carton, precum și lucrările de instalații. S-a montat sistemul de incalzire in pardoseala si s-au turnat șape in primele etaje;
Corpul 2: au continuat lucrările de compartimentare din gips-carton, precum și lucrările de instalații;
Corpul 3: au continuat lucrările de compartimentare din gips-carton, precum și lucrările de instalații. Au inceput lucrarile de tencuială interioară.

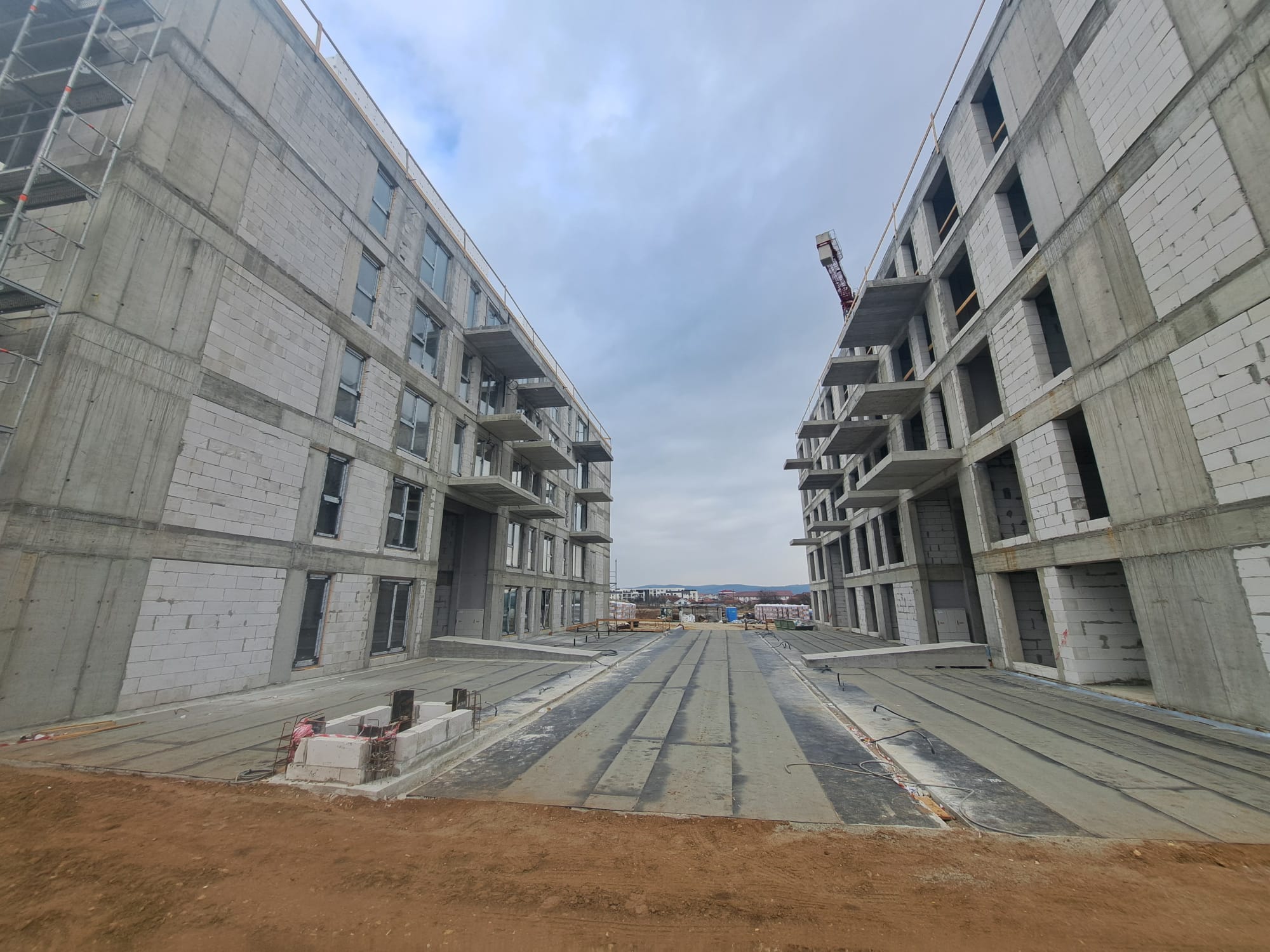

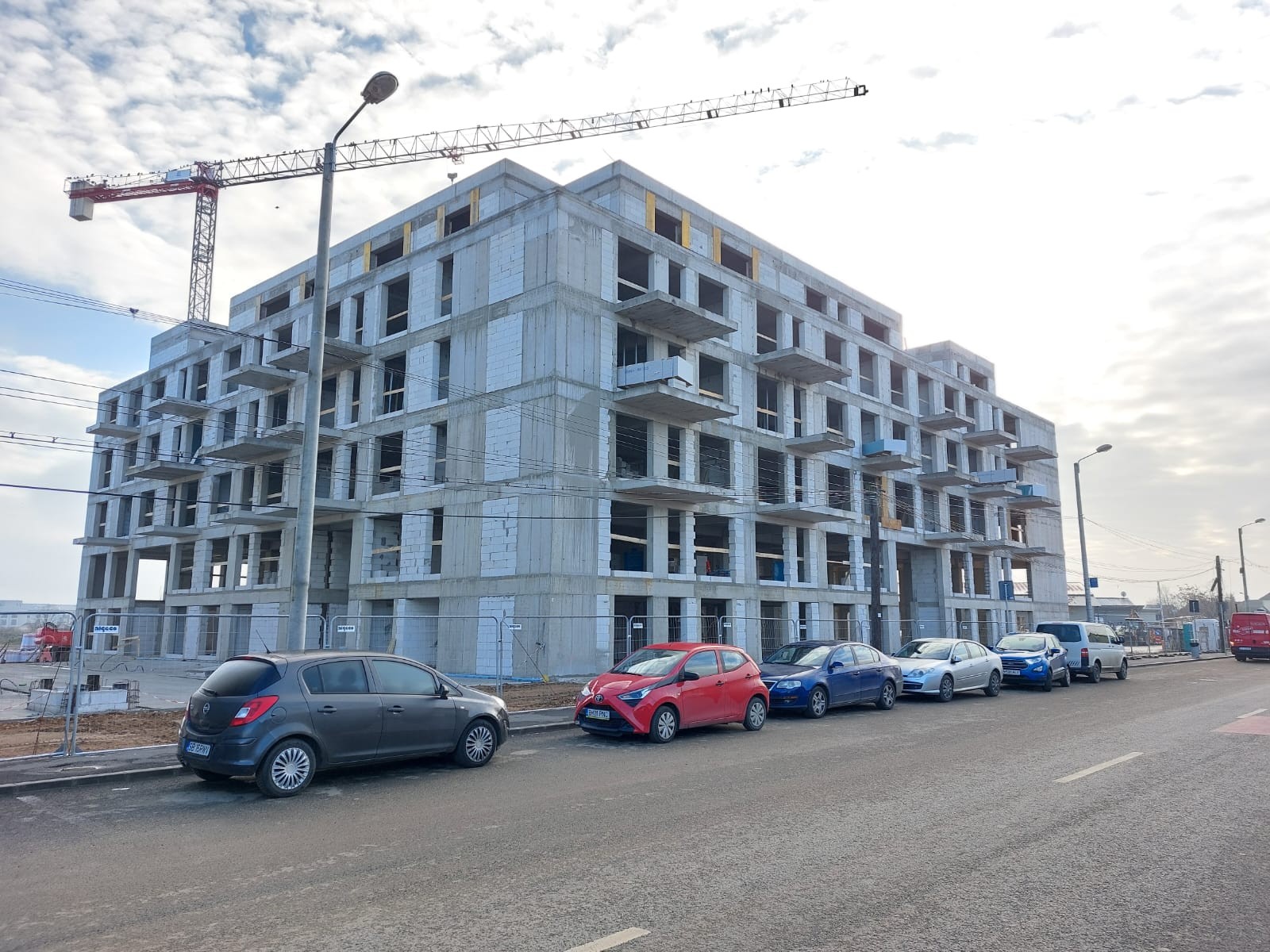

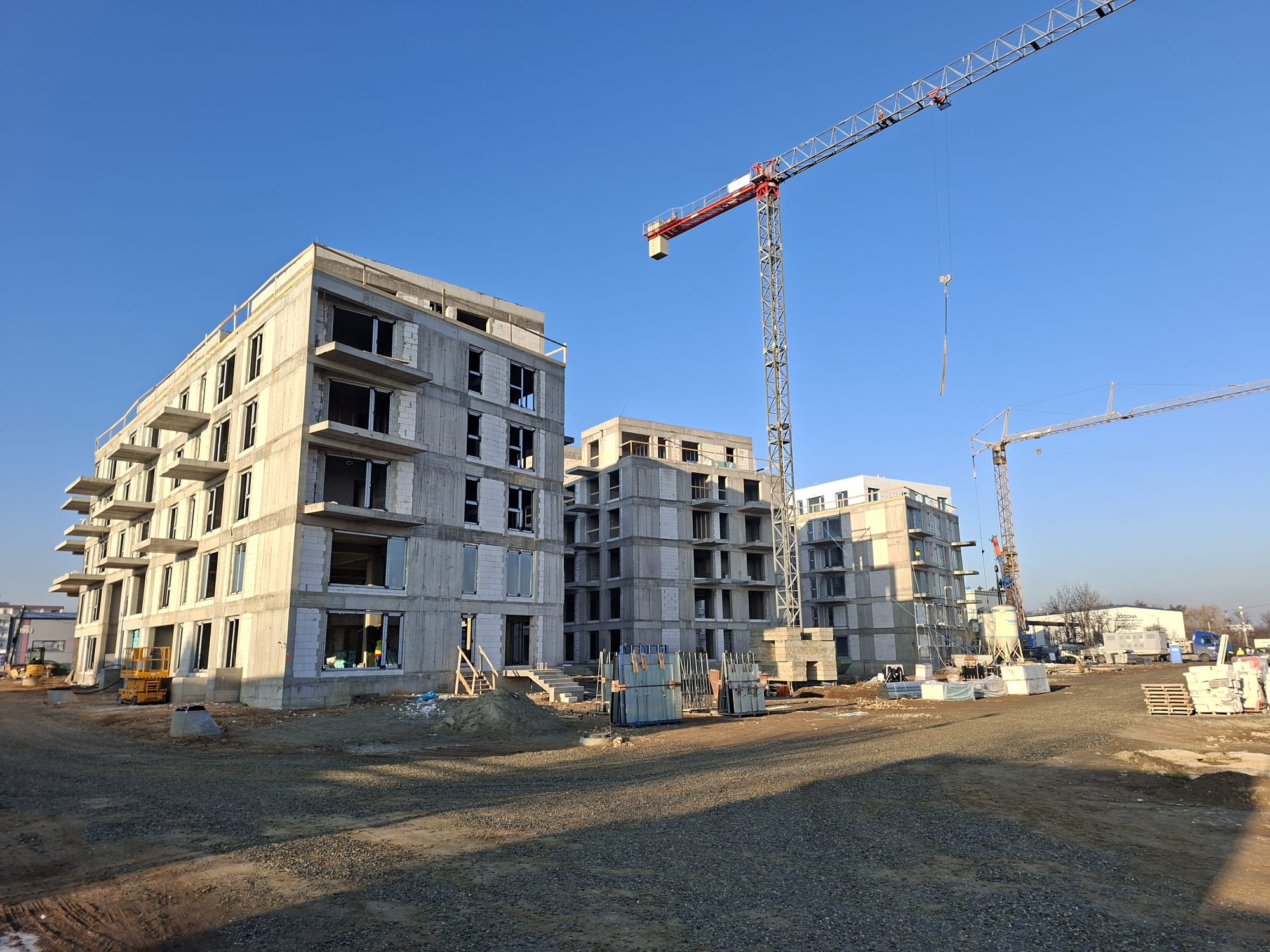

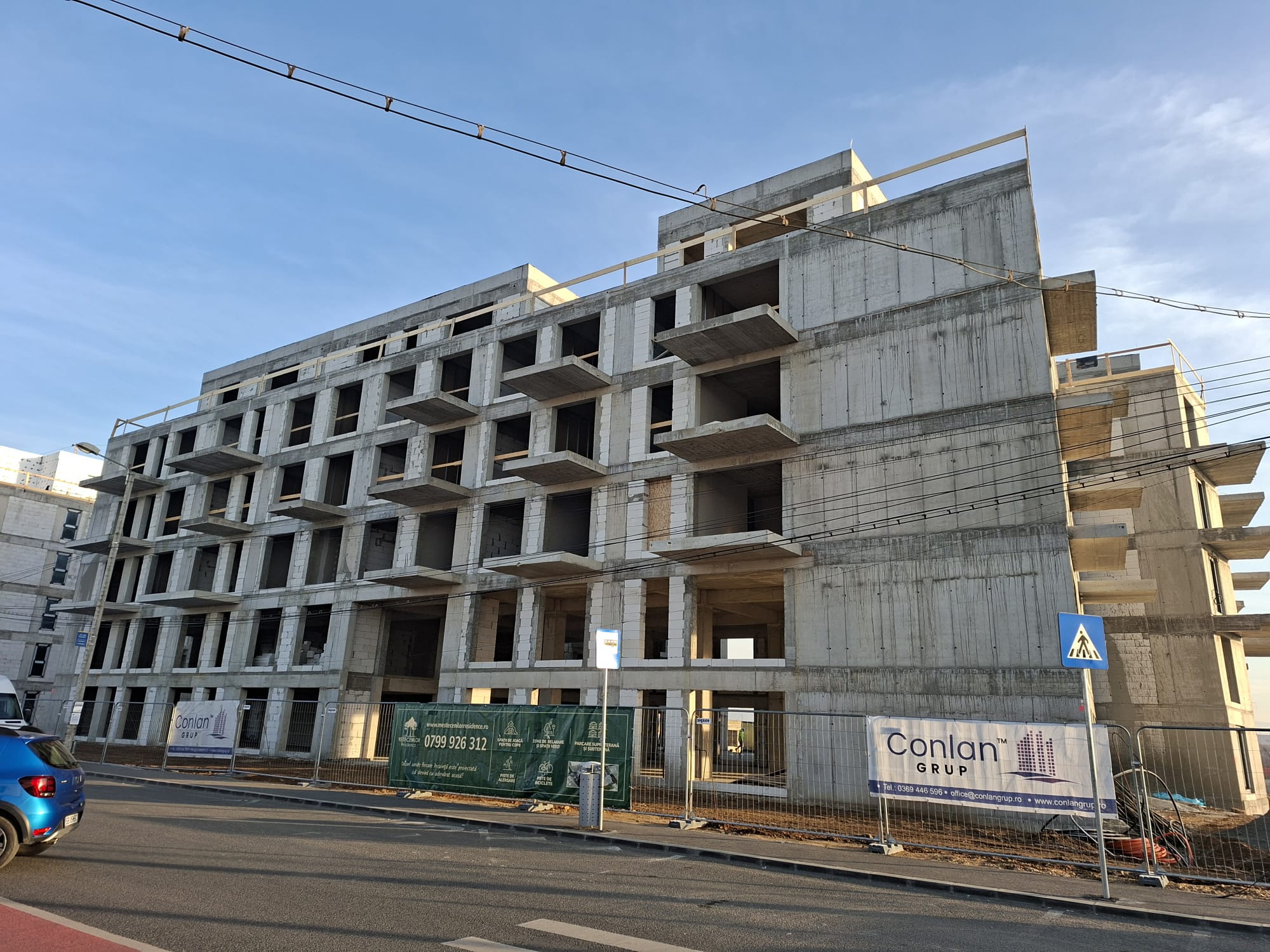

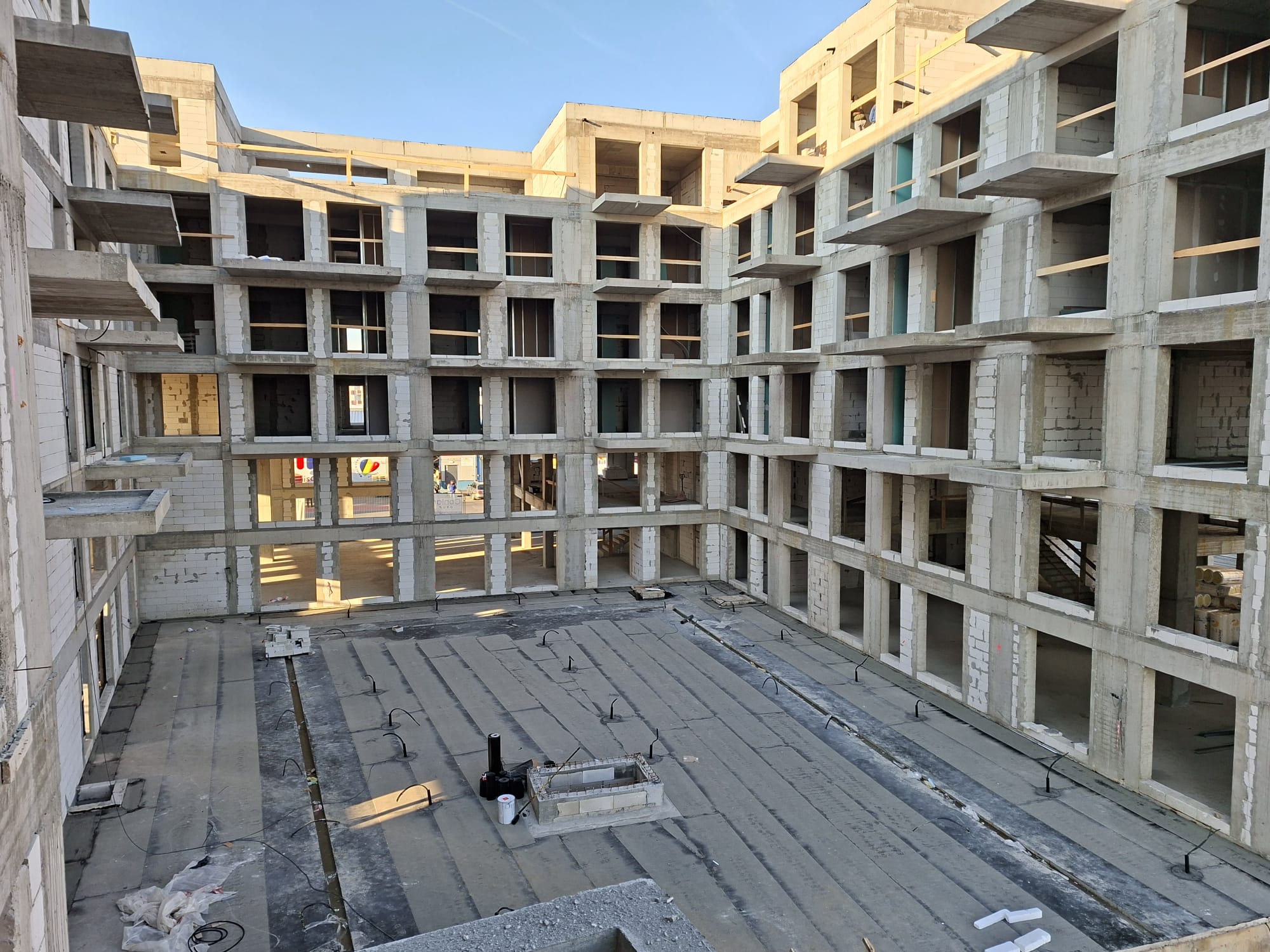

Decembrie 2025

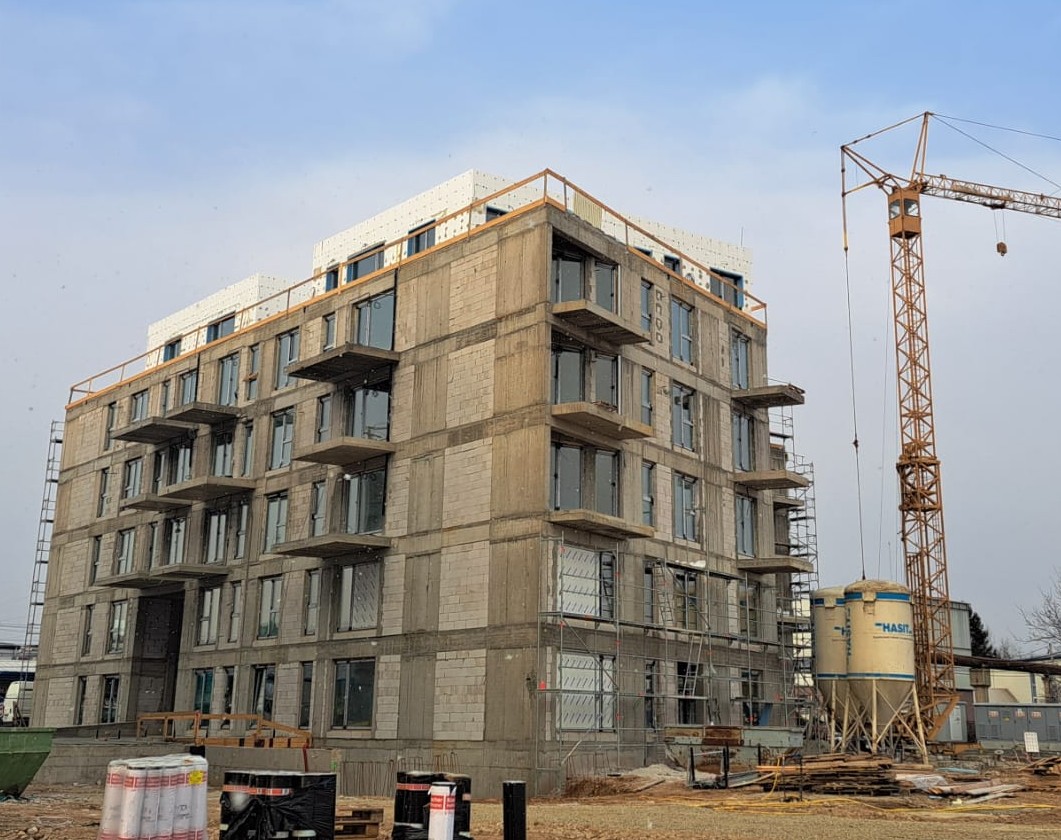

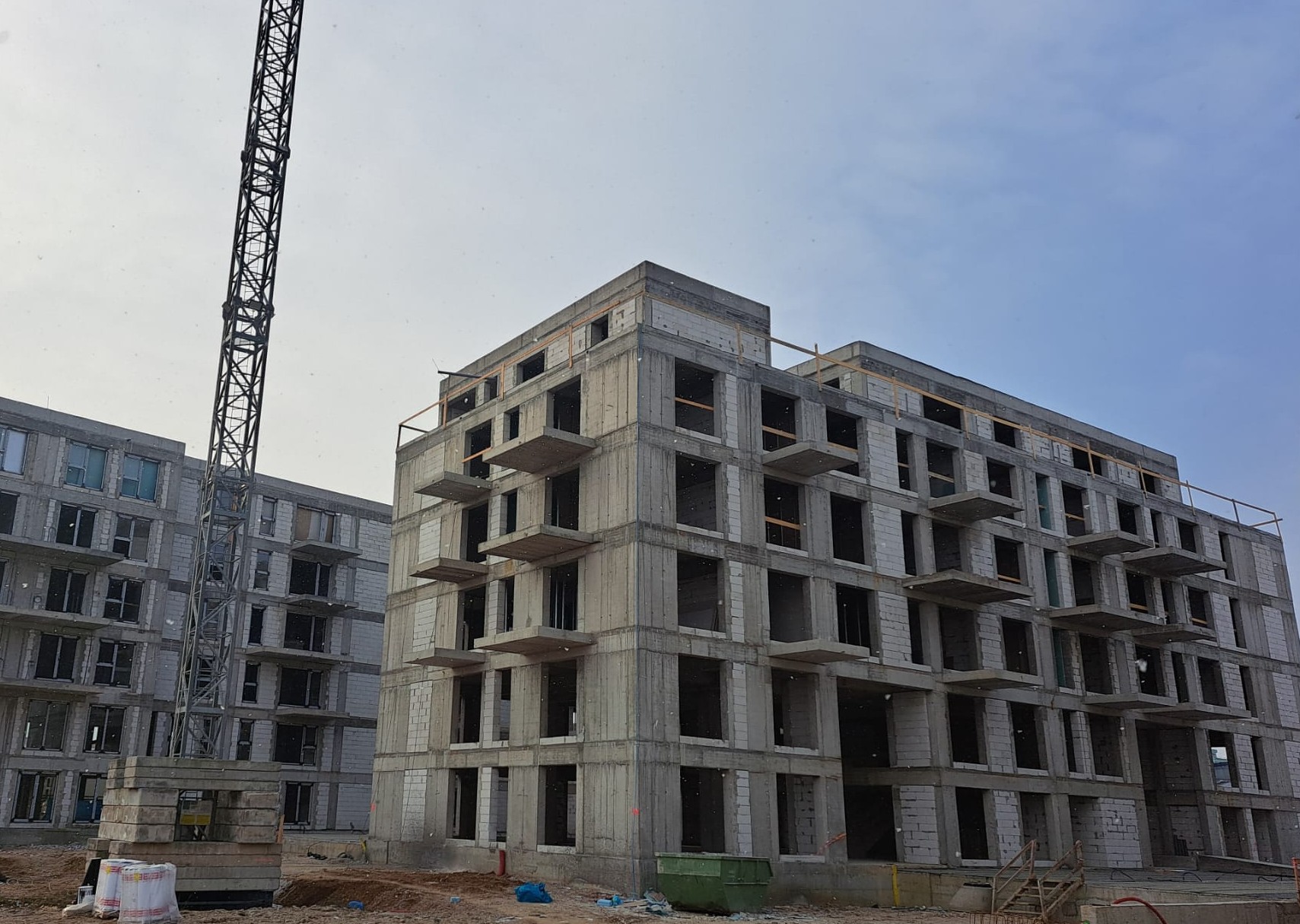

Corp 1: Finalizarea lucrărilor de zidării, execuția compartimentării din gips-carton și lucrări de instalații. S-au montat tamplării exterioare și au început lucrările de anvelopare termică;

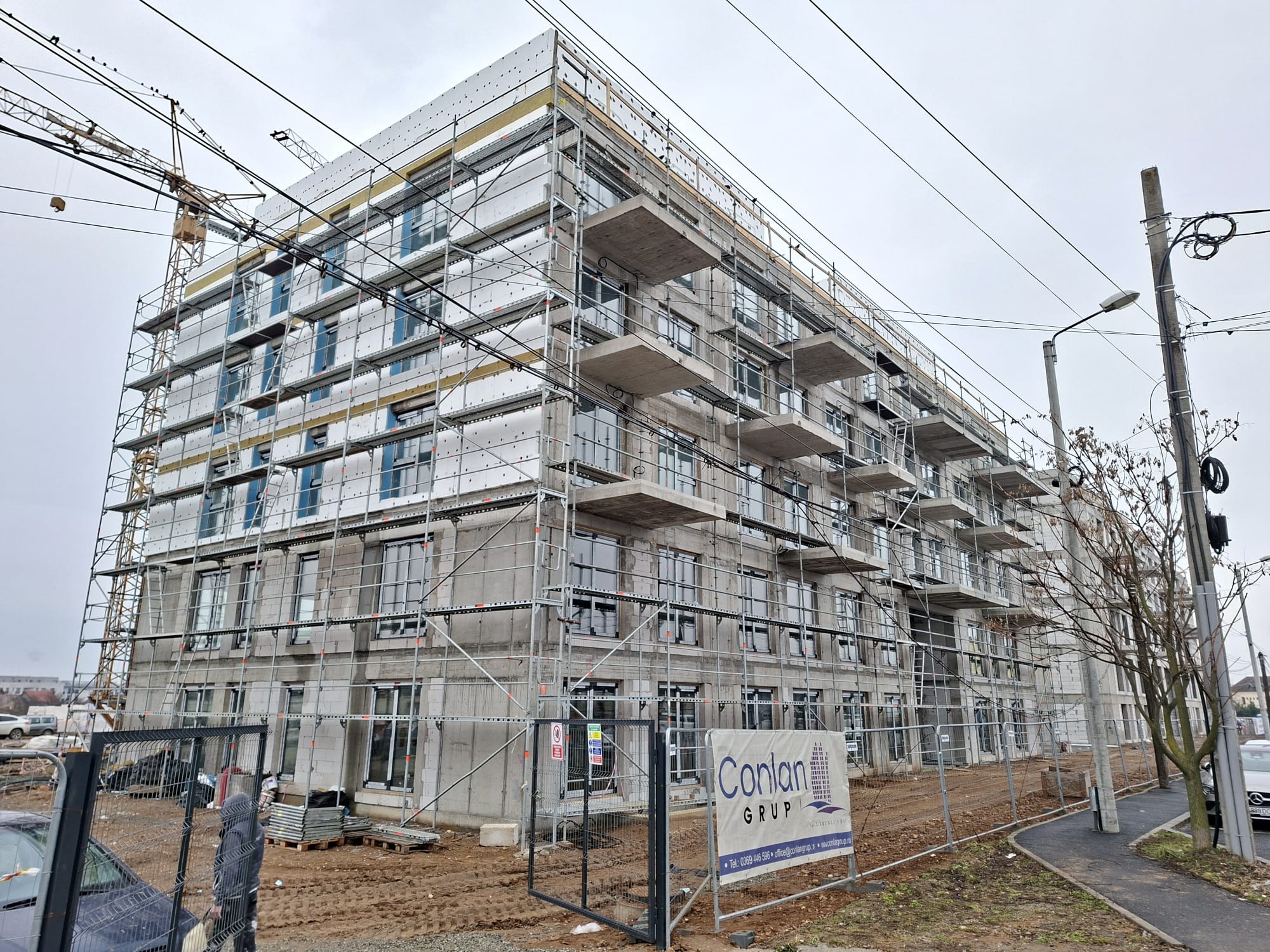

Corp 2: Finalizarea lucrărilor de zidării, execuția compartimentării din gips-carton și lucrări de instalații;

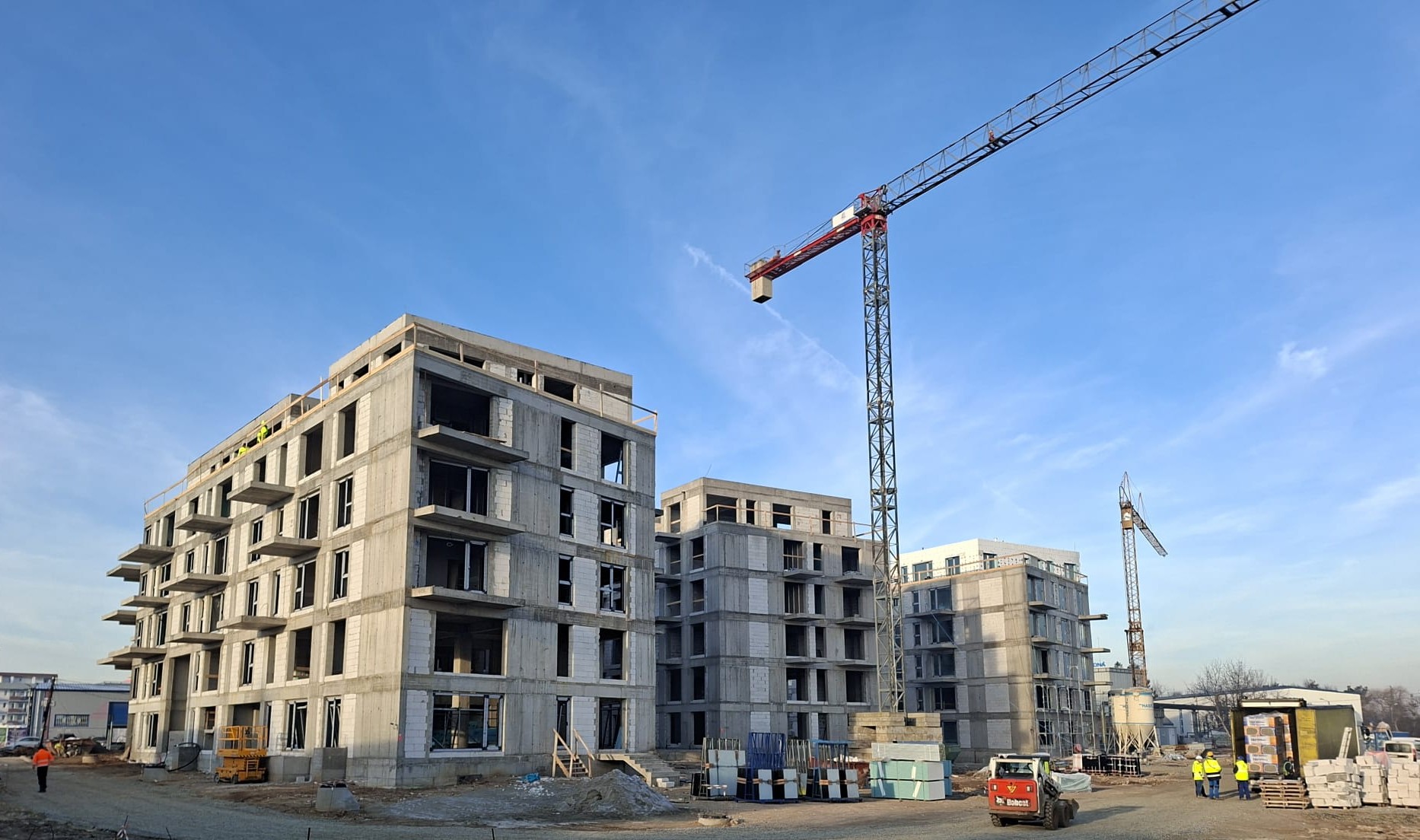

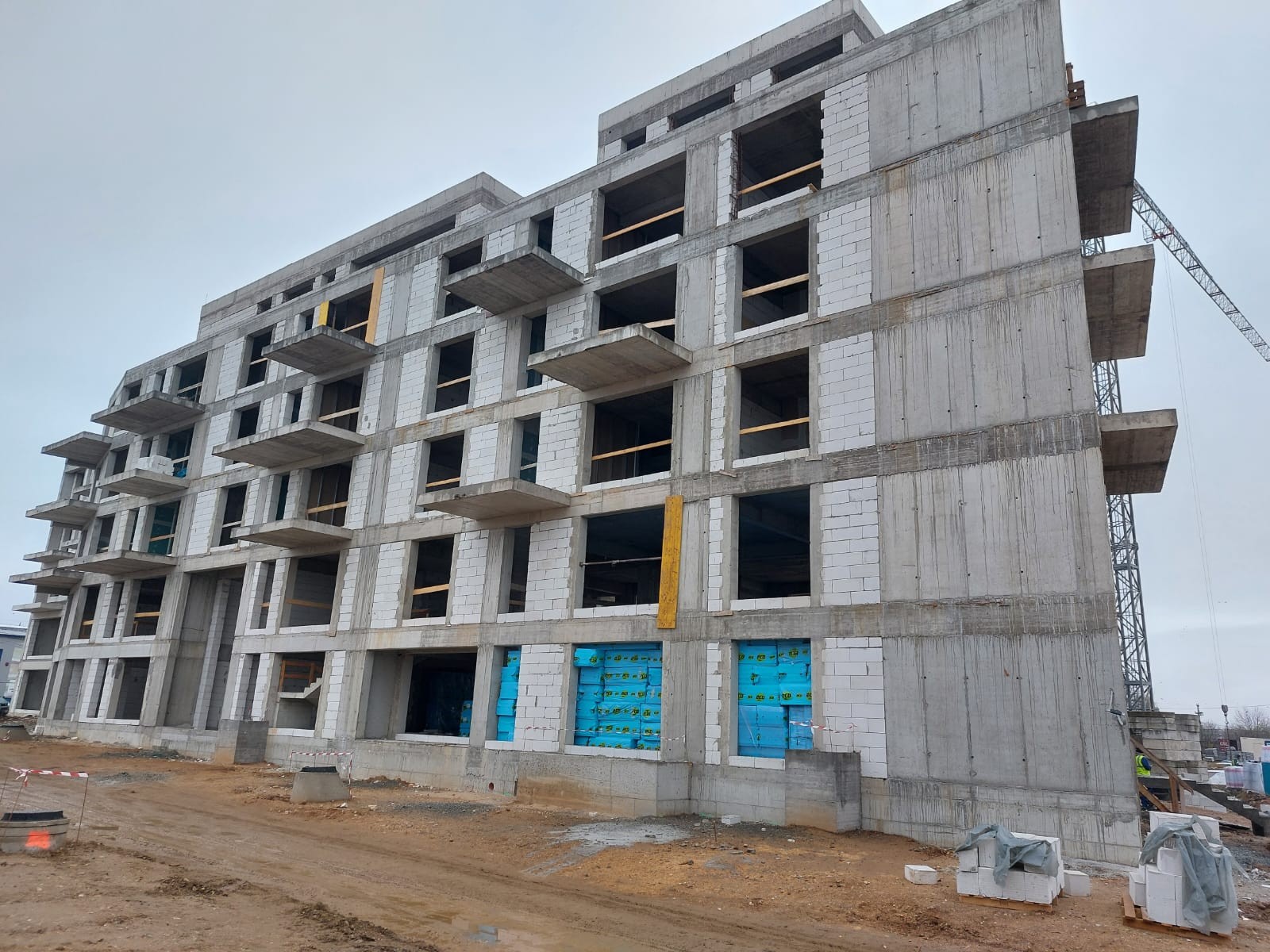

Corp 3: Finalizarea lucrărilor de zidării, execuția compartimentării din gips-carton și lucrări de instalații; Se montează tâmplării exterioare.
Noiembrie 2025

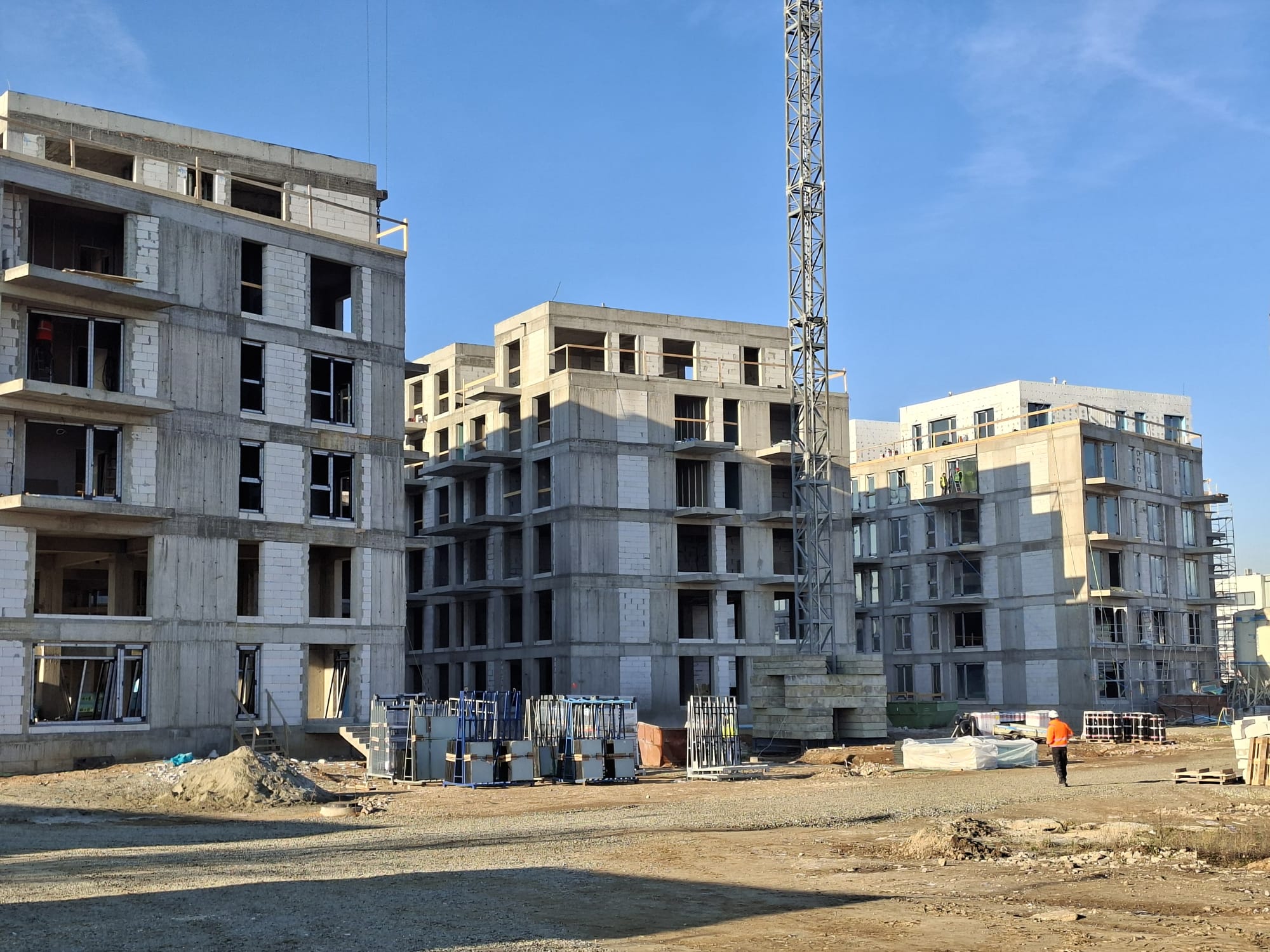

Corpul 1, au fost finalizate lucrările de zidărie la Parter și Etajele 1–4. Se execută în prezent compartimentările din gips-carton și lucrările de instalații. De asemenea, a început montajul tâmplăriei exterioare;
Corpurile 2 și 3, continuă lucrările de zidărie și compartimentările din gips-carton.
Octombrie 2025

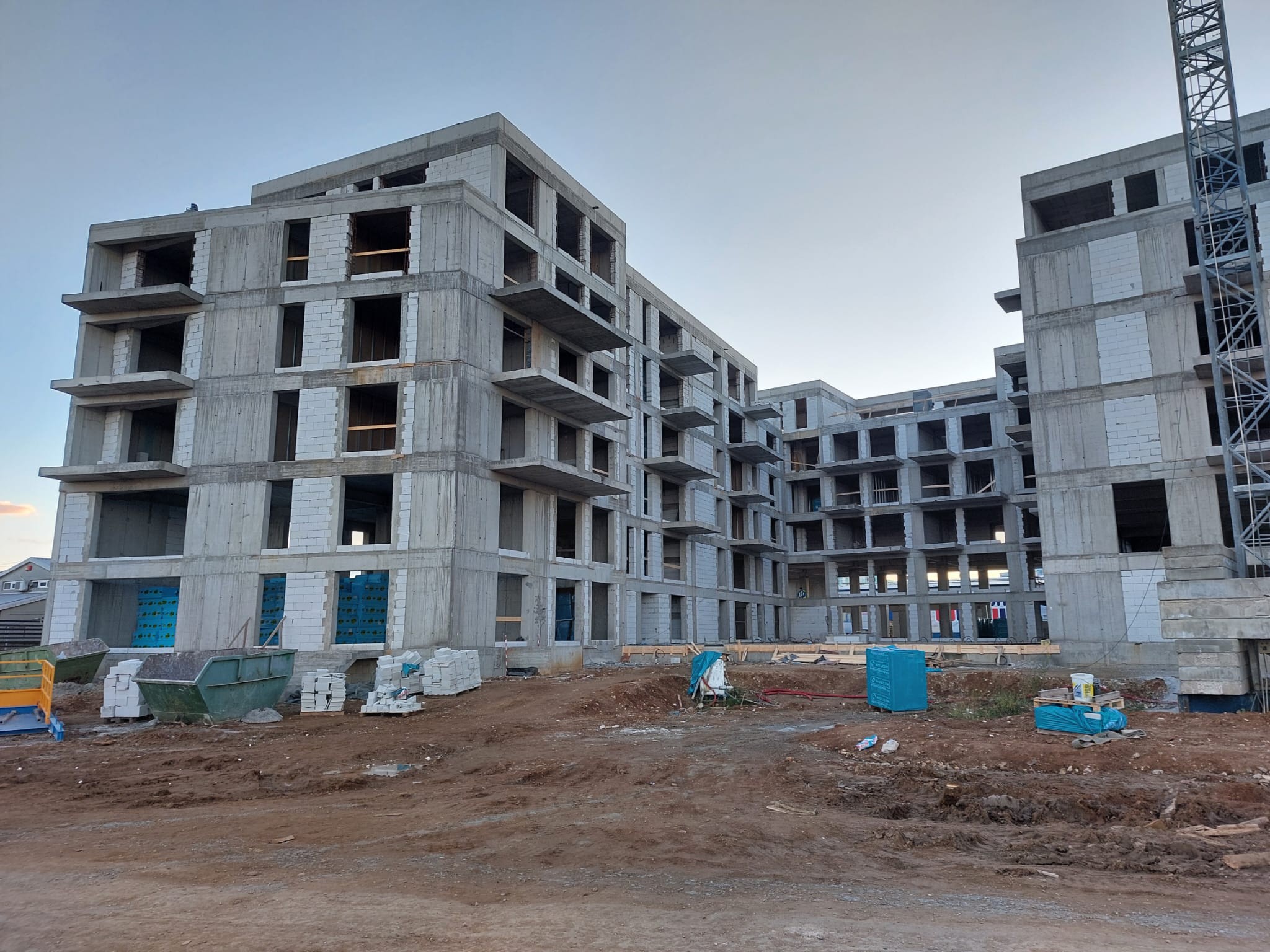

Corp 1: Lucrările de zidărie au fost finalizate la parter și la etajele 1– 4. În prezent, se execută compartimentările din gips-carton și lucrările de instalații.
Corpurile 2 și 3: Se continuă lucrările de zidărie, iar compartimentările din gips-carton au fost demarate.
Septembrie 2025

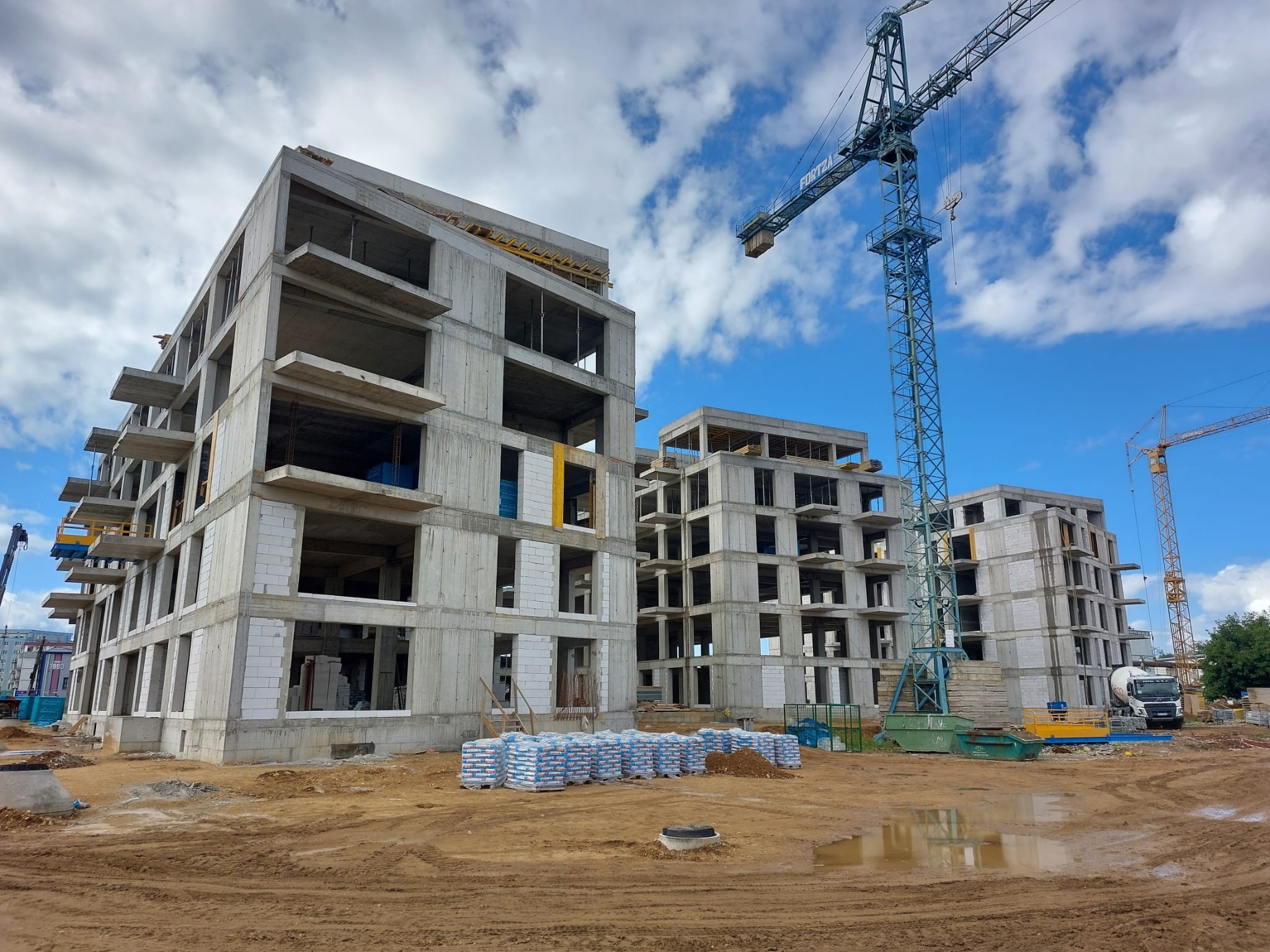

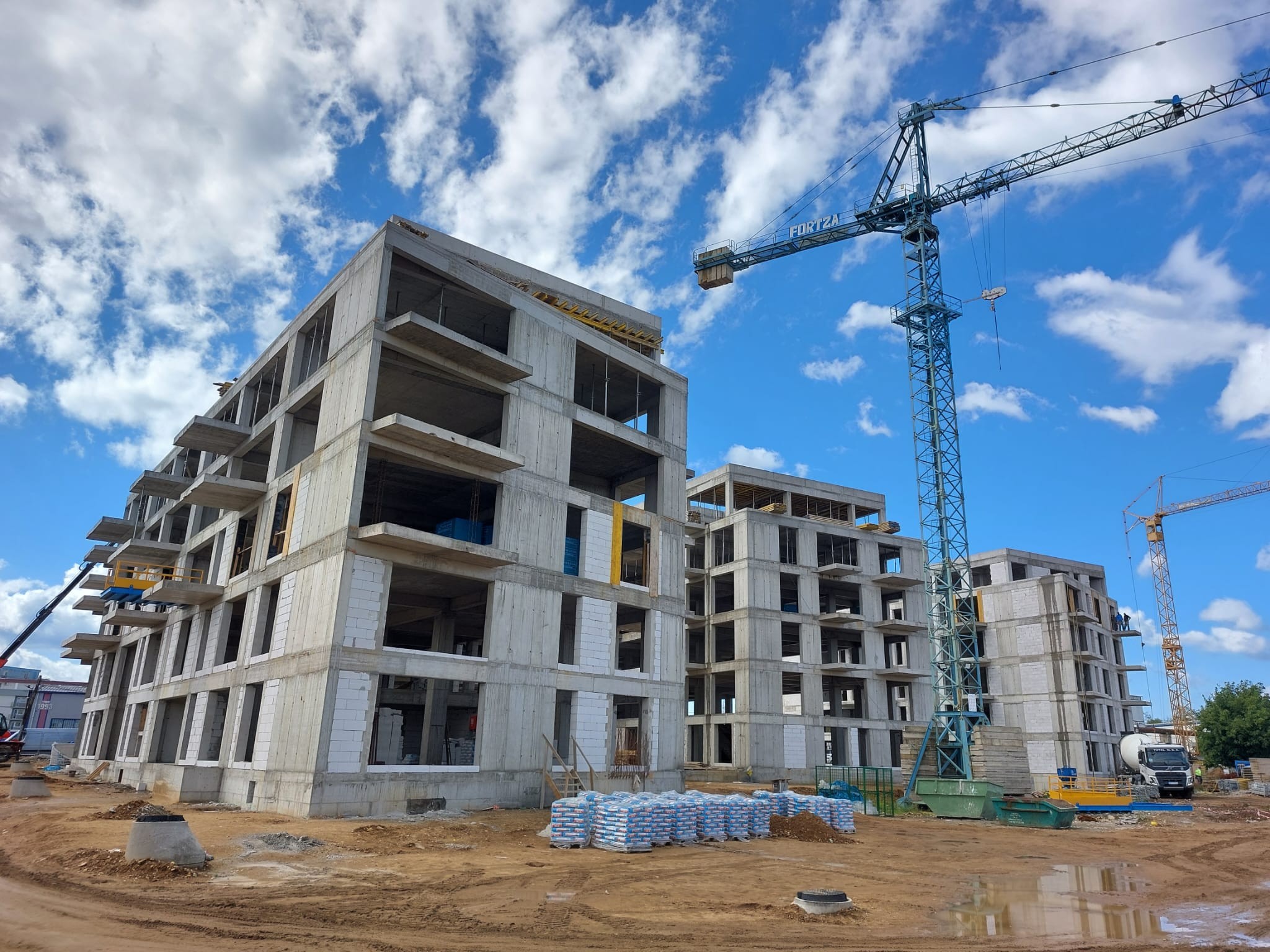

În luna Septembrie s-au realizat:
– Au fost finalizate lucrările de structură din beton armat pentru clădirea S+P+3E+4 Retras, pentru corpurile C1, C2 și C3;
– În Corpul 1 s-au executat lucrările de zidărie la Parter și Etajele 1–2, iar în prezent au început lucrările de compartimentare din gips-carton;
– În Corpurile 2 și 3 s-au realizat lucrările de zidărie la Parter.

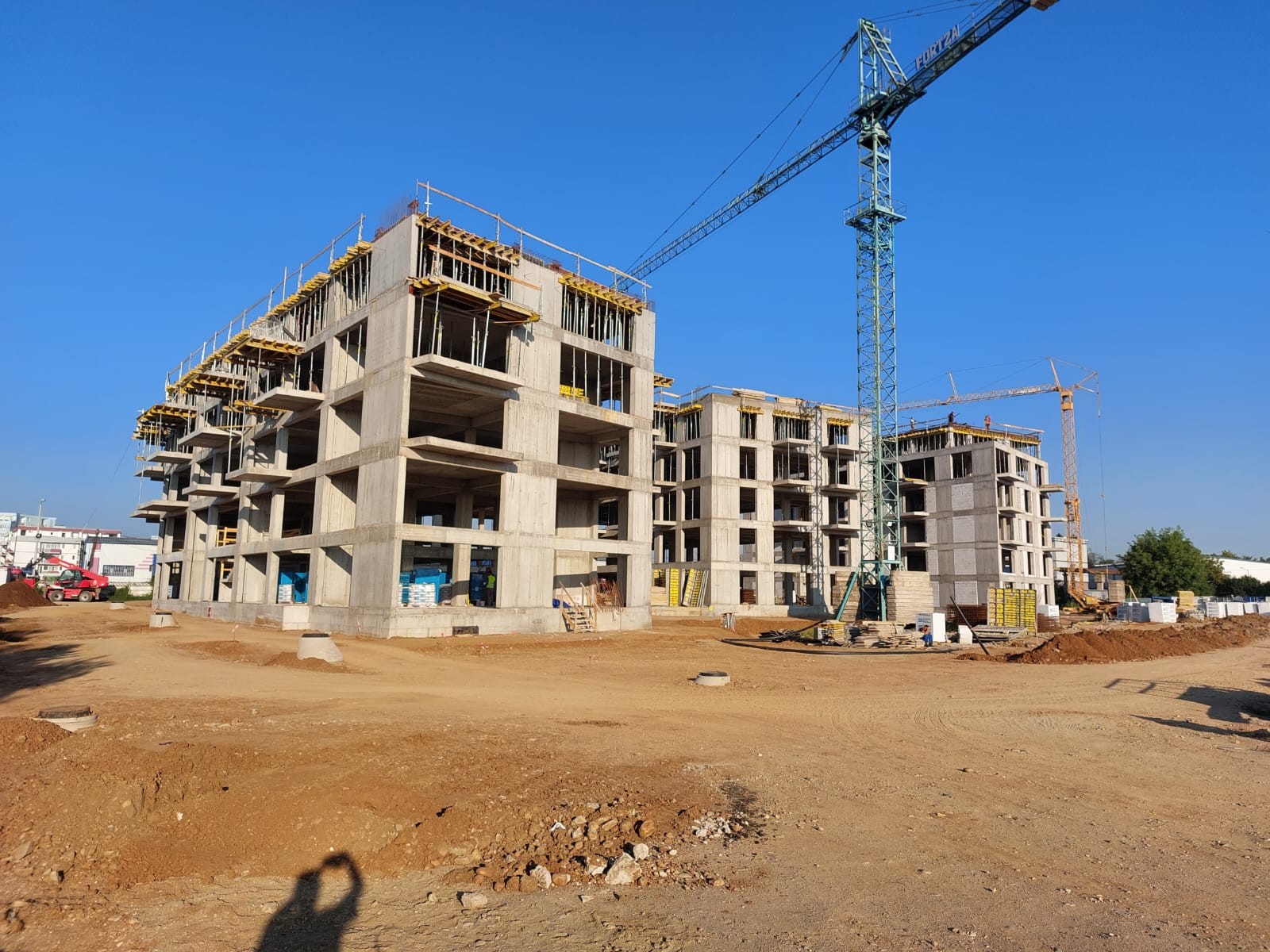

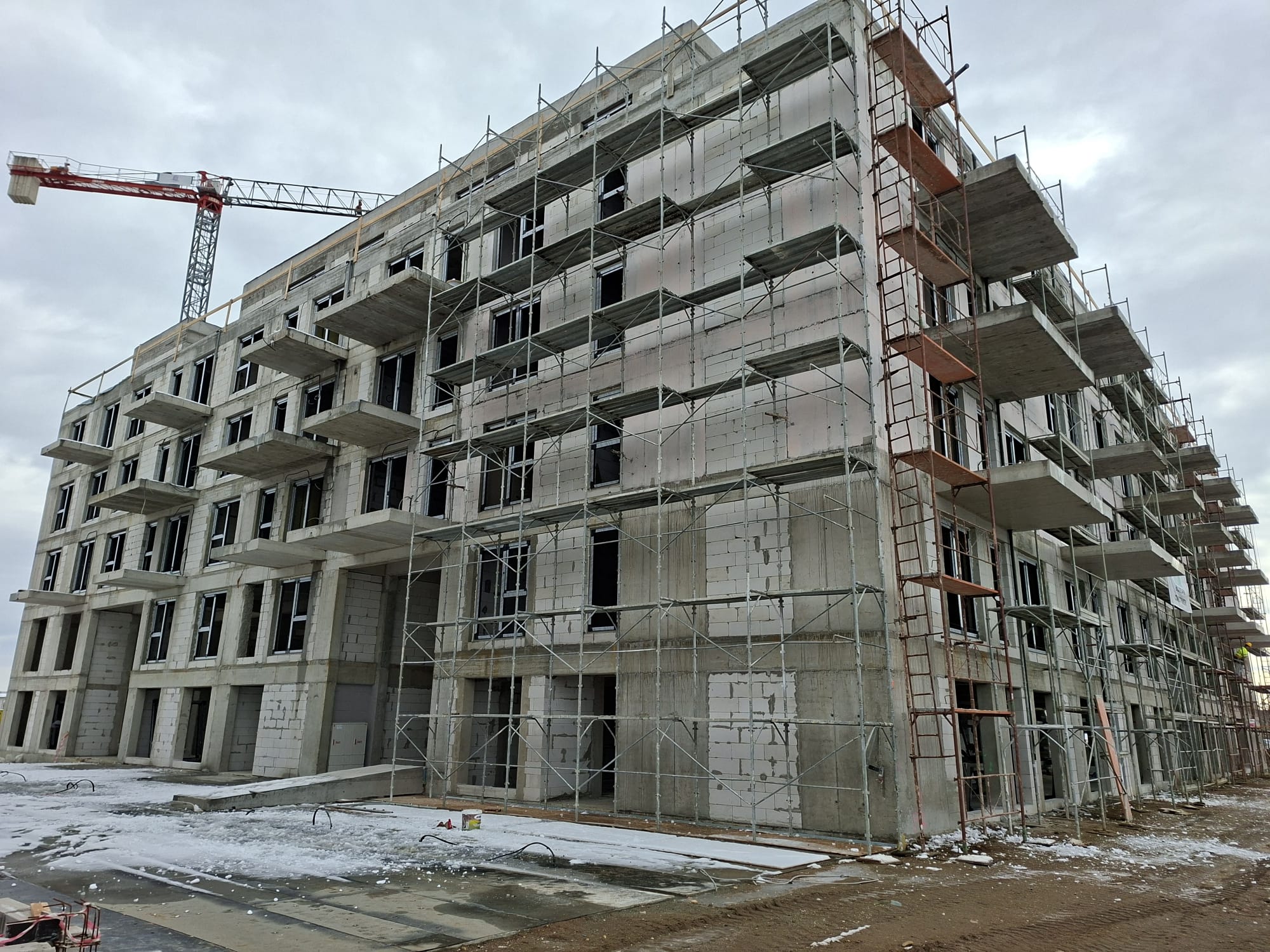

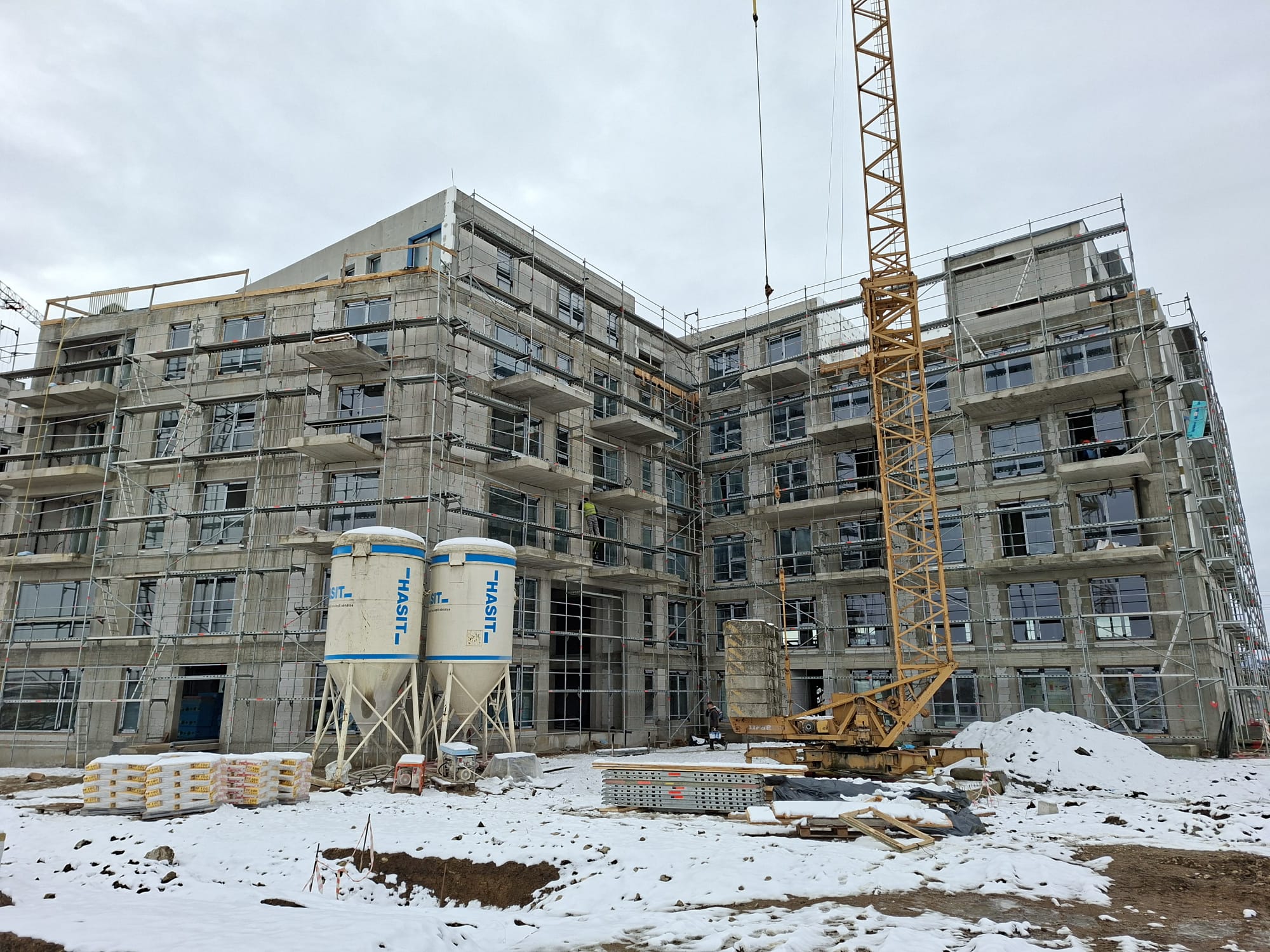

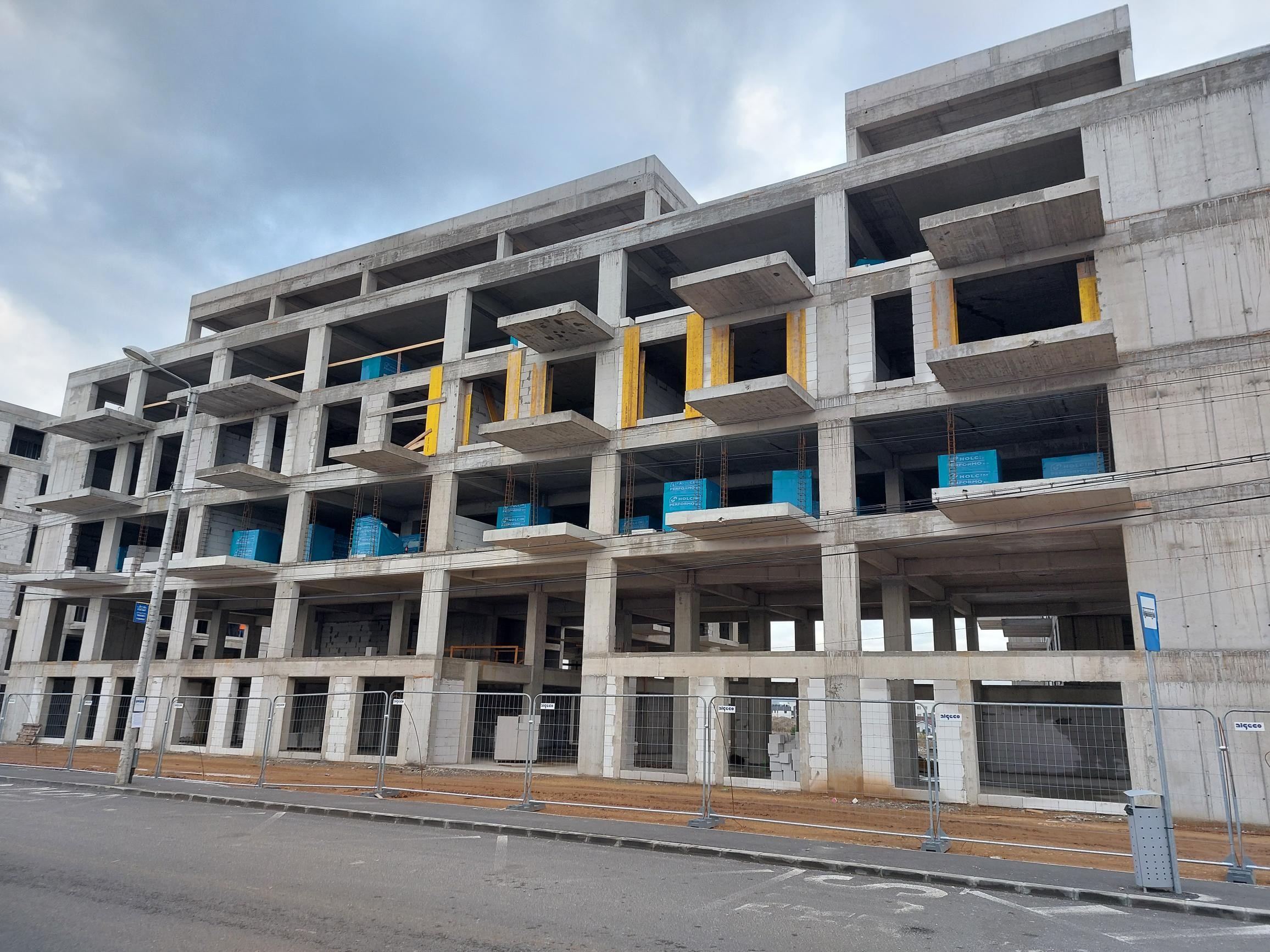

August 2025
Lucrări de zidărie – Corp C1:
– Parter – finalizat;
– Mezanin – finalizat;
– Etaj 1 – finalizat;
– Etaj 2 – în execuție.
În lucru:
Corp C2 si C3 – Zidărie Parter
Corp C1 – Etaj 4 (retras)- S-a montat oțel beton la placa peste etajul 4 retras;
Corpul C2 – Etaj 4 – S-au armat elementele verticale etaj 4;
Corpul C3 – Etaj 3 – S-a finalizat cofrajul plăcii peste etajul 3.

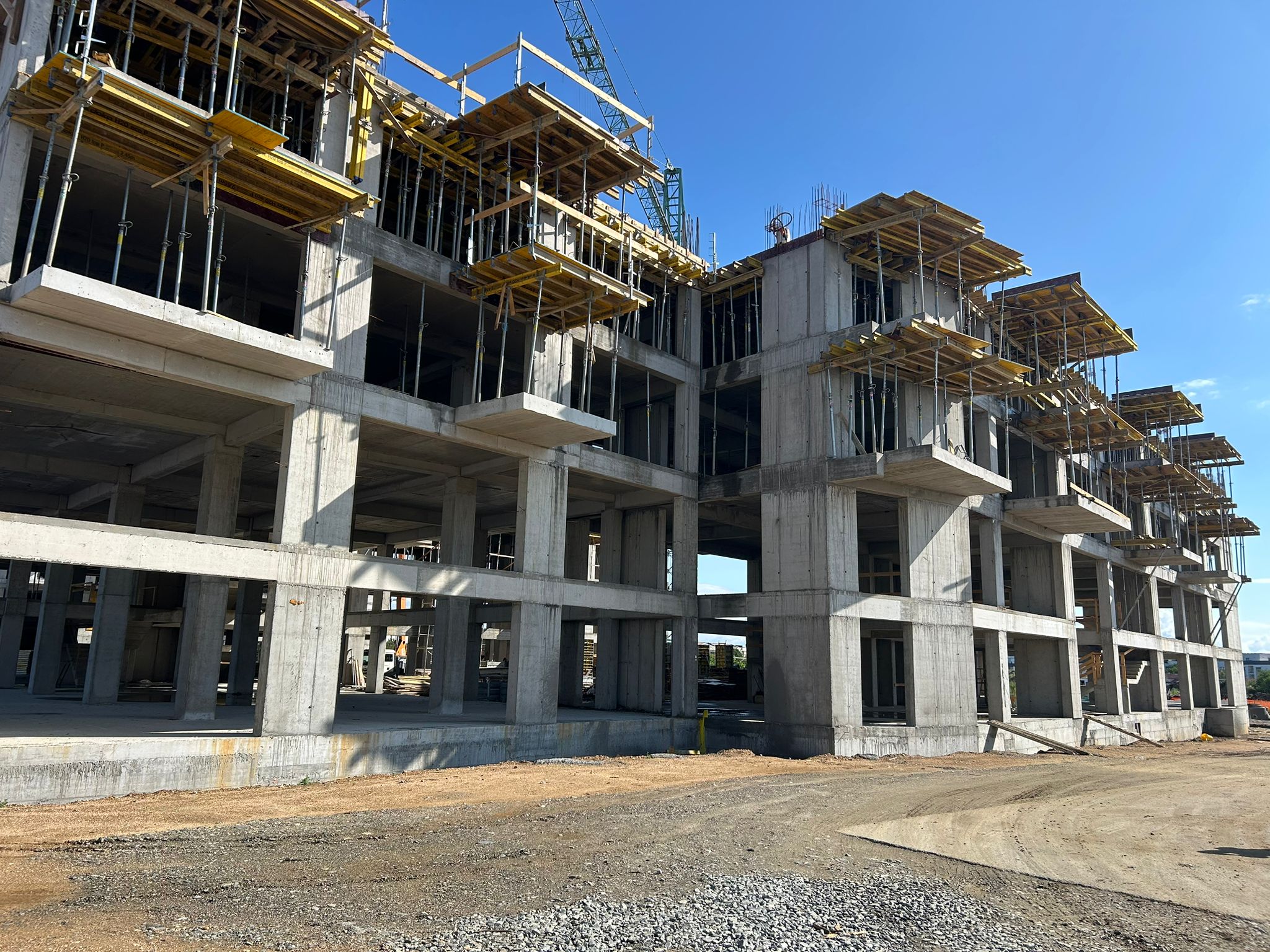

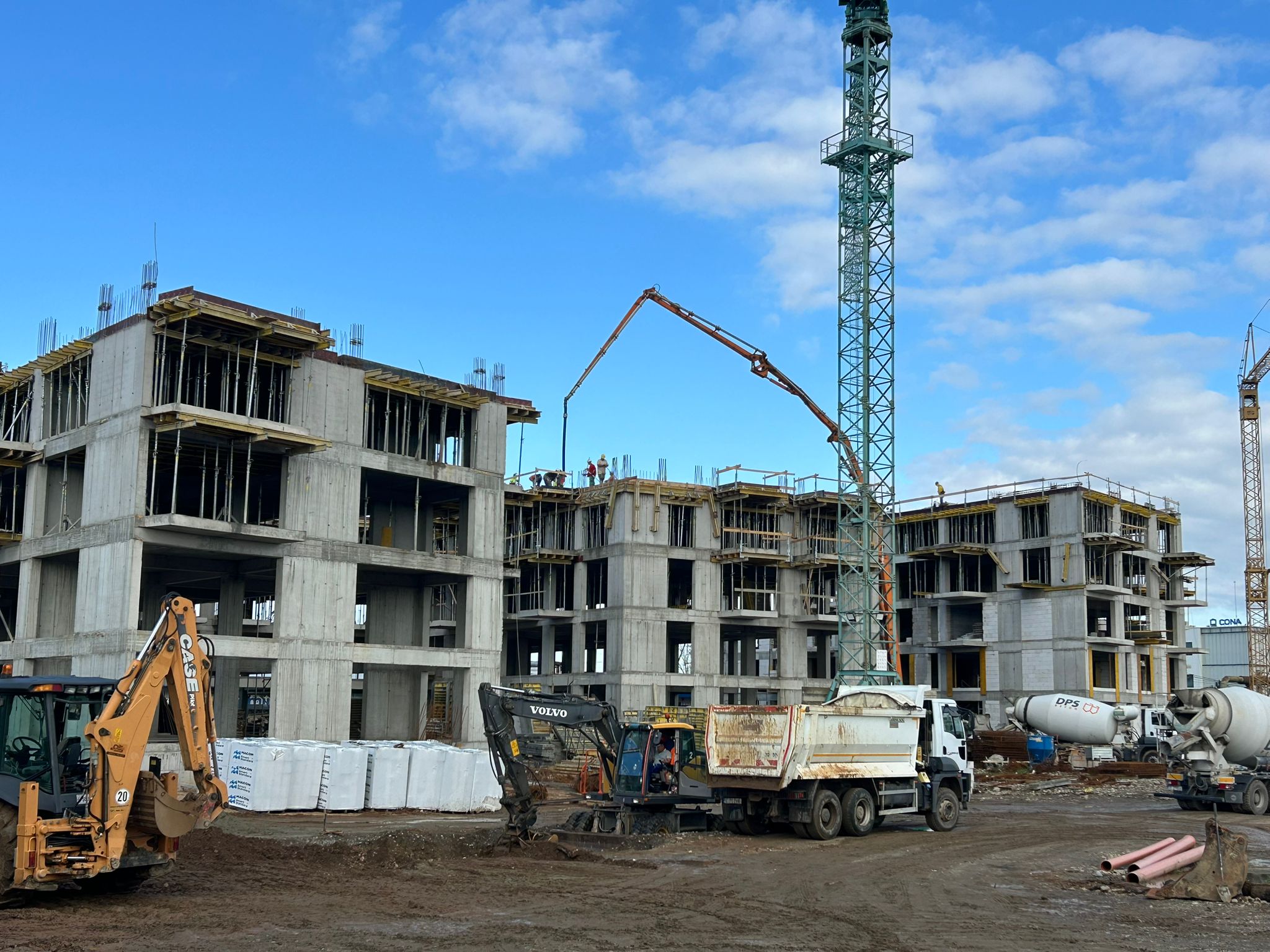

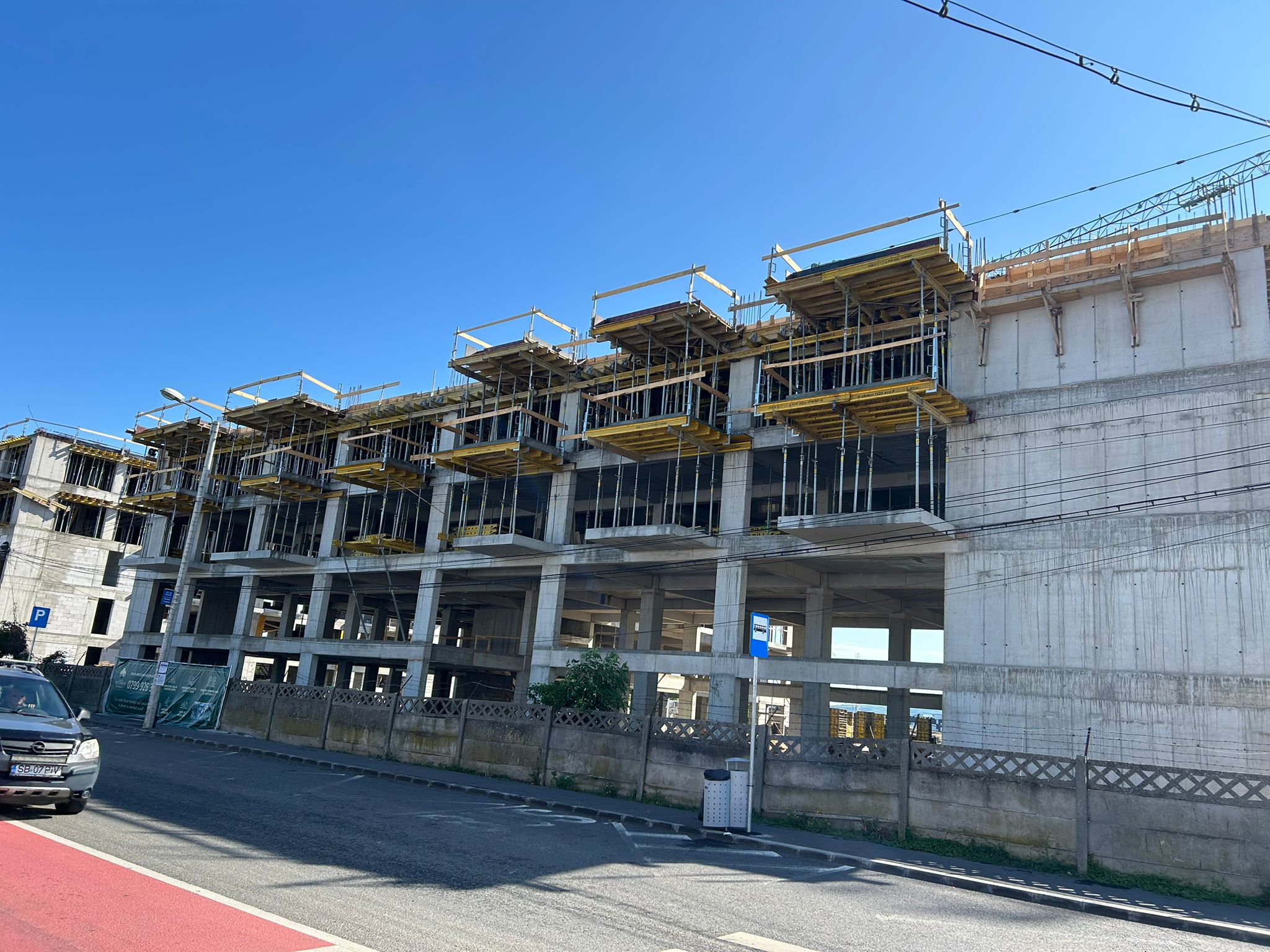

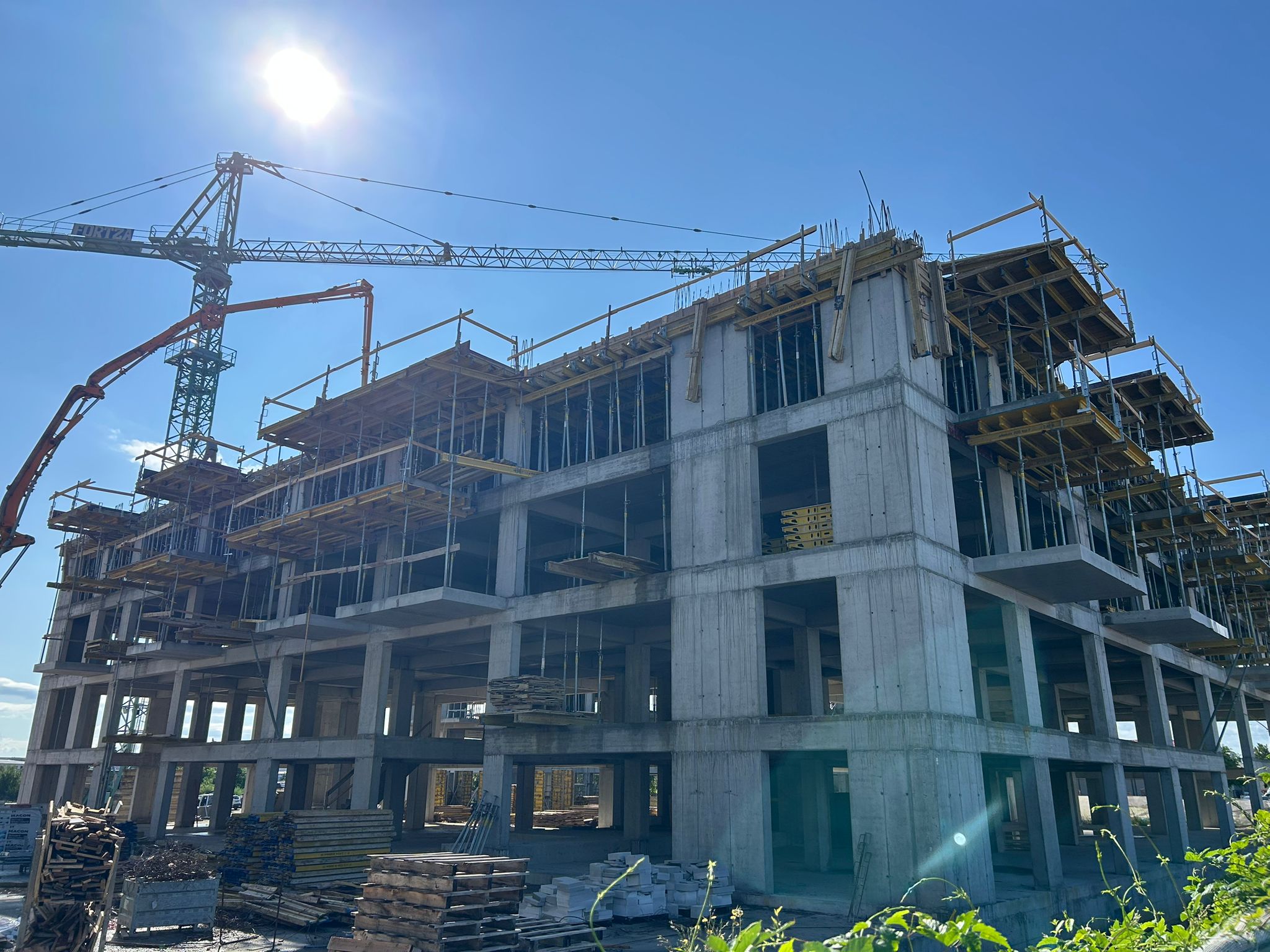

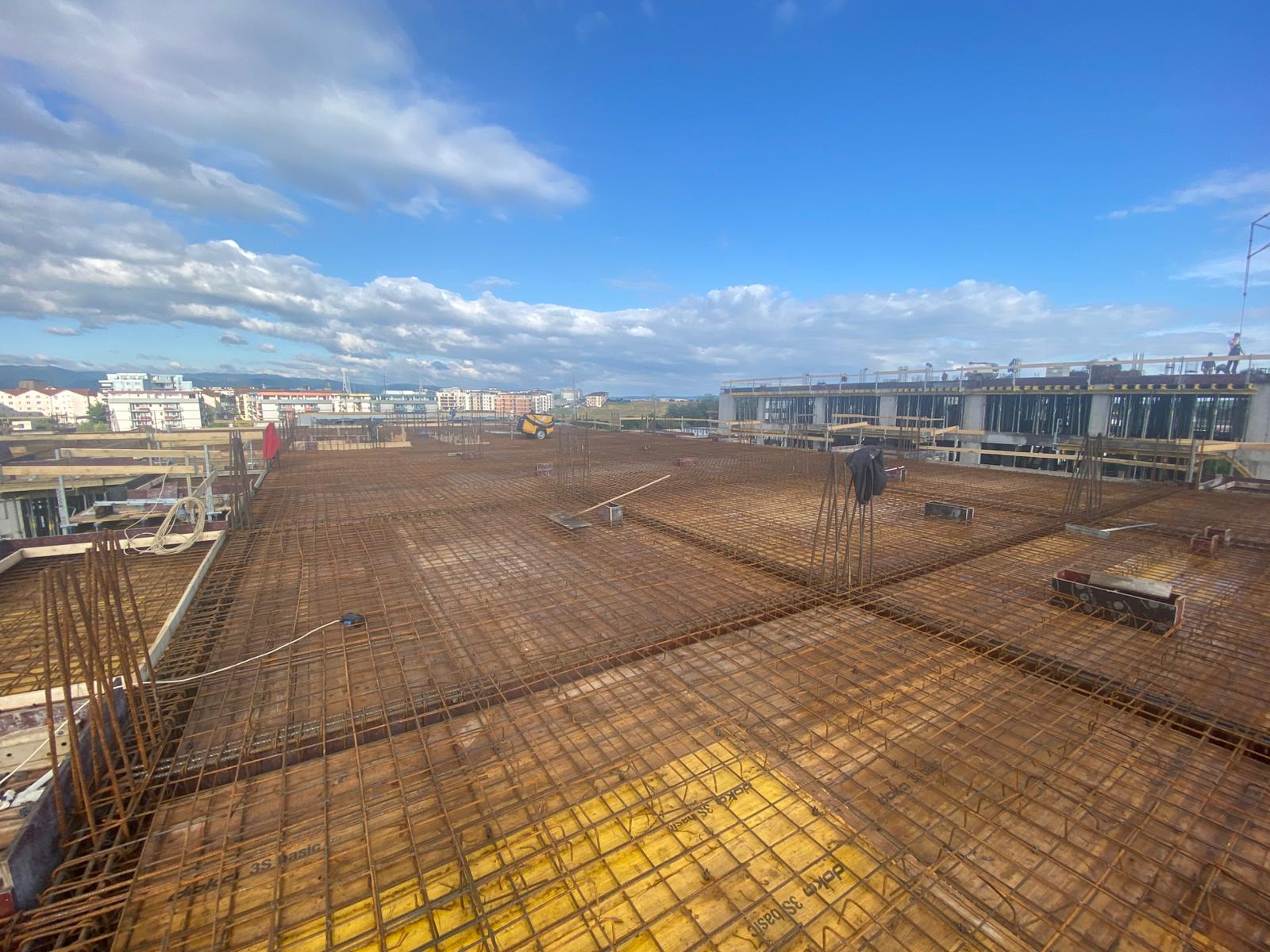

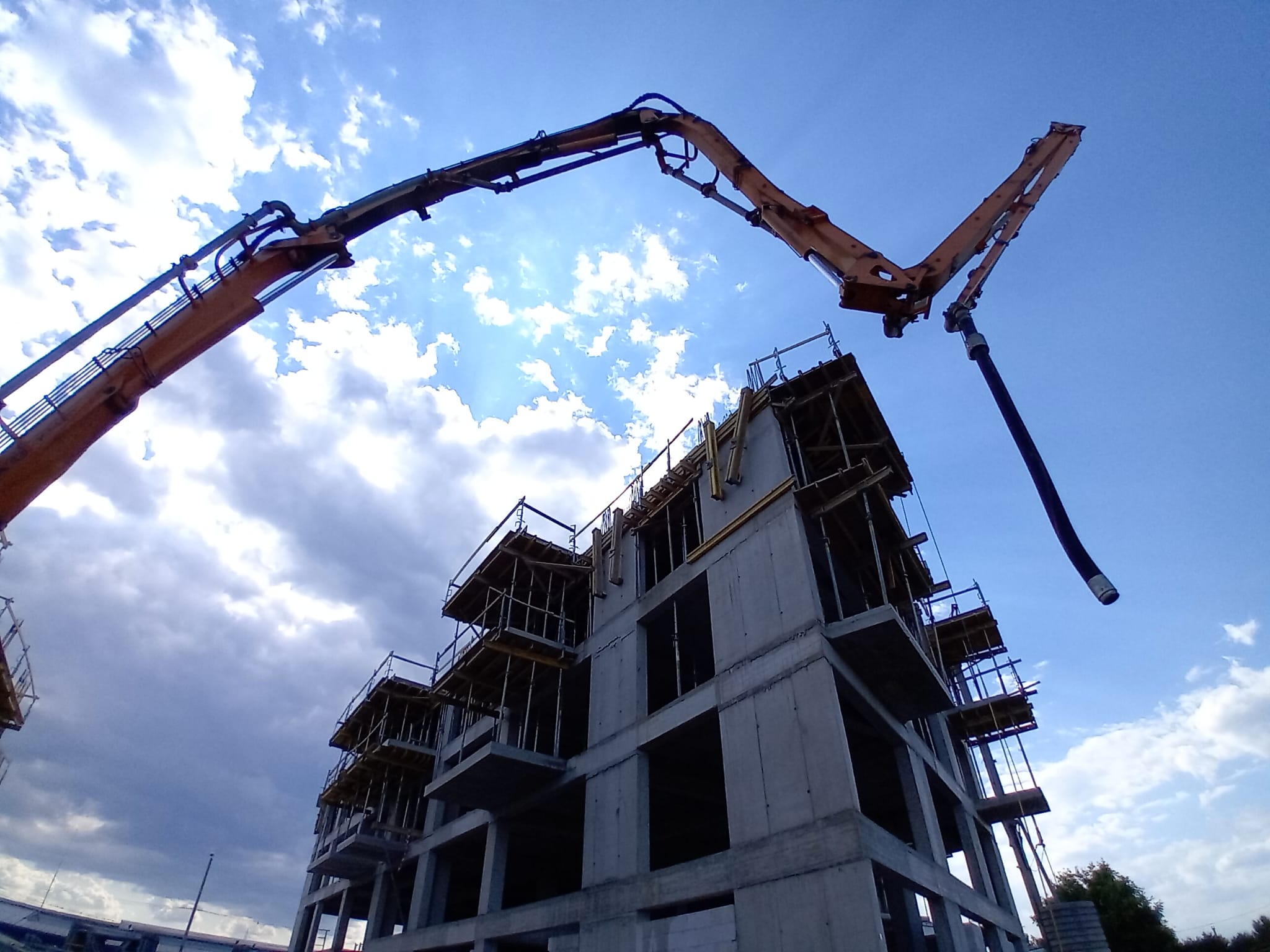

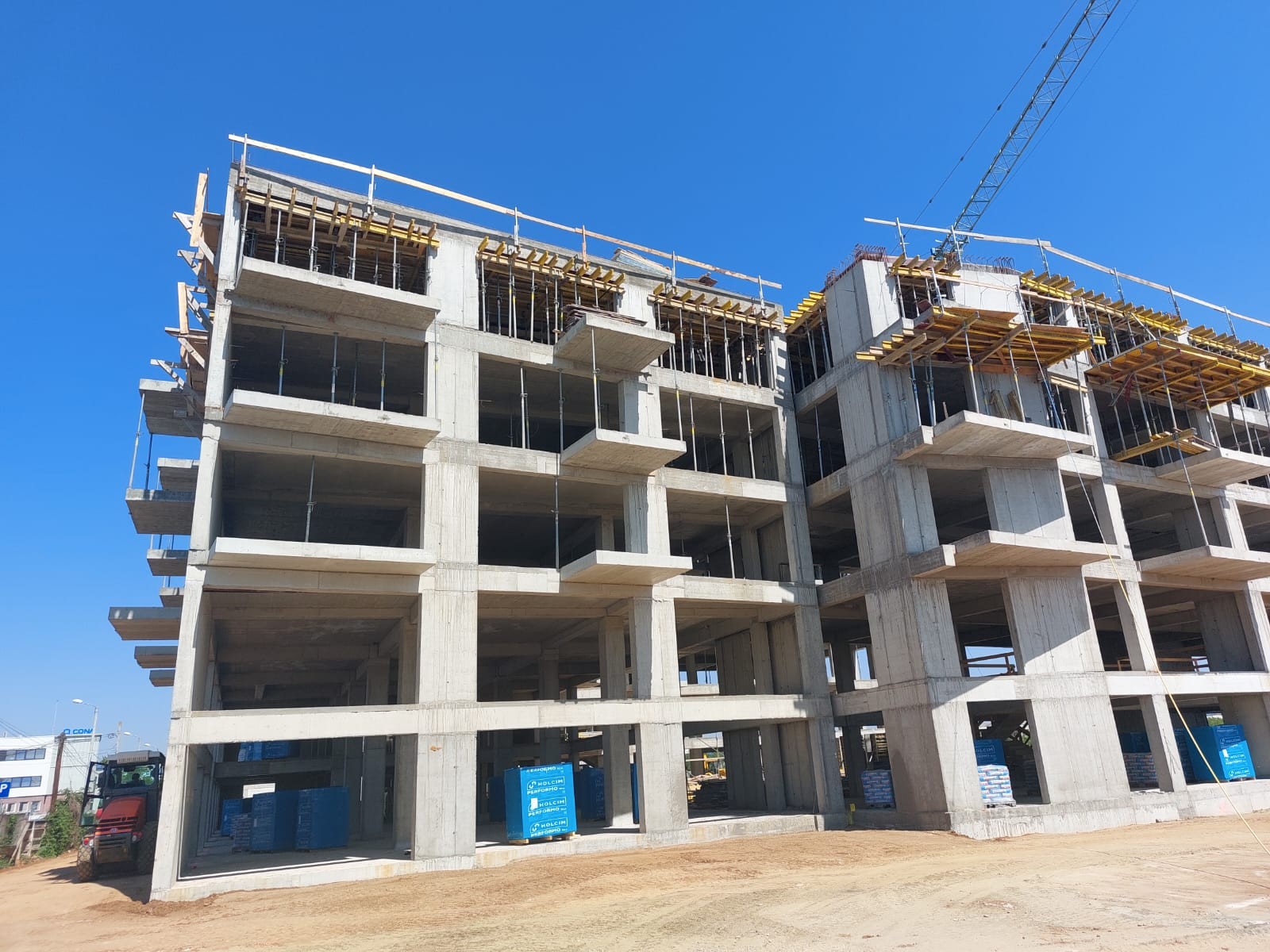

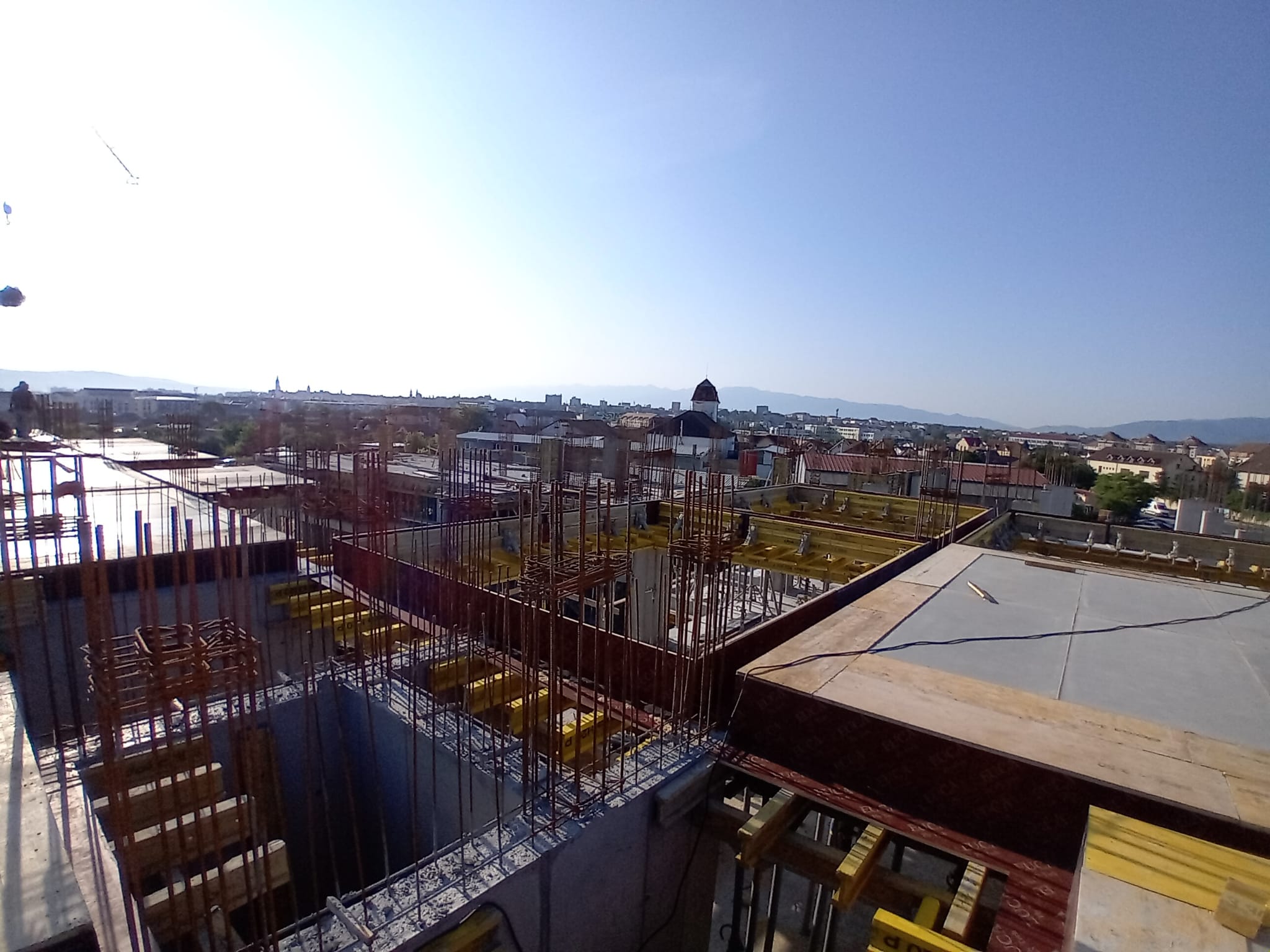

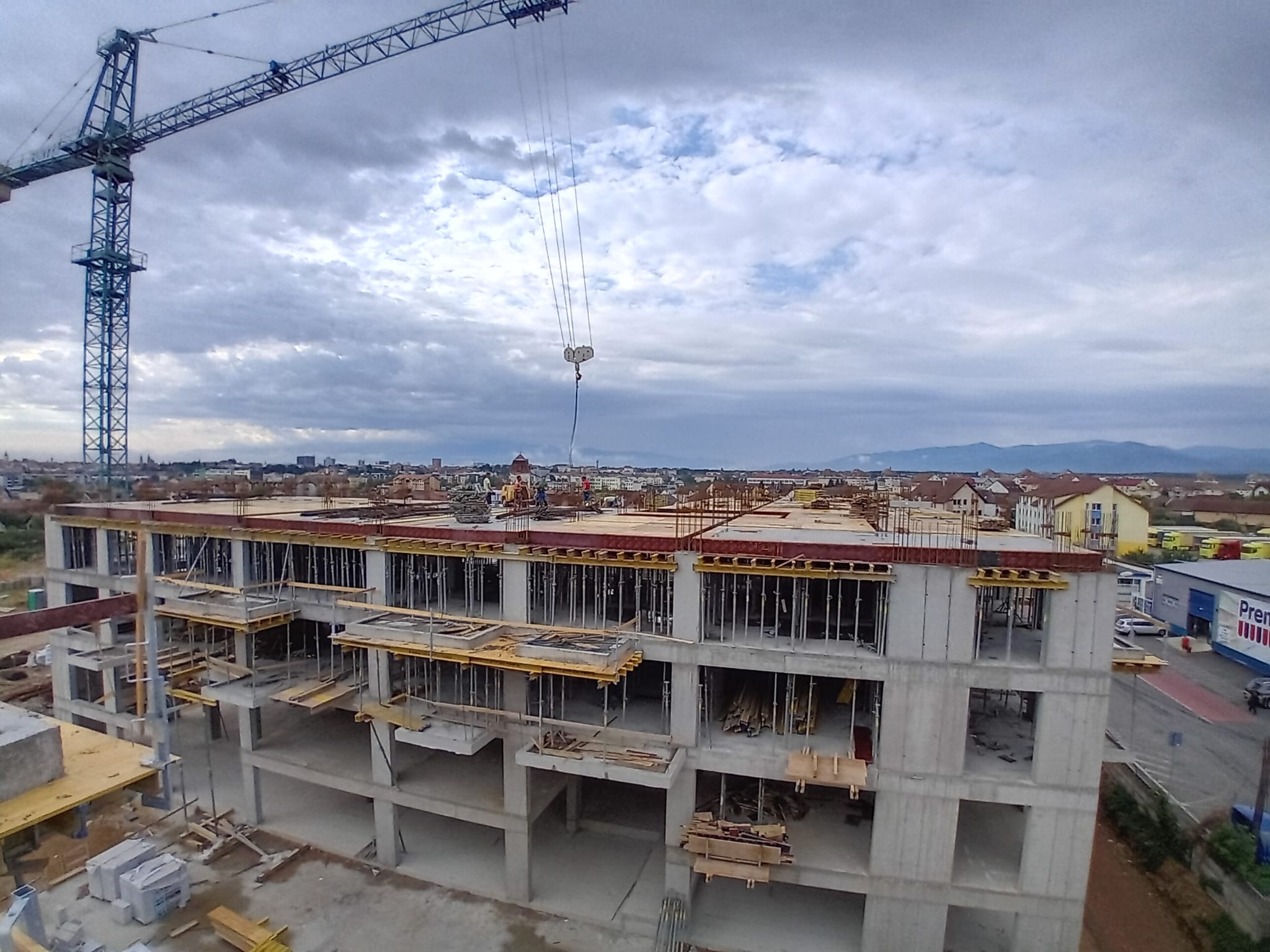

Iulie 2025

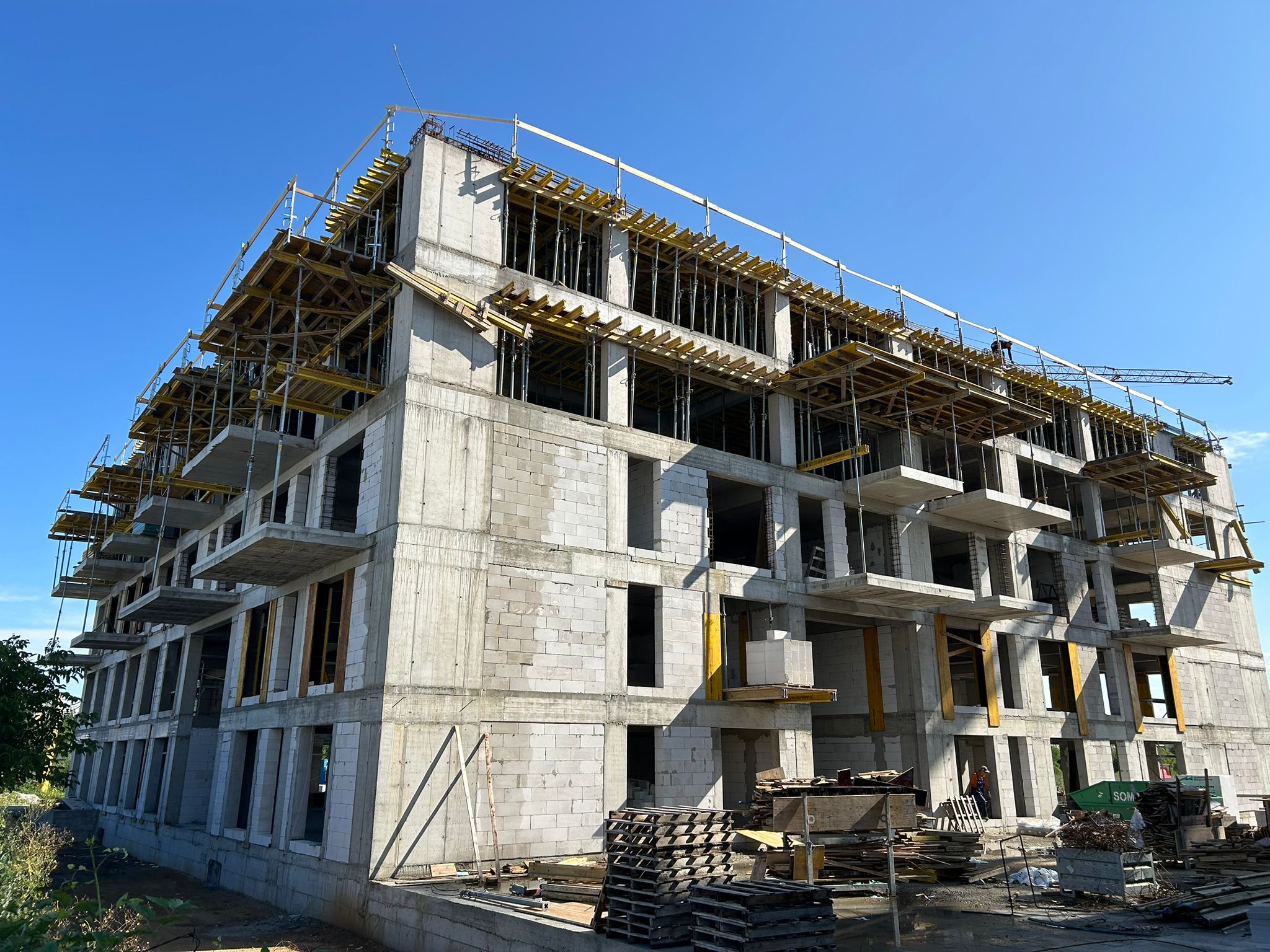

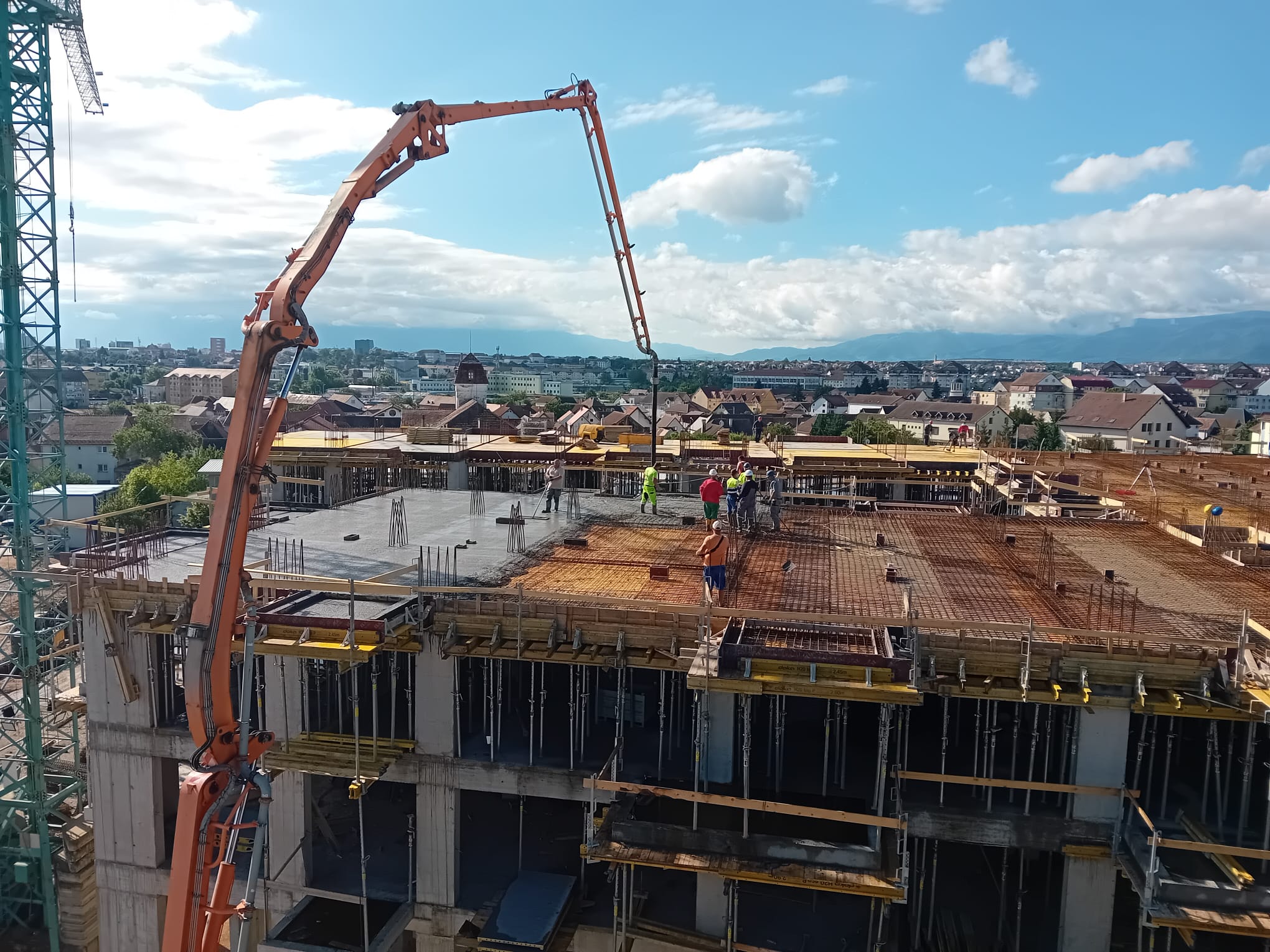

Pana in 31.07.2025 s-au realizat:

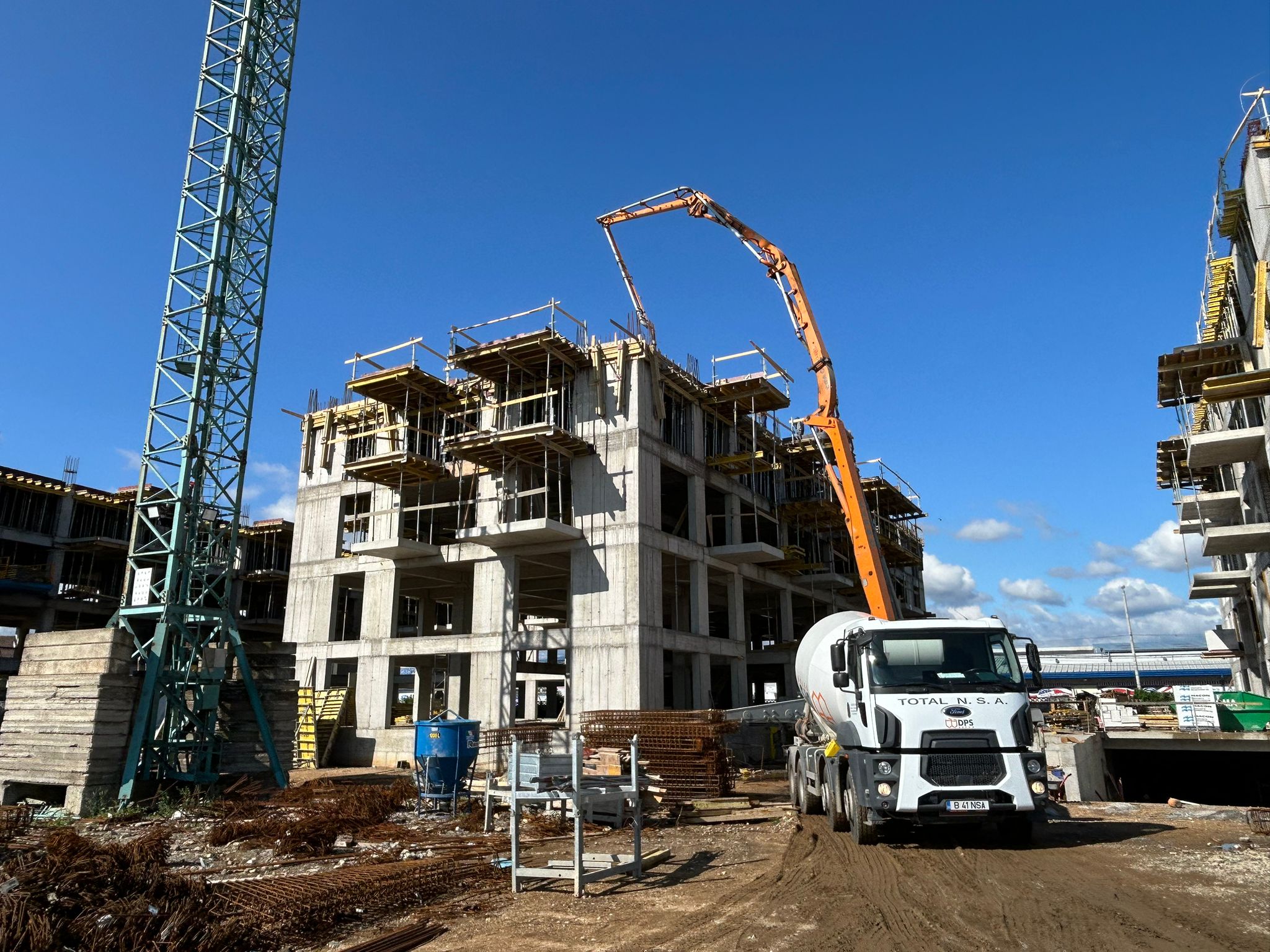

– execuție planșeu beton armat peste Etaj 3 și verticale etaj 4 – Corp 1;
– execuție planșeu beton armat peste Etaj 2 și verticale etaj 3 – Corp 2;
– execuție planșeu beton peste Etaj 2 – Corp 3;
– executie zidarii parter, Mezanin, Etaj 1 – Corp 1.

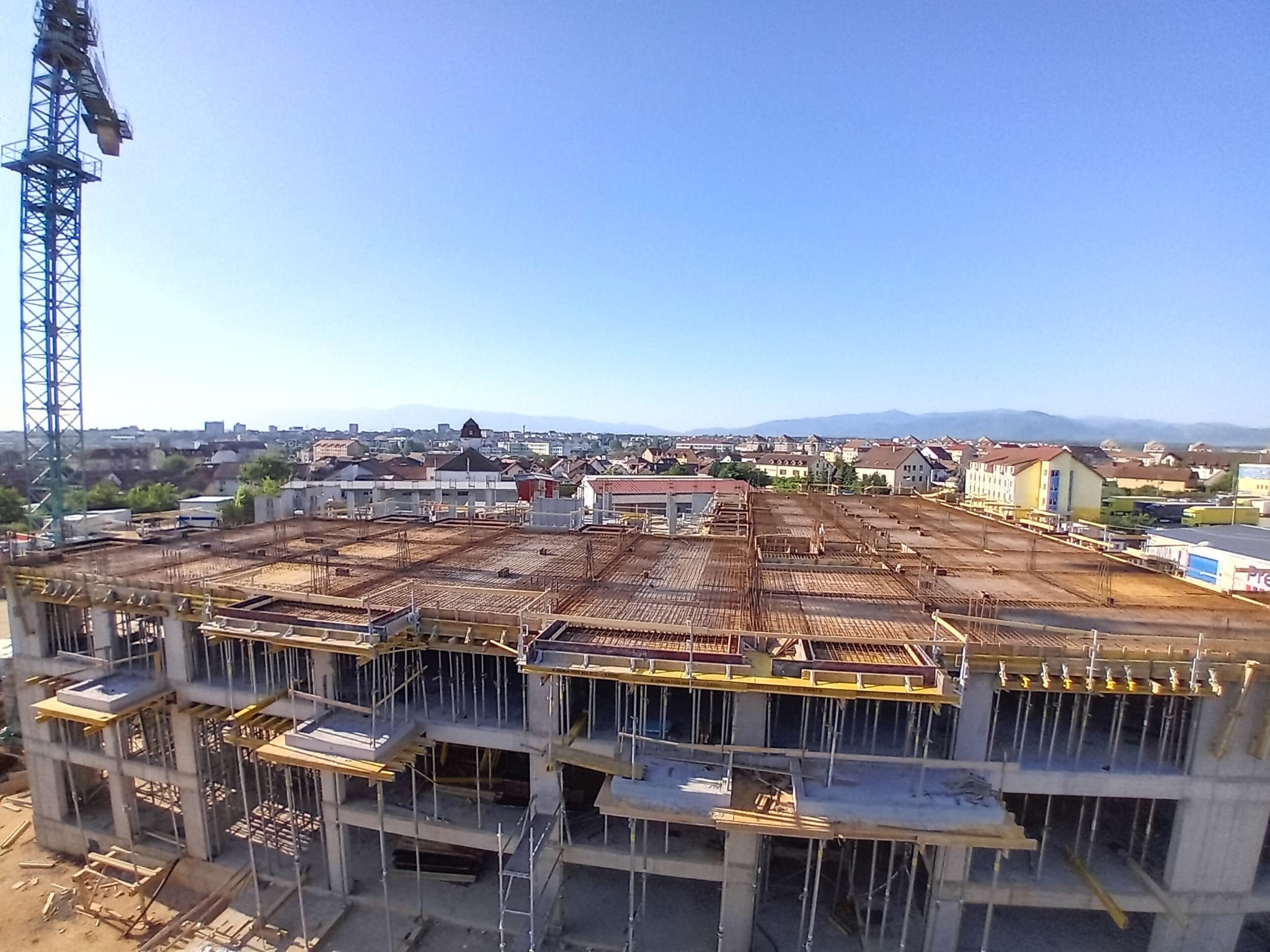

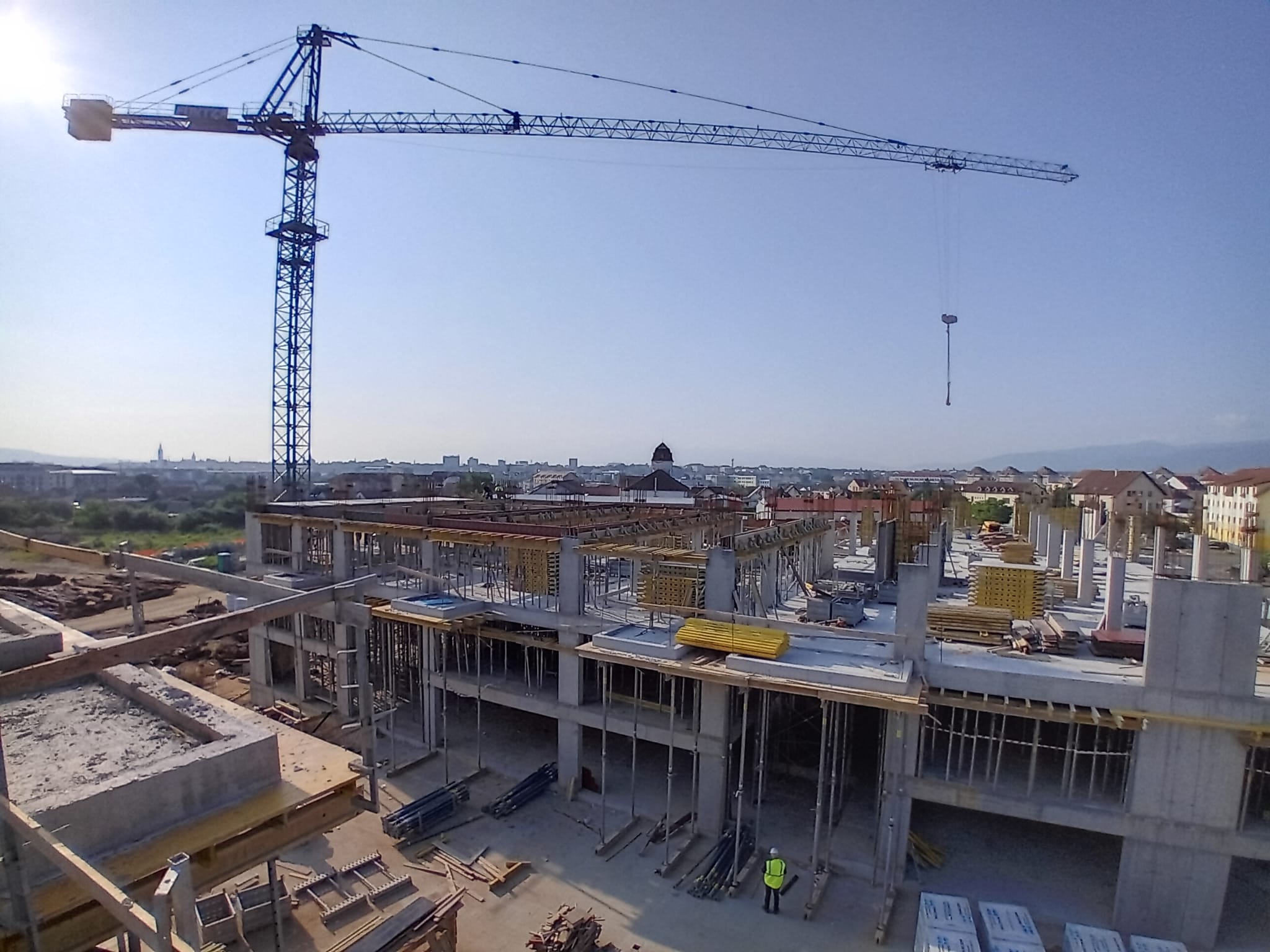

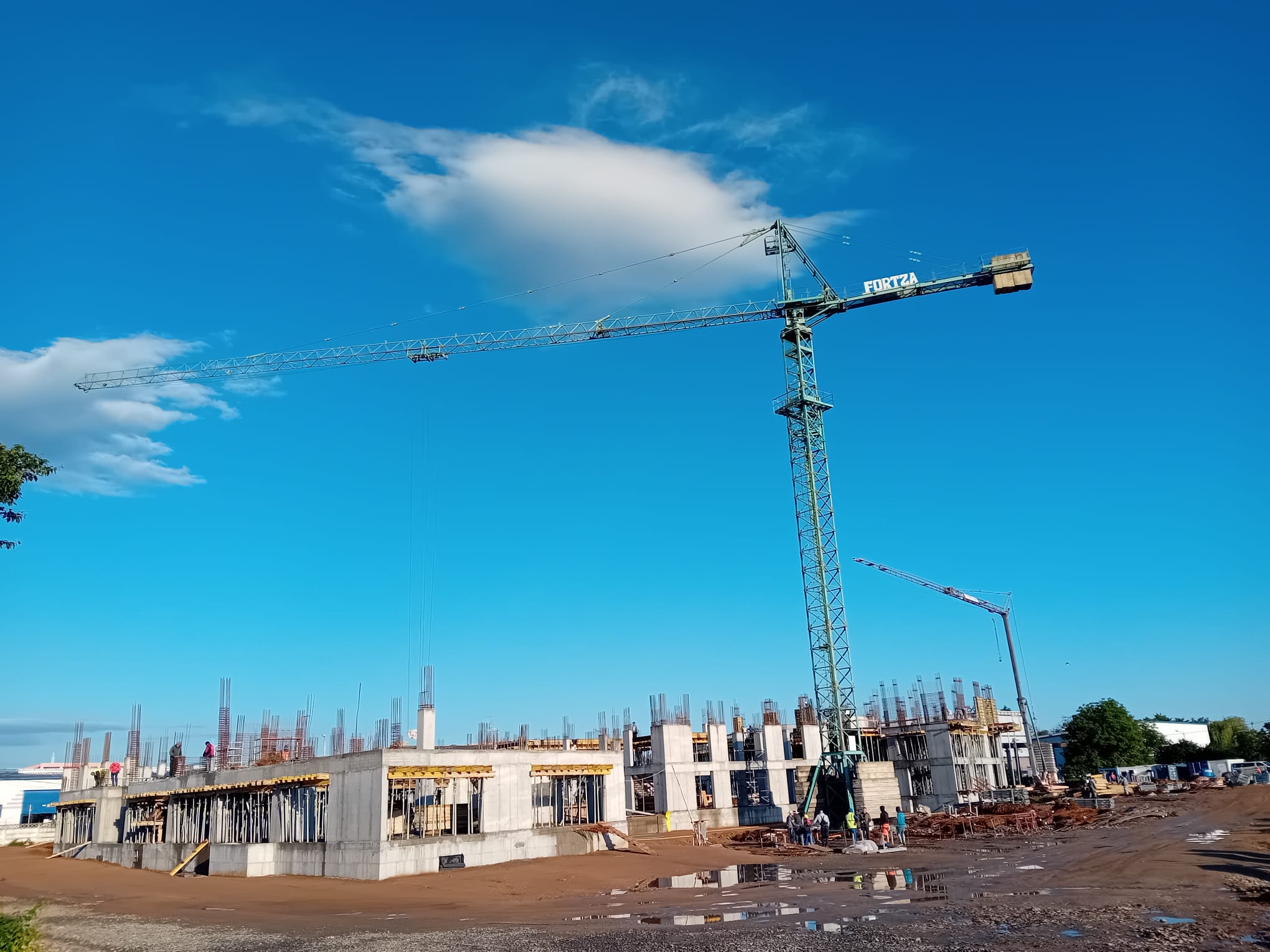

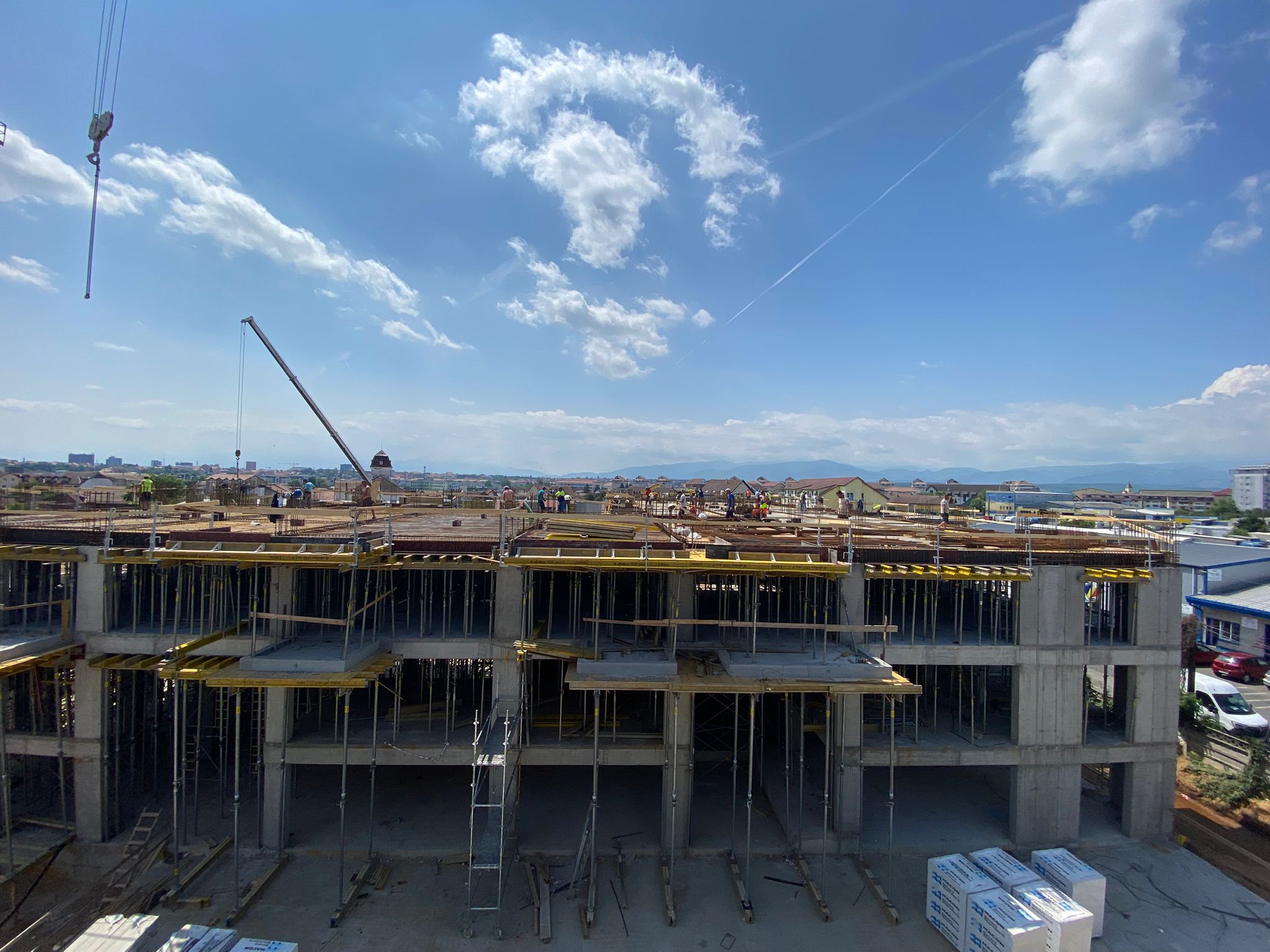

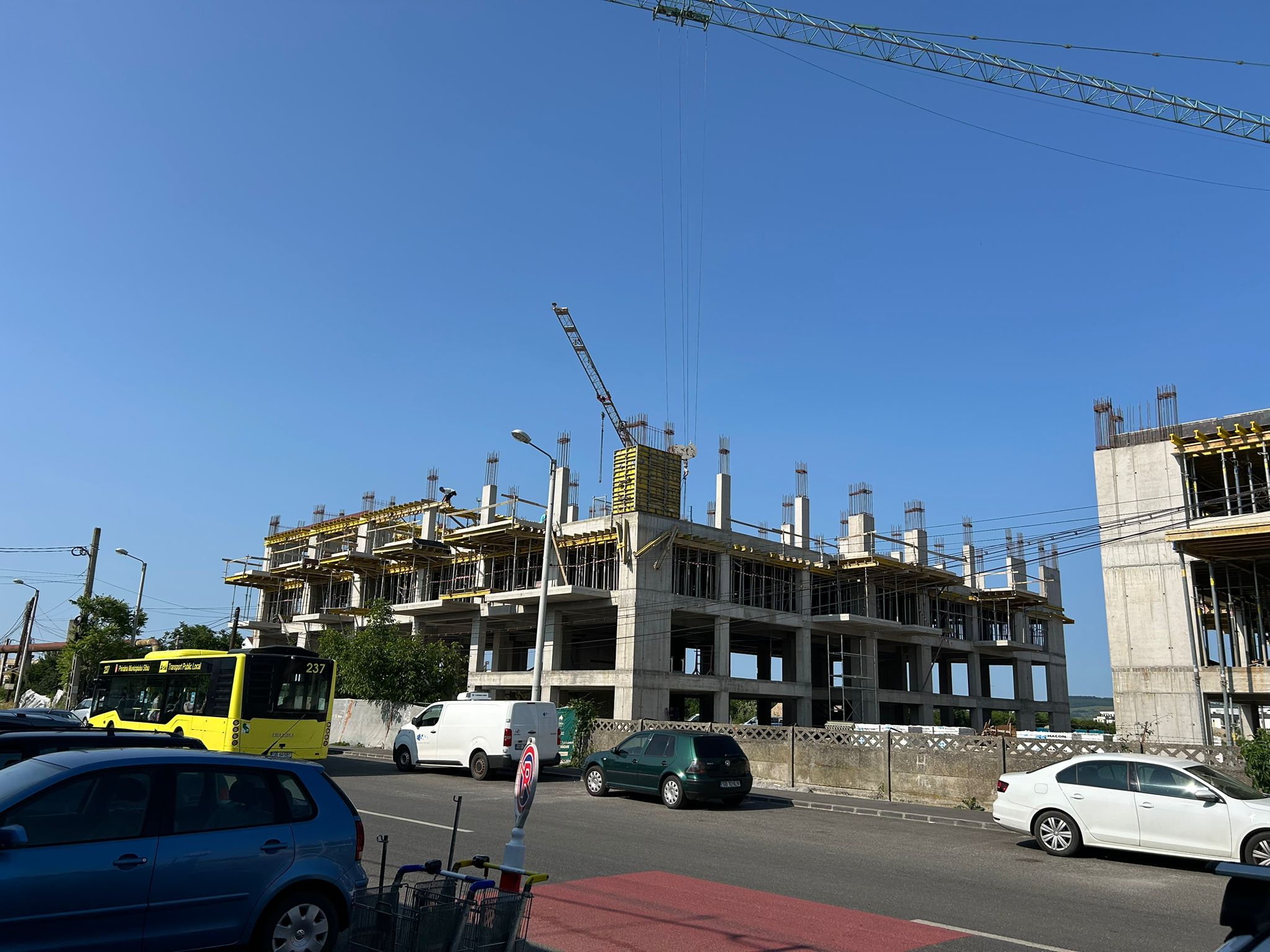

Iunie 2025
Până în 30.06.2025 s-au realizat:
– execuție planșeu beton armat peste Etaj 2 – Corp 1;
– execuție planșeu beton armat peste Etaj 1 – Corp 2;
– execuție planșeu beton peste Mezanin și peste Etaj 1 – Corp 3.

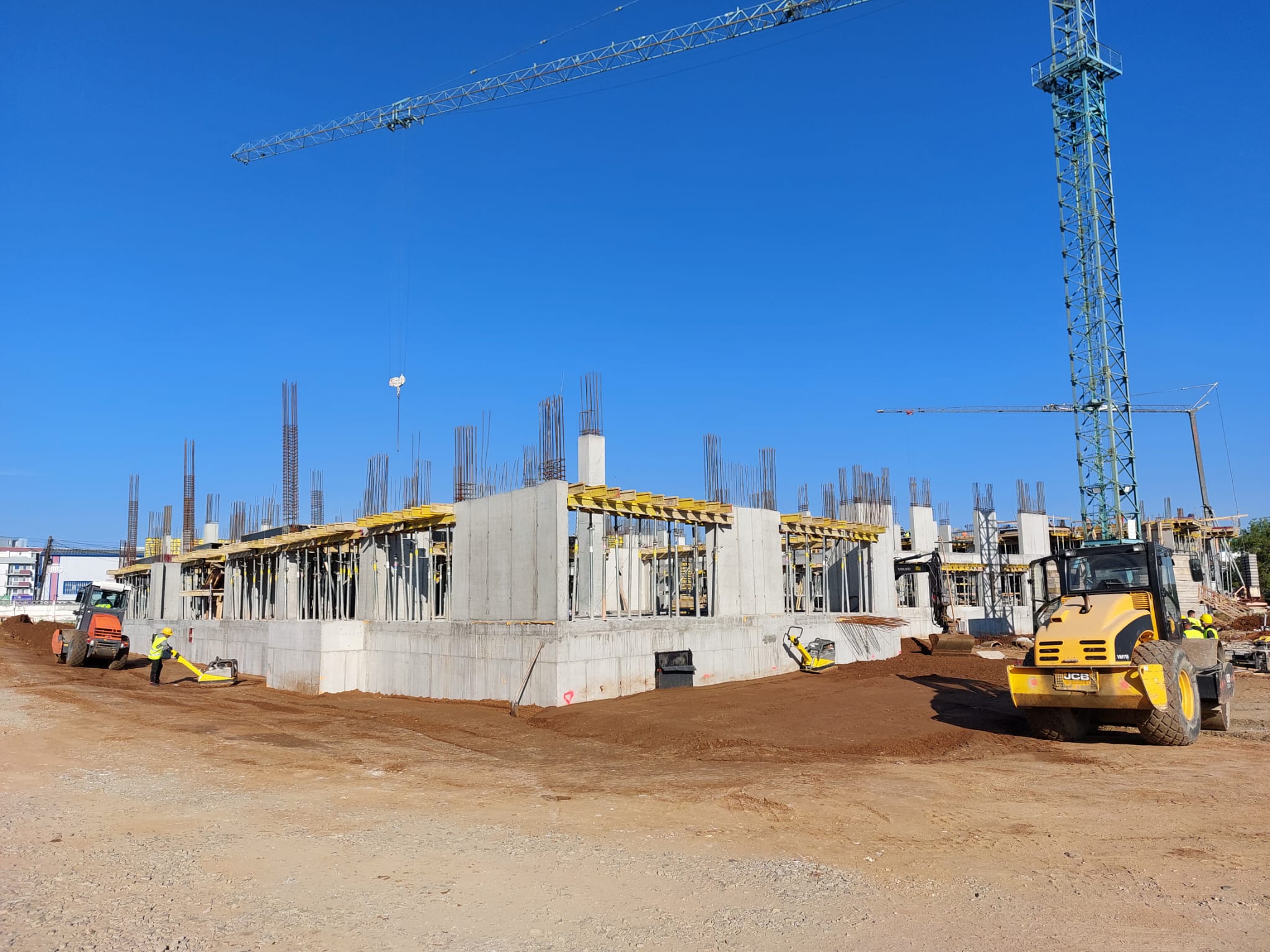

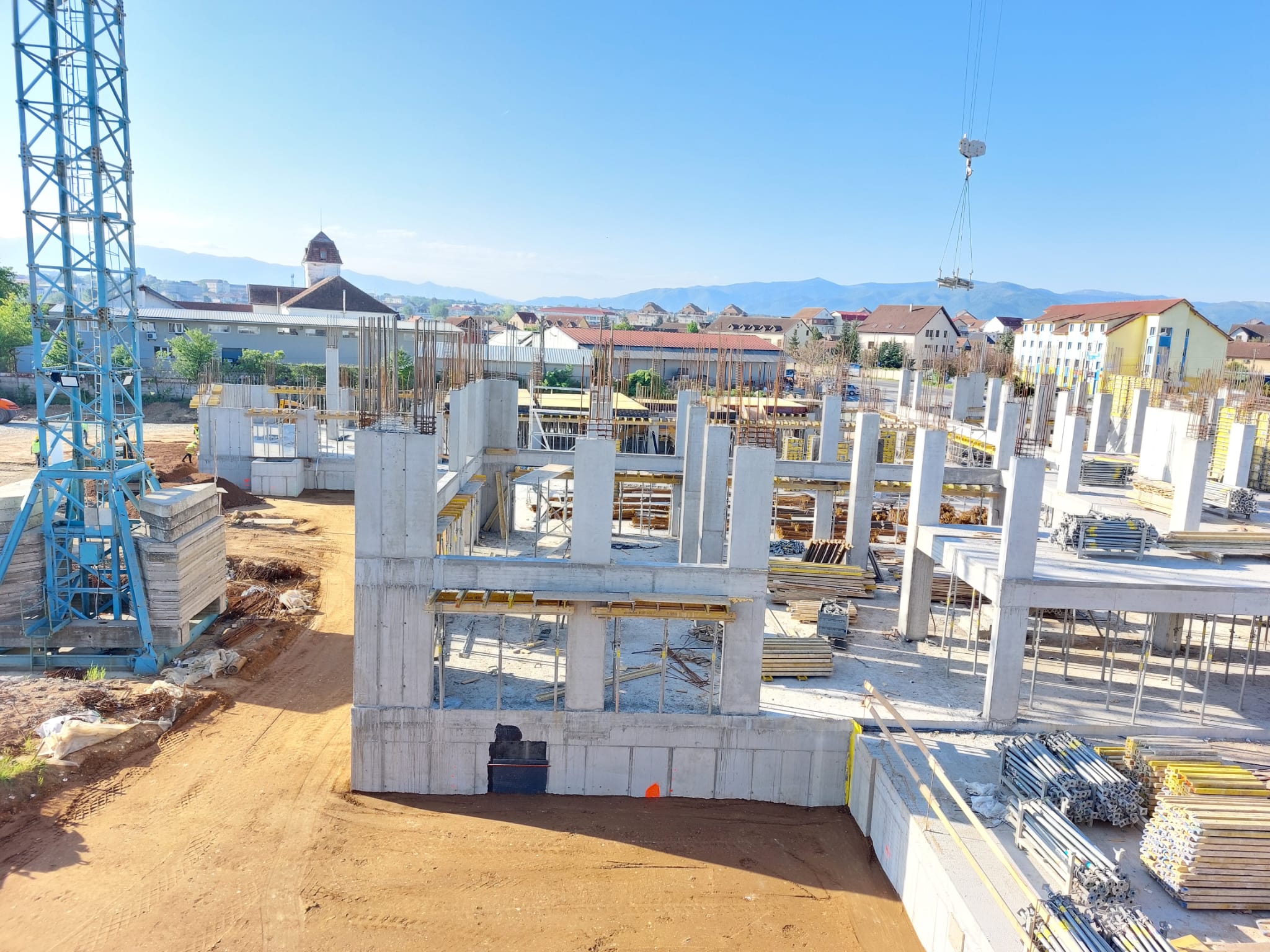

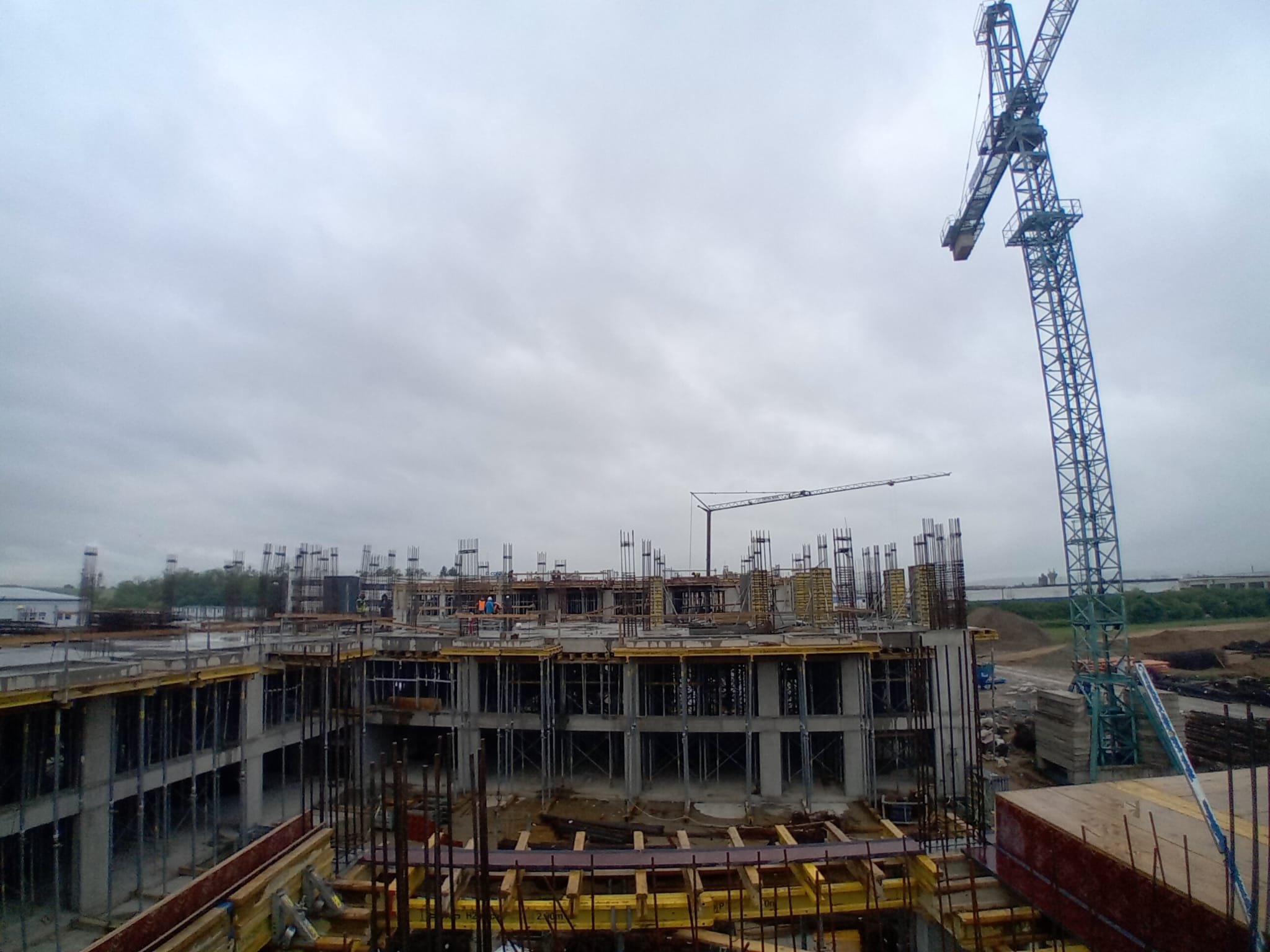

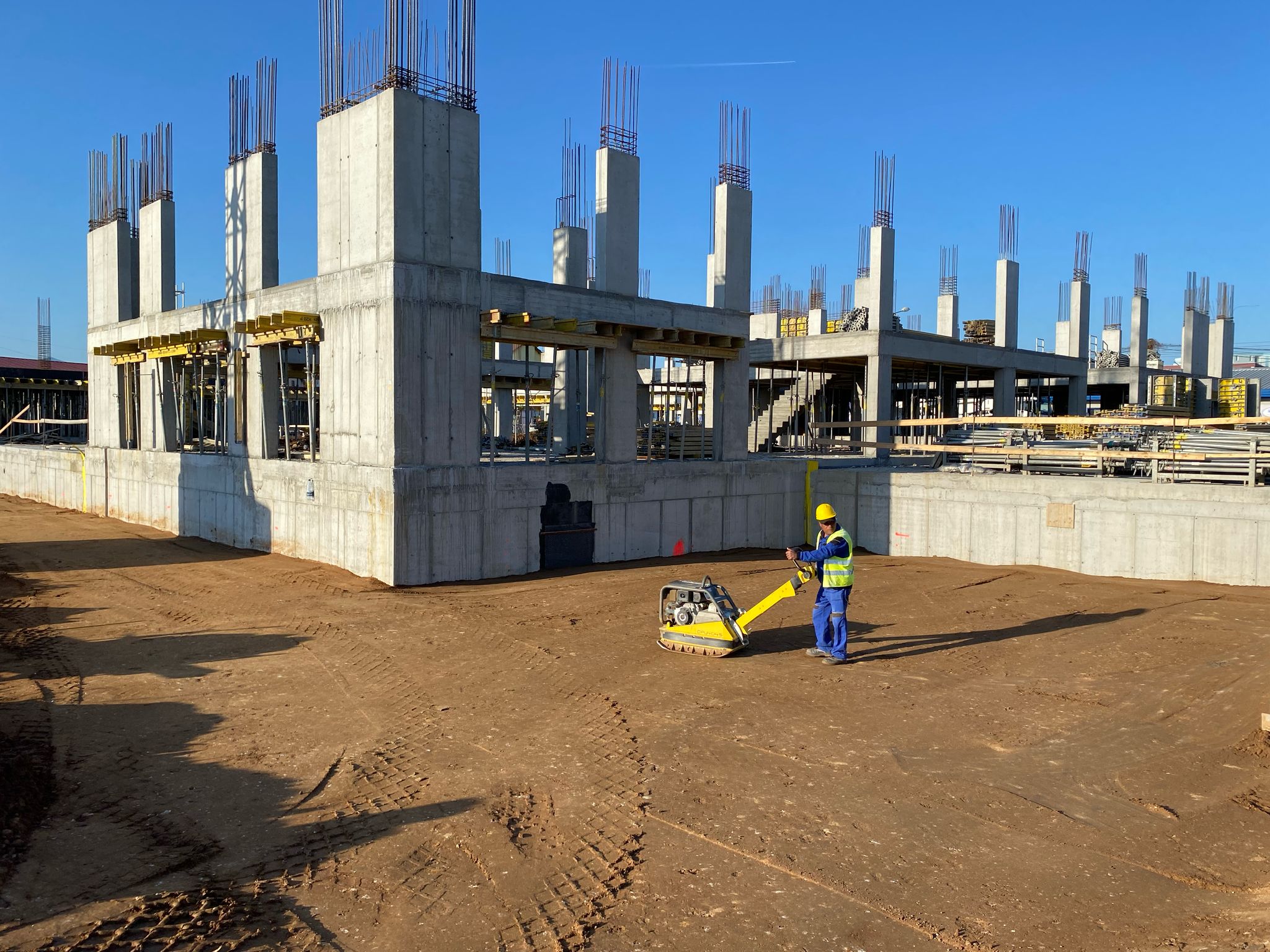

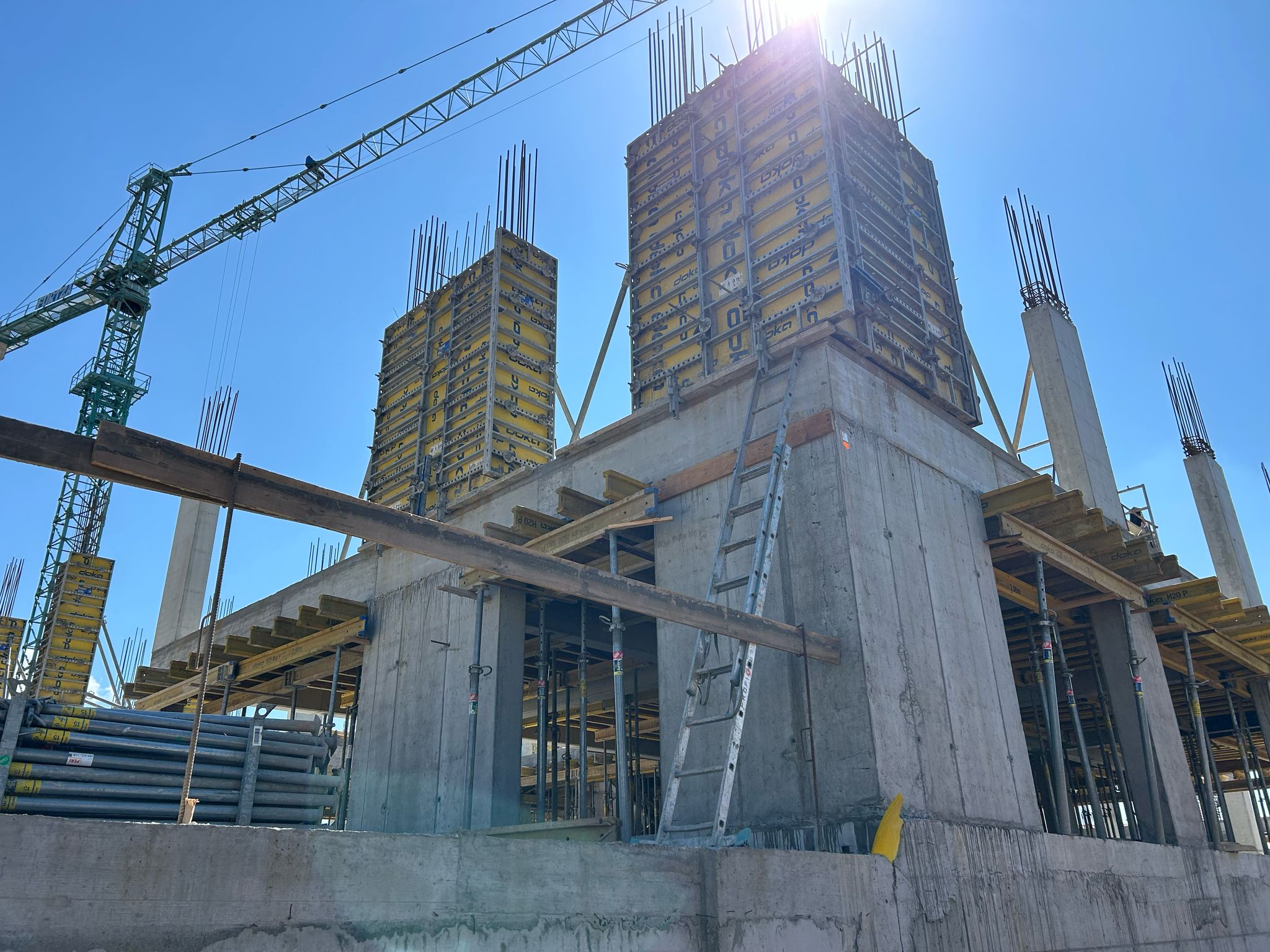

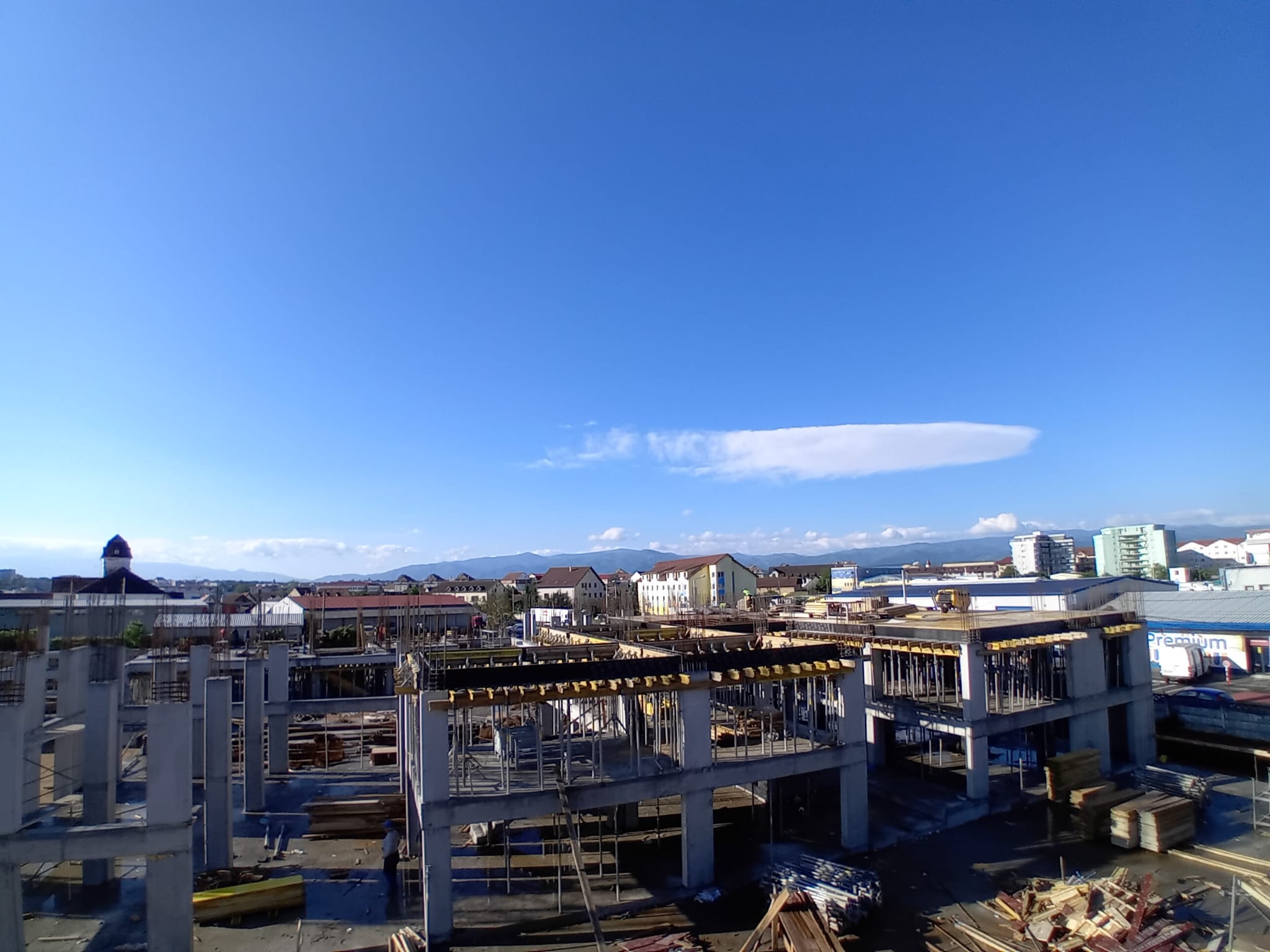

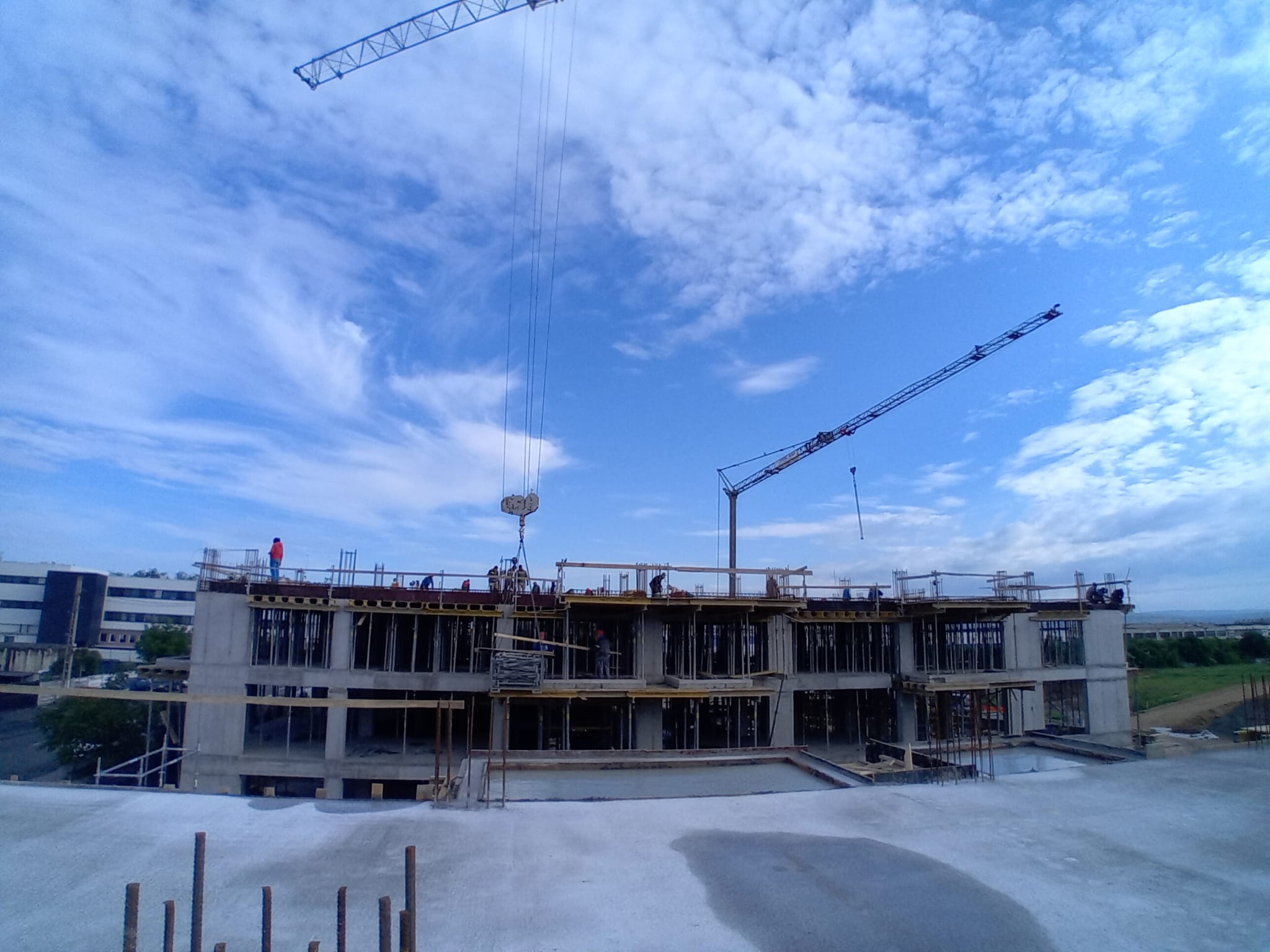

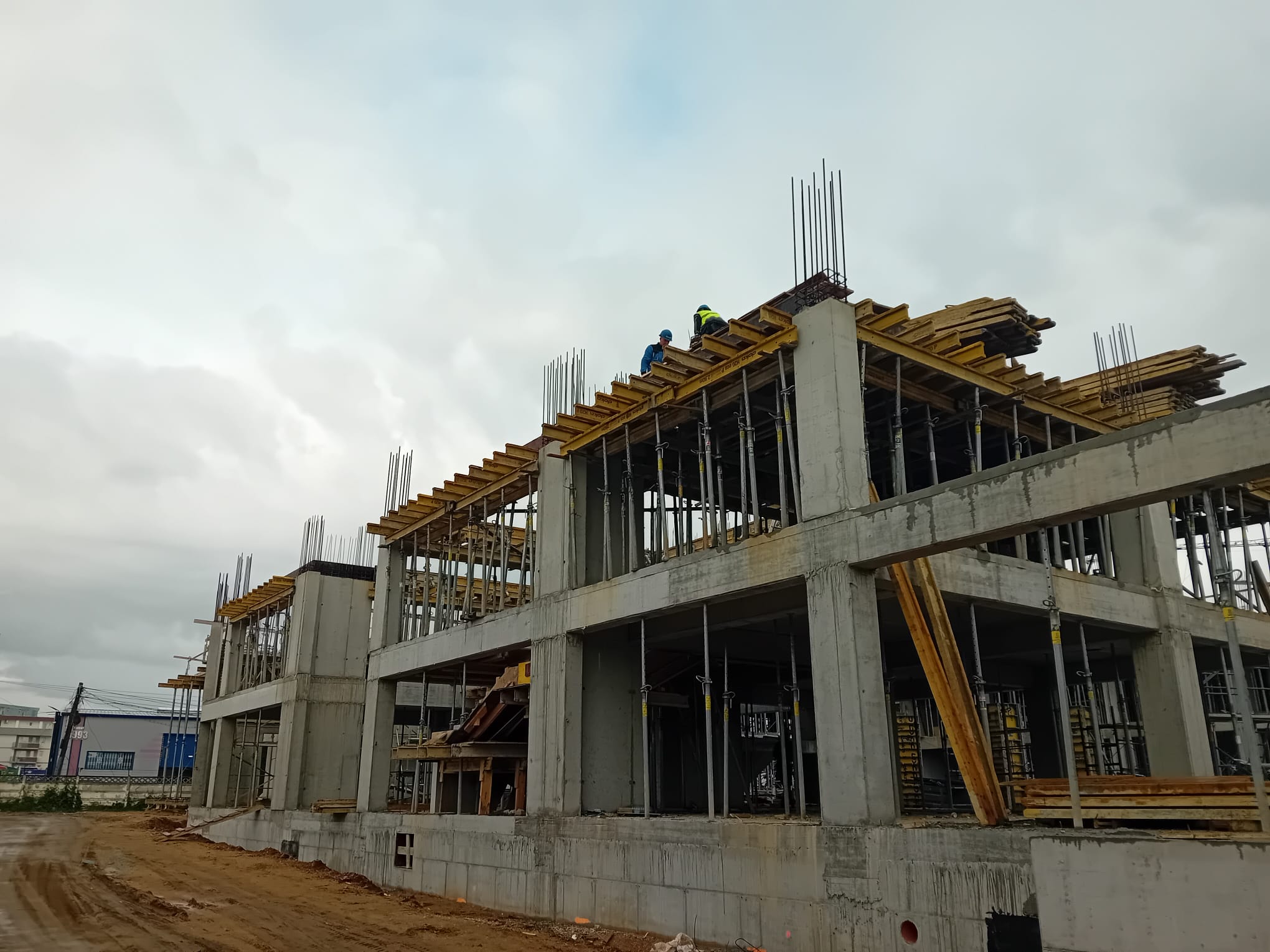

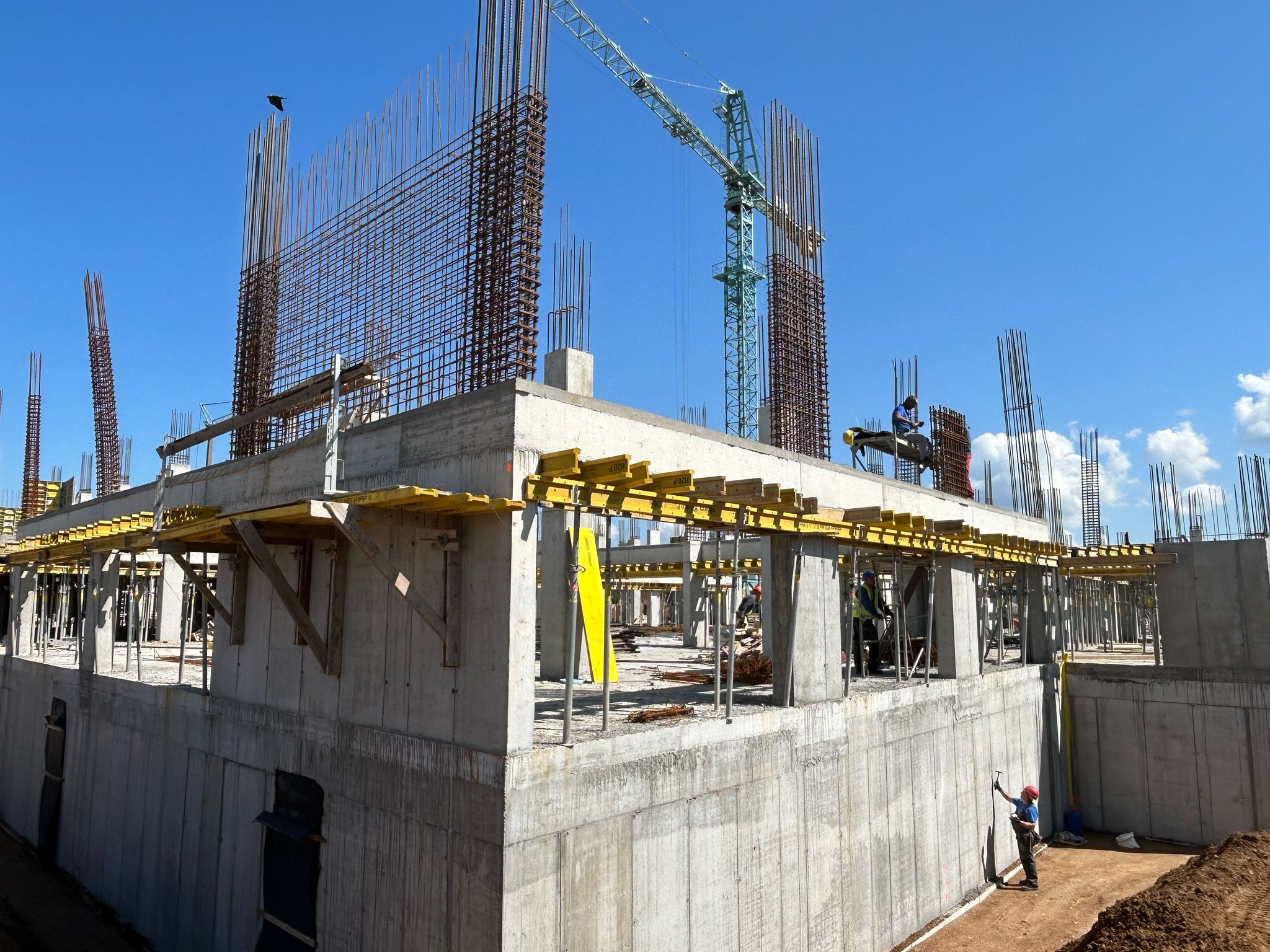

Mai 2025
Până în 31.05.2025 s-au realizat:
– execuție planșeu beton armat peste Etaj 1 – Corp 1;
– execuție planșeu beton armat peste Mezanin – Corp 2;
– execuție elemente verticale beton armat Mezanin – Corp 3.
Aprilie 2025

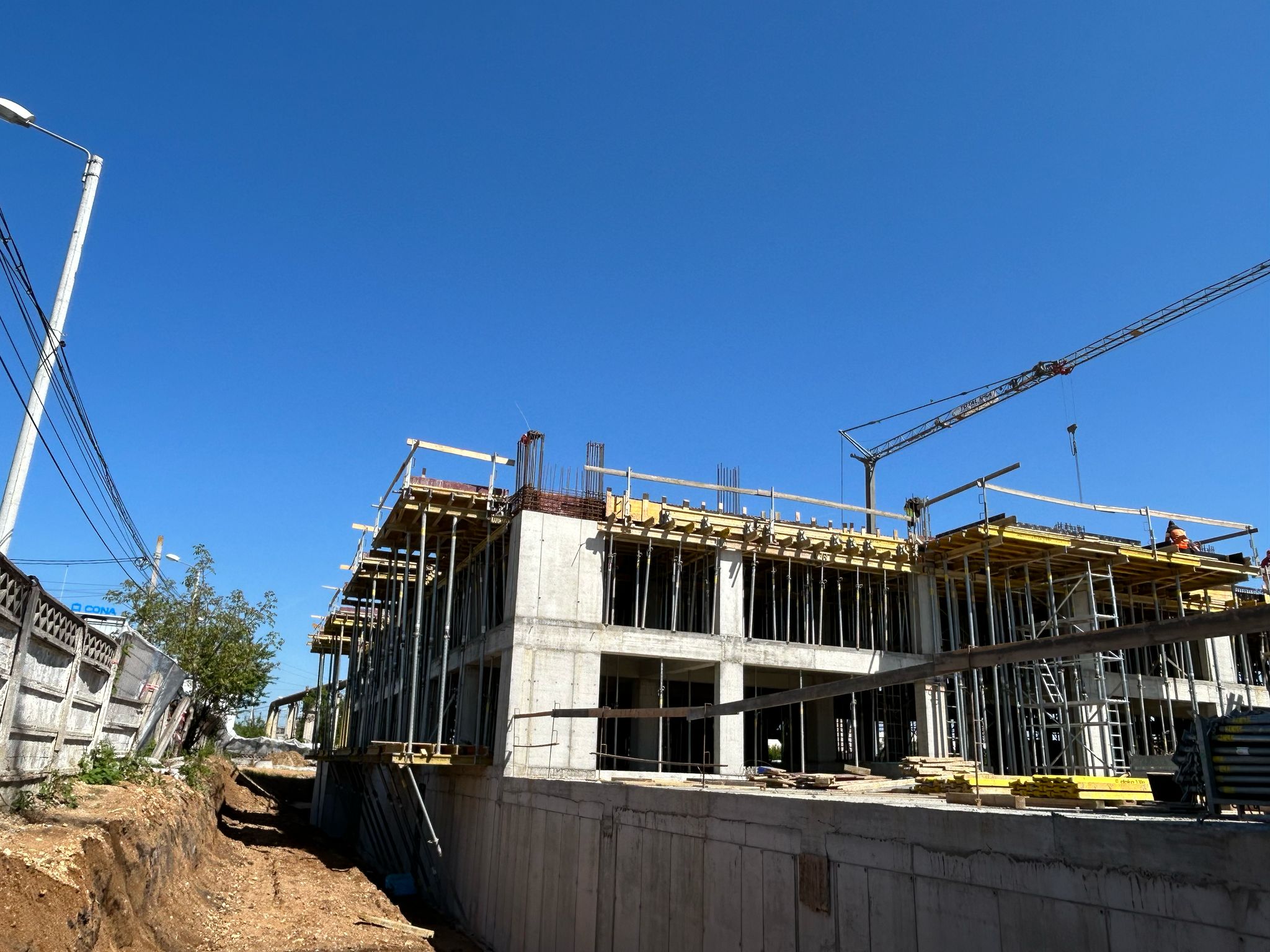

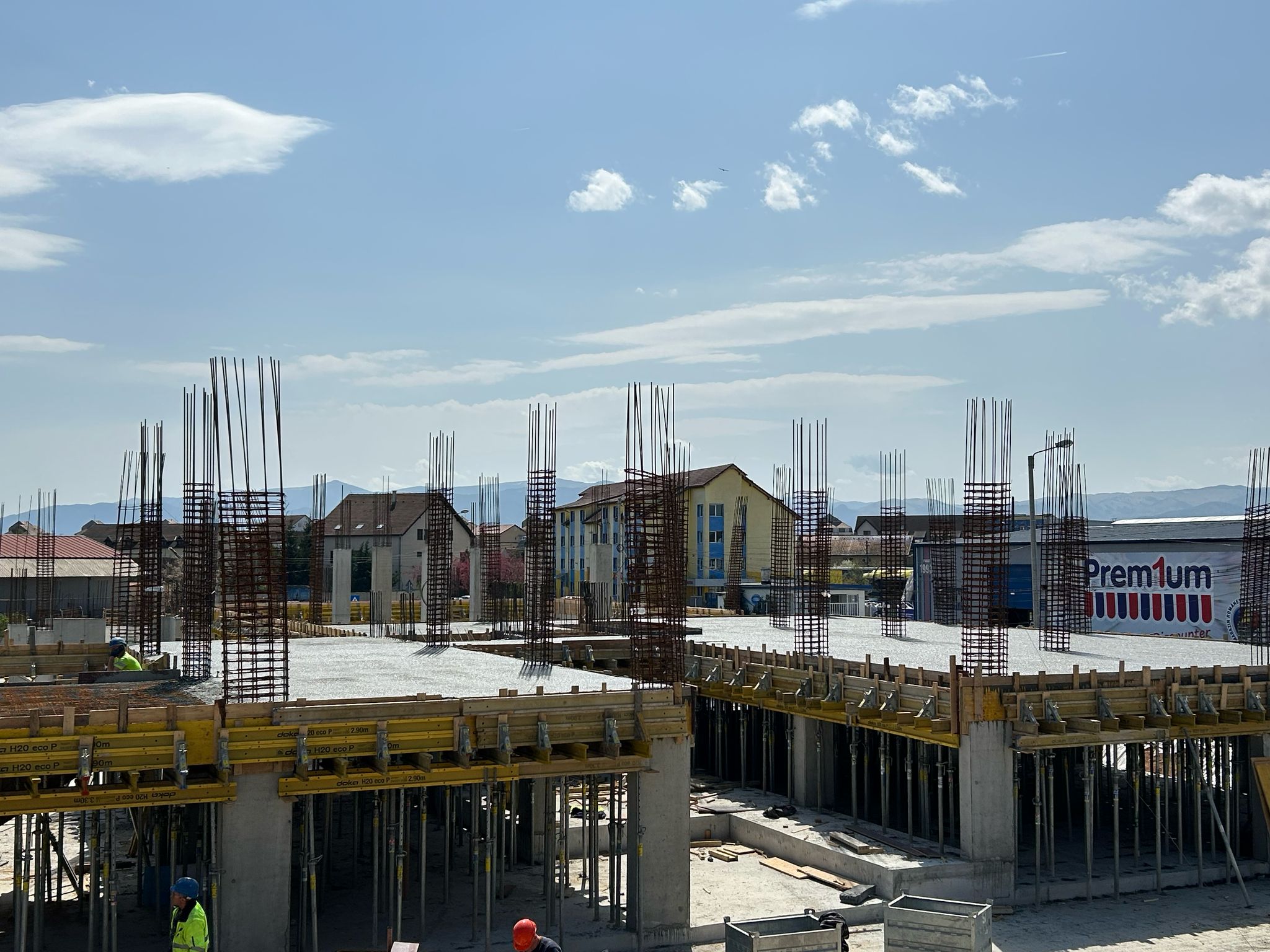

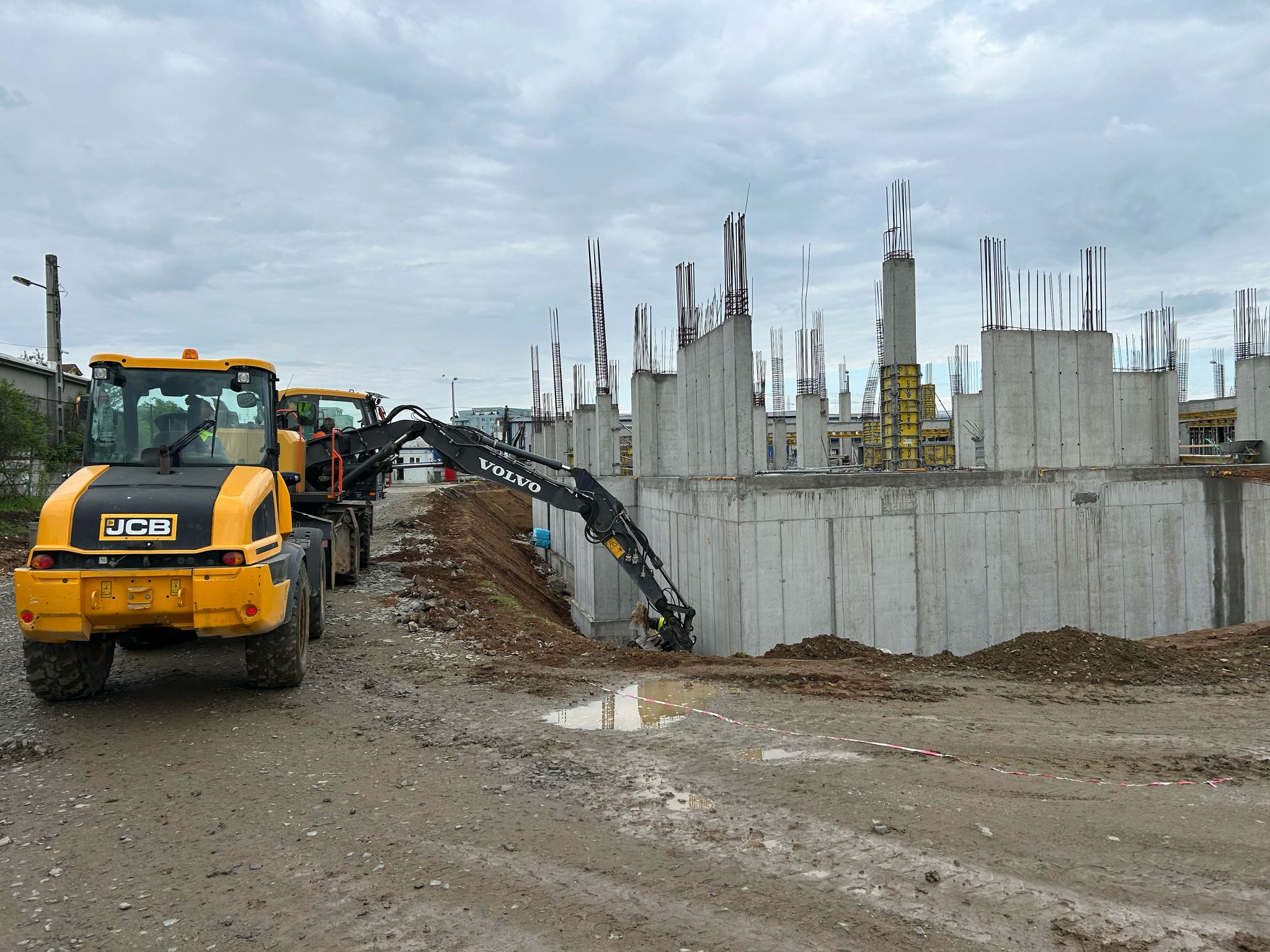

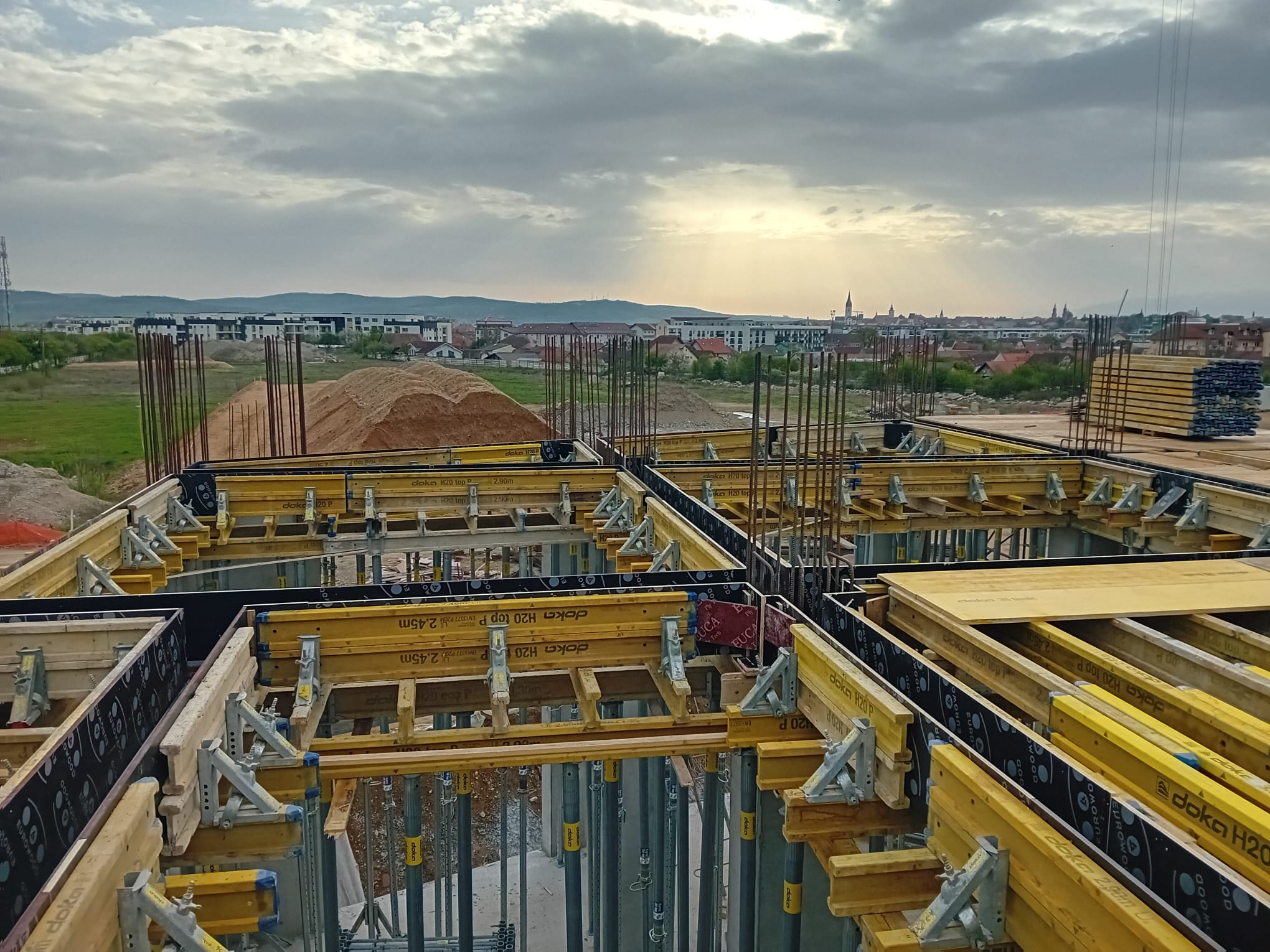

Până în 30.04.2025 s-au realizat:
– turnarea betonului în elementele verticale din beton armat mezanin Corp 1;
– cofrarea și armarea parțială a planșeului peste mezanin Corp 1;
– finalizare execuție elemente verticale (pereți, stâlpi) din beton armat parter Corp 2;
– execuție planșeu beton armat peste parter Corp 2;
– execuție elemente verticale beton armat mezanin Corp 2;
– execuție elemente verticale beton armat parter Corp 3.

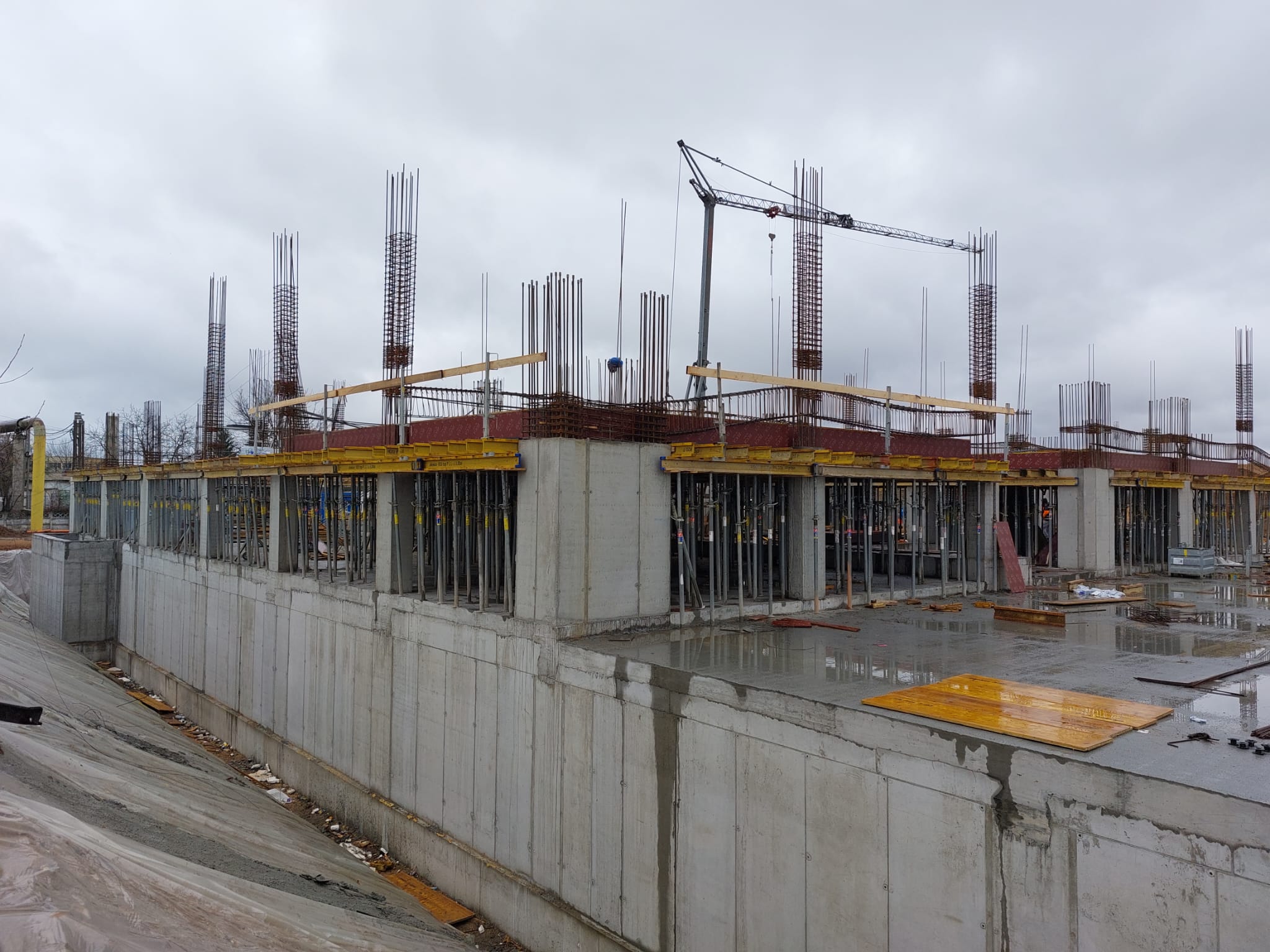

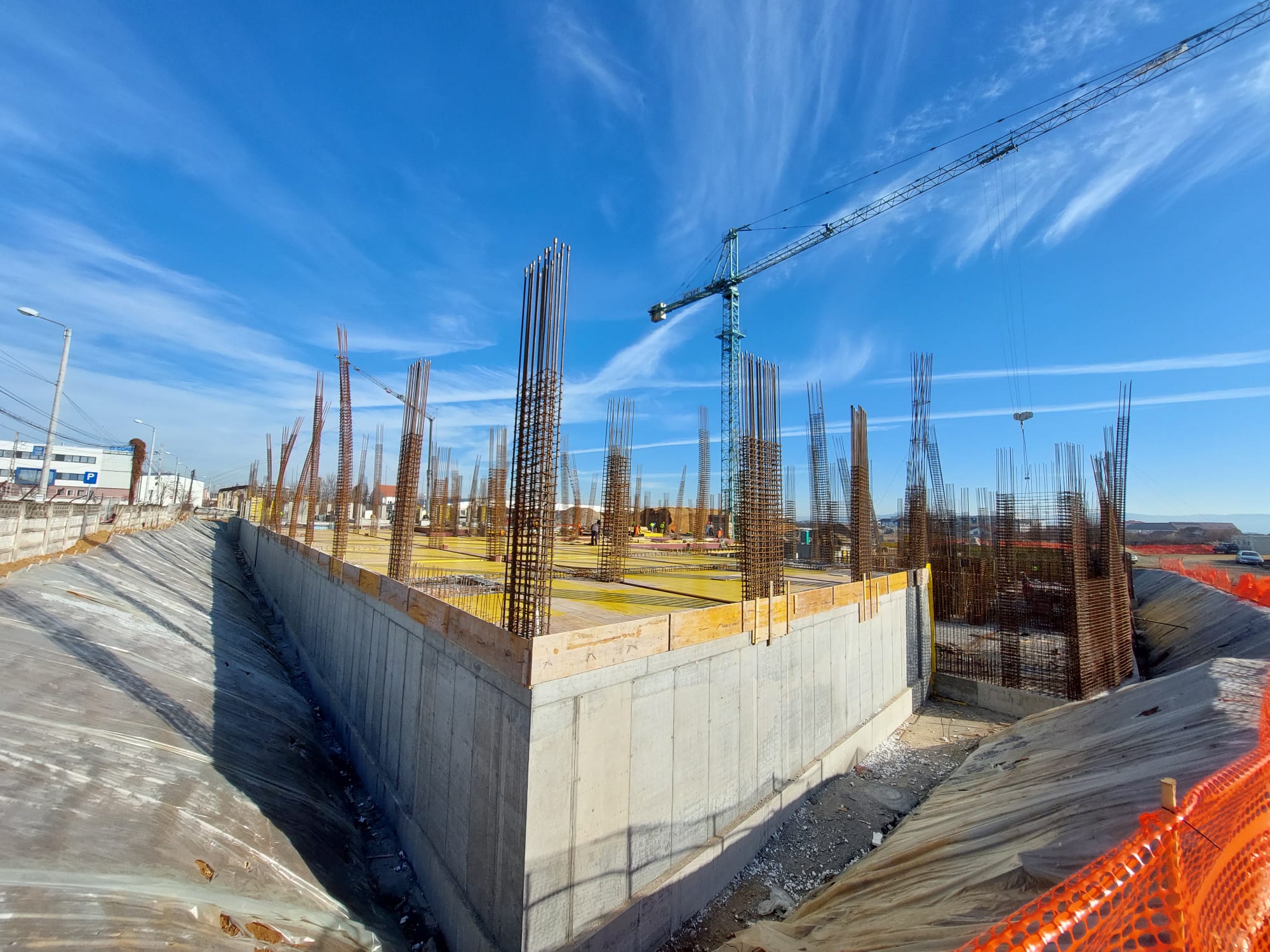

Martie 2025
Până în 31.03.2025 s-au realizat:
– turnarea betonului în elementele verticale din beton armat parter Corp 1;
– turnarea betonului în planșeul peste parter Corp 1;
– finalizare elemente verticale beton armat (pereți, stâlpi) subsol Corp 2;
– turnarea betonului în planșeul peste subsol Corp 2;
– execuție partială elemente verticale (pereți, stâlpi) din beton armat parter Corp 2;
– finalizare elemente verticale beton armat (pereți și stâlpi) subsol Corp 3;
– turnarea betonului in planseul peste subsol Corp 3;

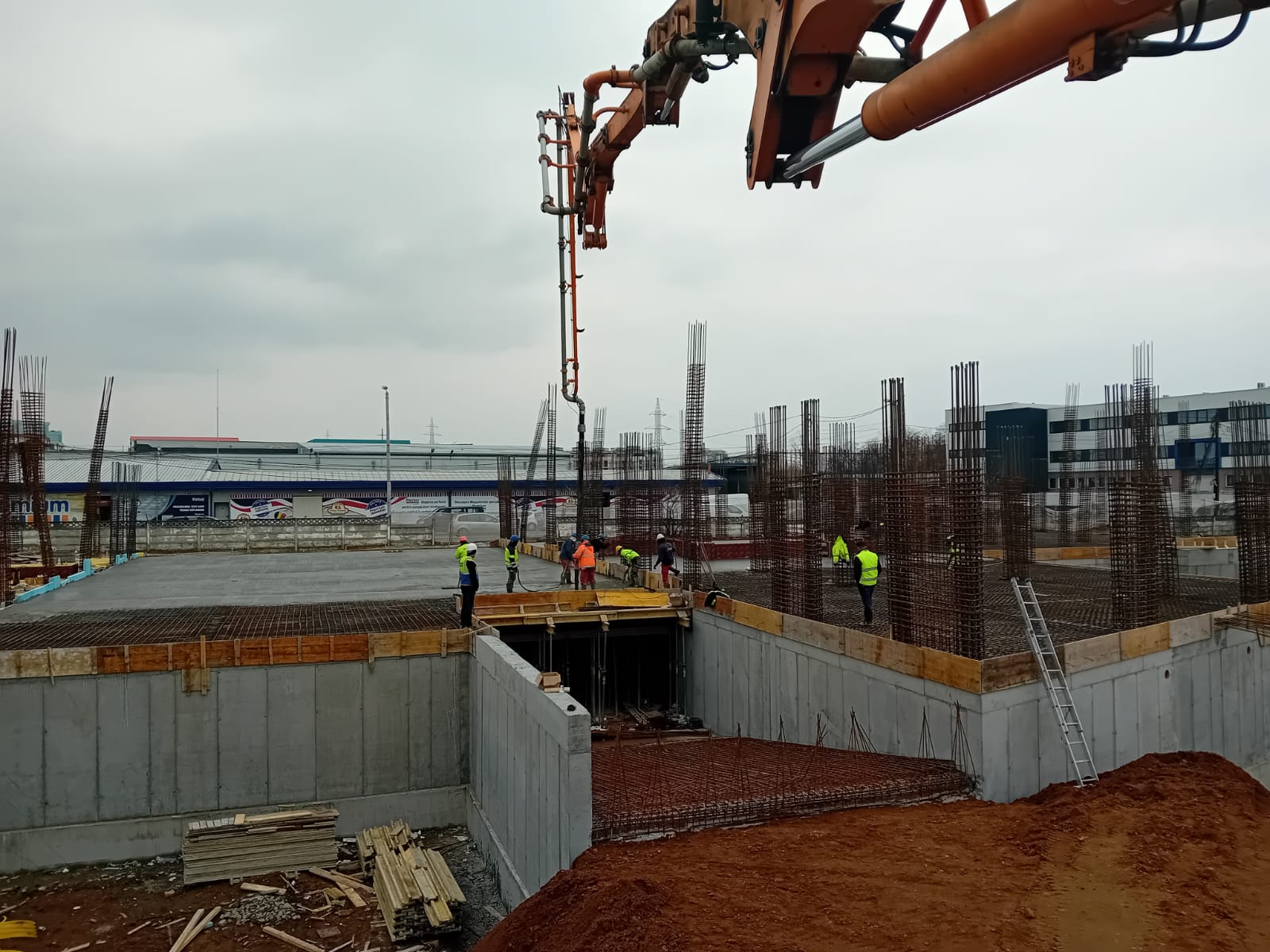

Februarie 2025
Până în 28.02.2025 s-au realizat:

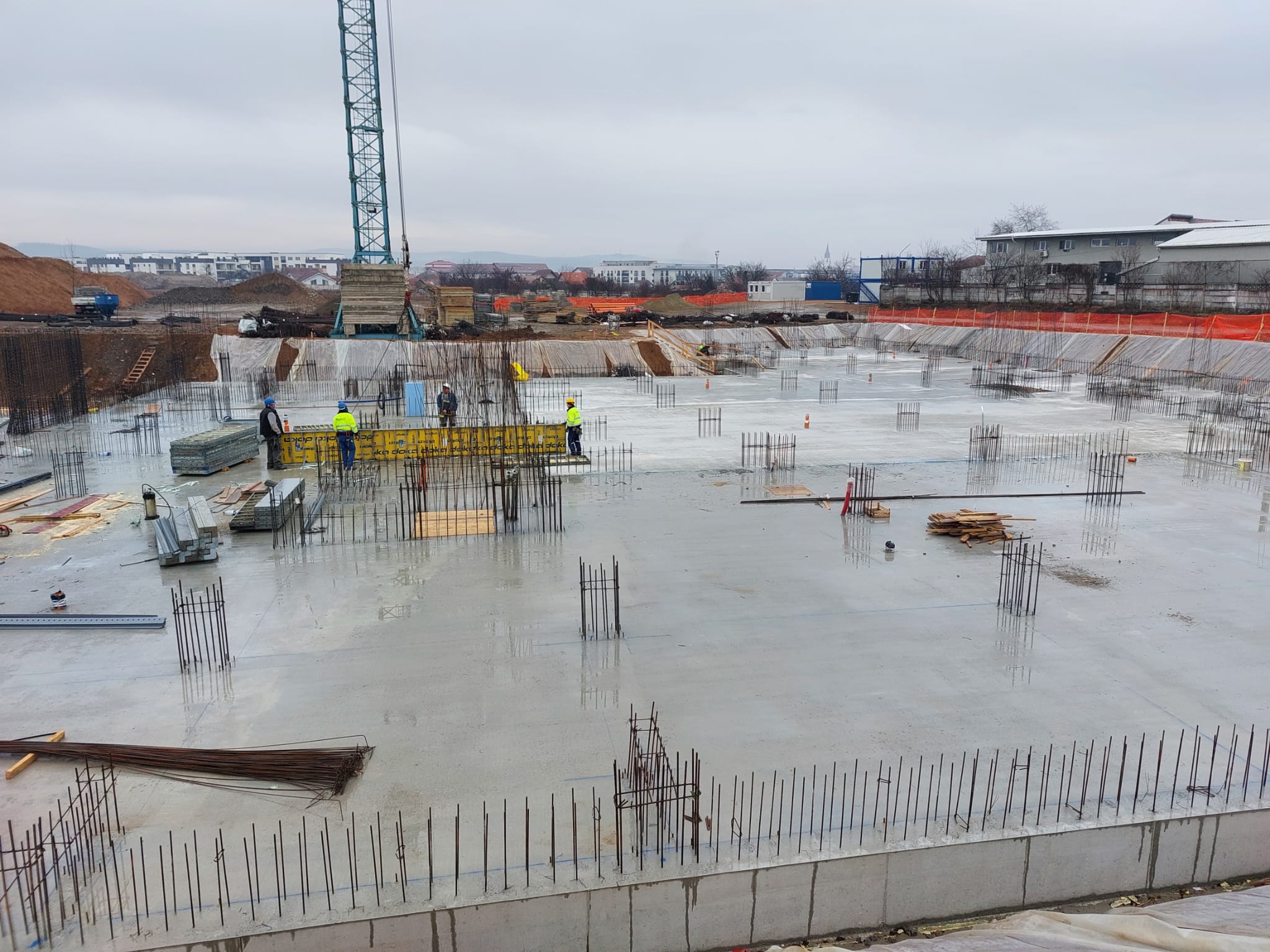

– turnarea betonului în elementele verticale subsol Corp 1;

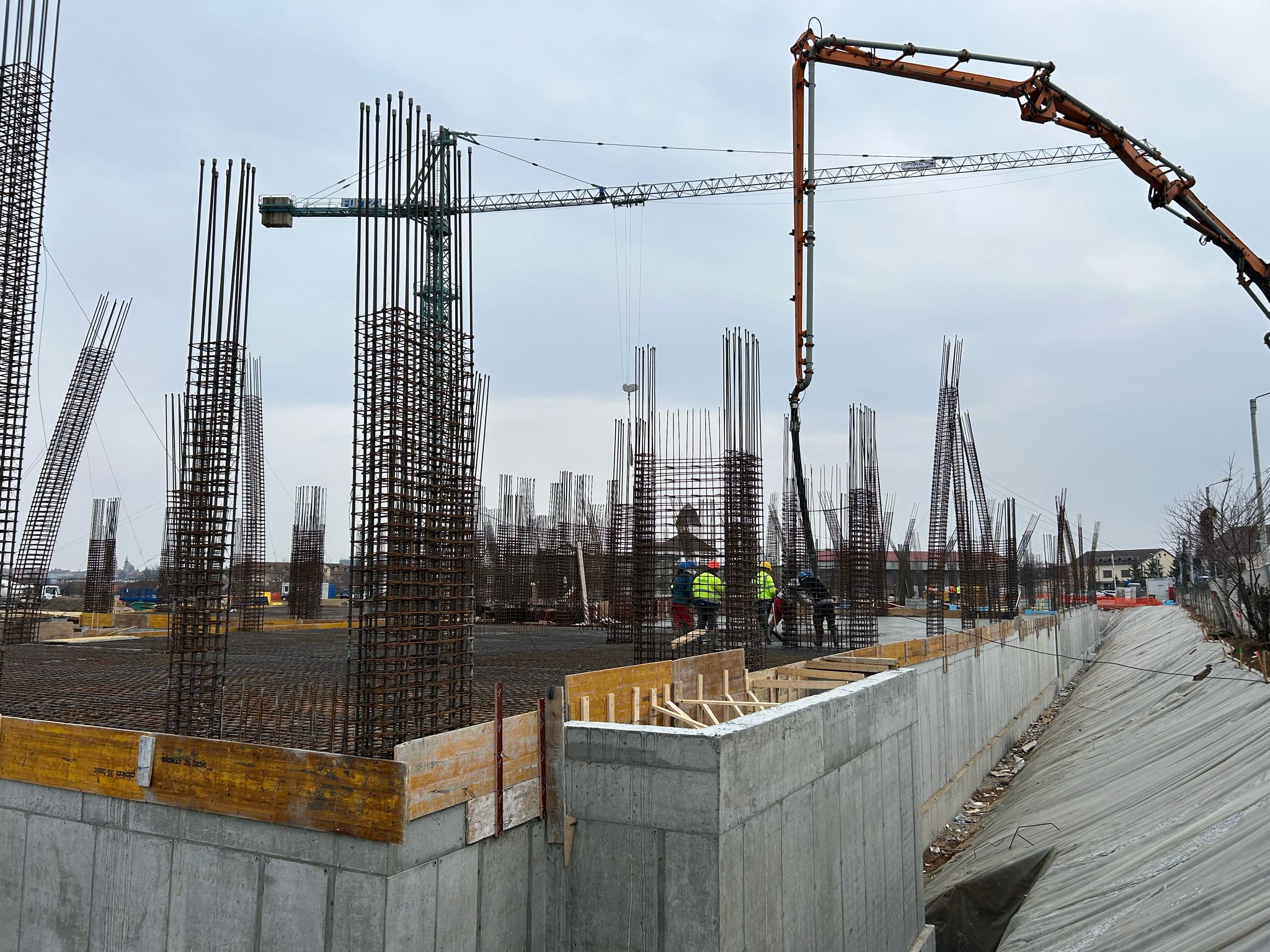

– turnarea betonului în planșeul peste subsol Corp 1;
– execuție parțială elemente verticale (pereți, stâlpi) din beton armat subsol Corp 2;
– execuția partială a lucrărilor de armare elemente verticale (pereți și stâlpi) subsol Corp 3.

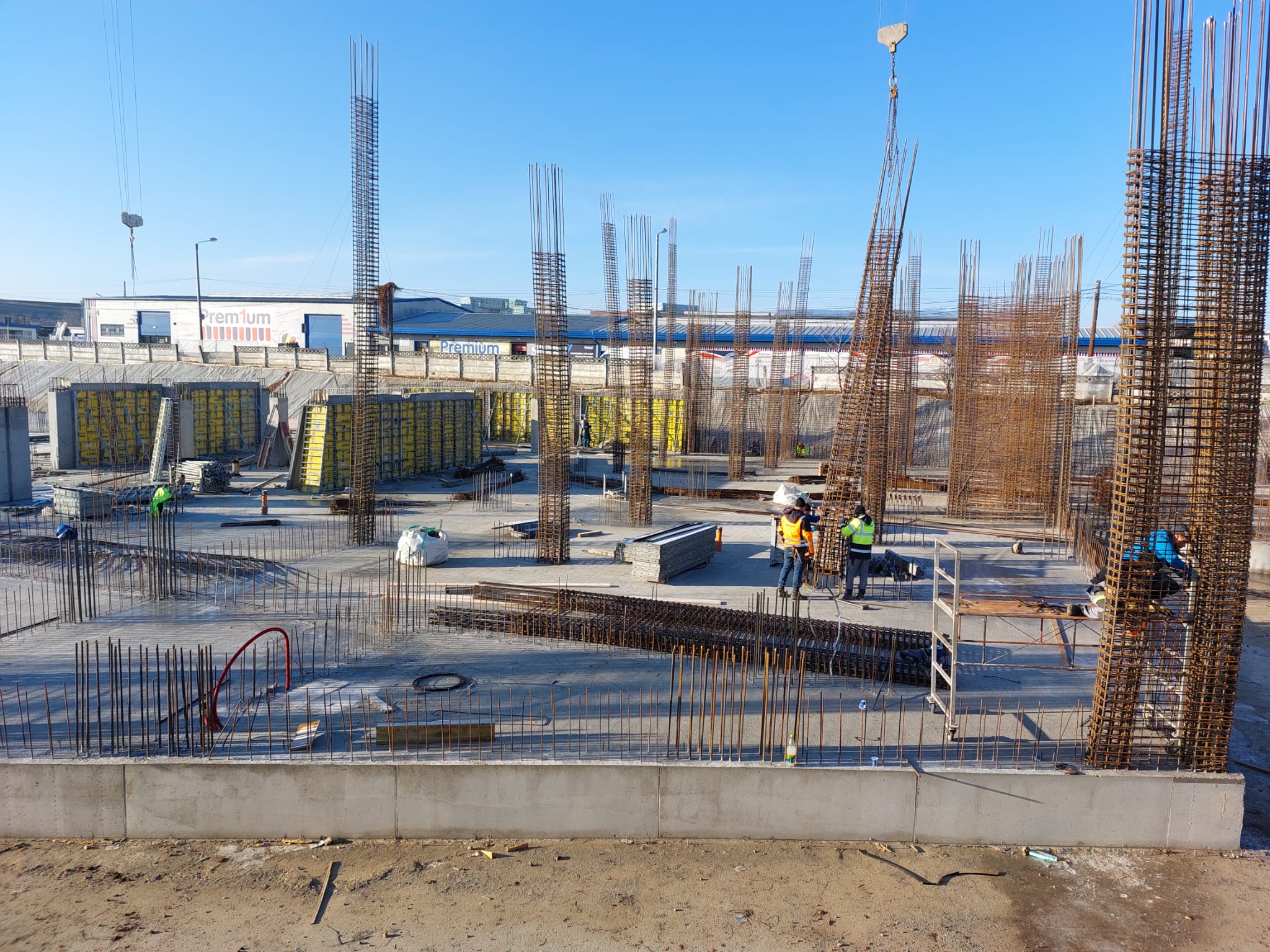

Ianuarie 2025

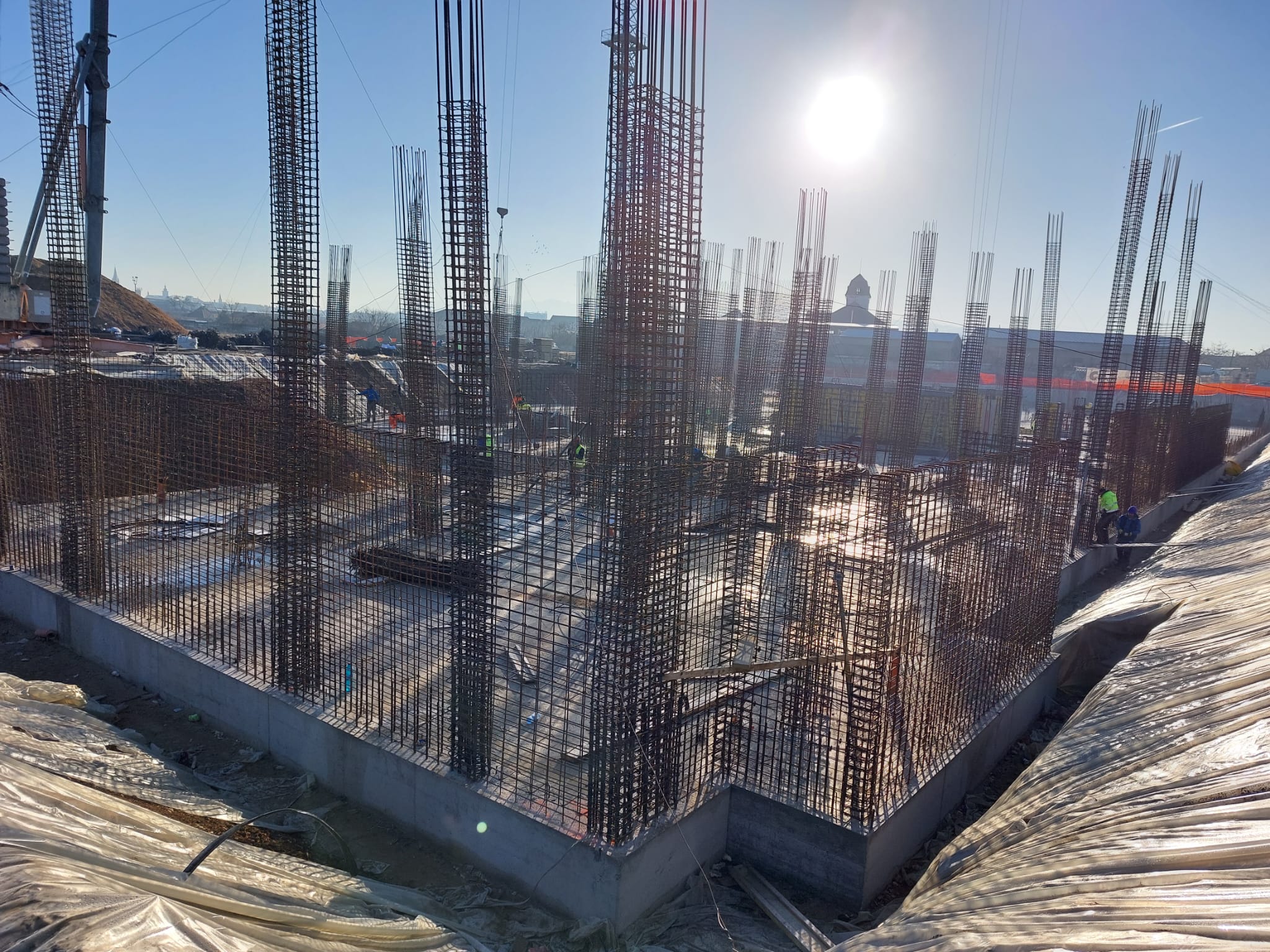

Până în 31.01.2025 s-au realizat:
– turnarea betonului în fundațiile tip radier aferente corpului C3;
– execuție partială elemente verticale (pereți, stâlpi) subsol Corp 1.

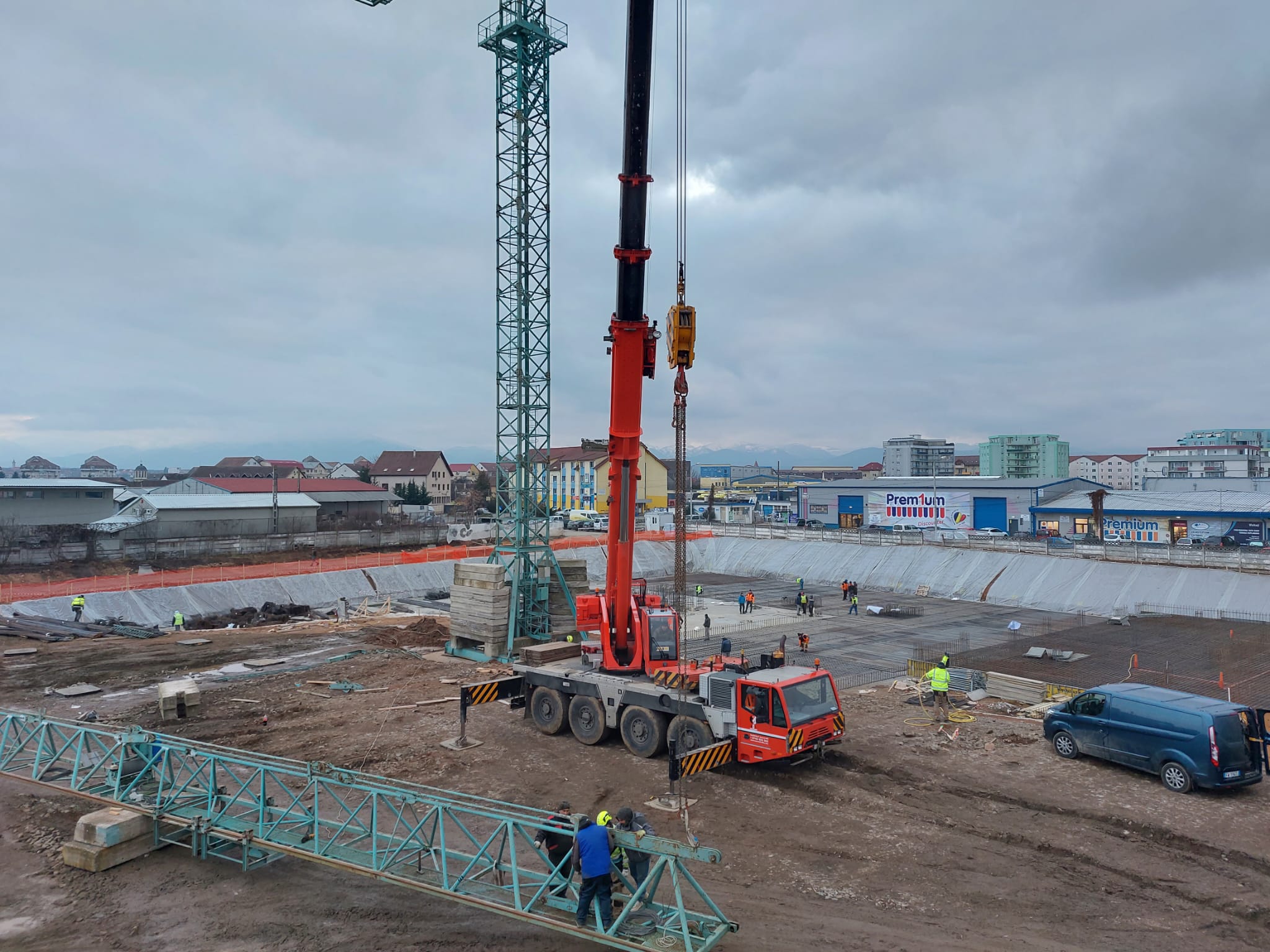

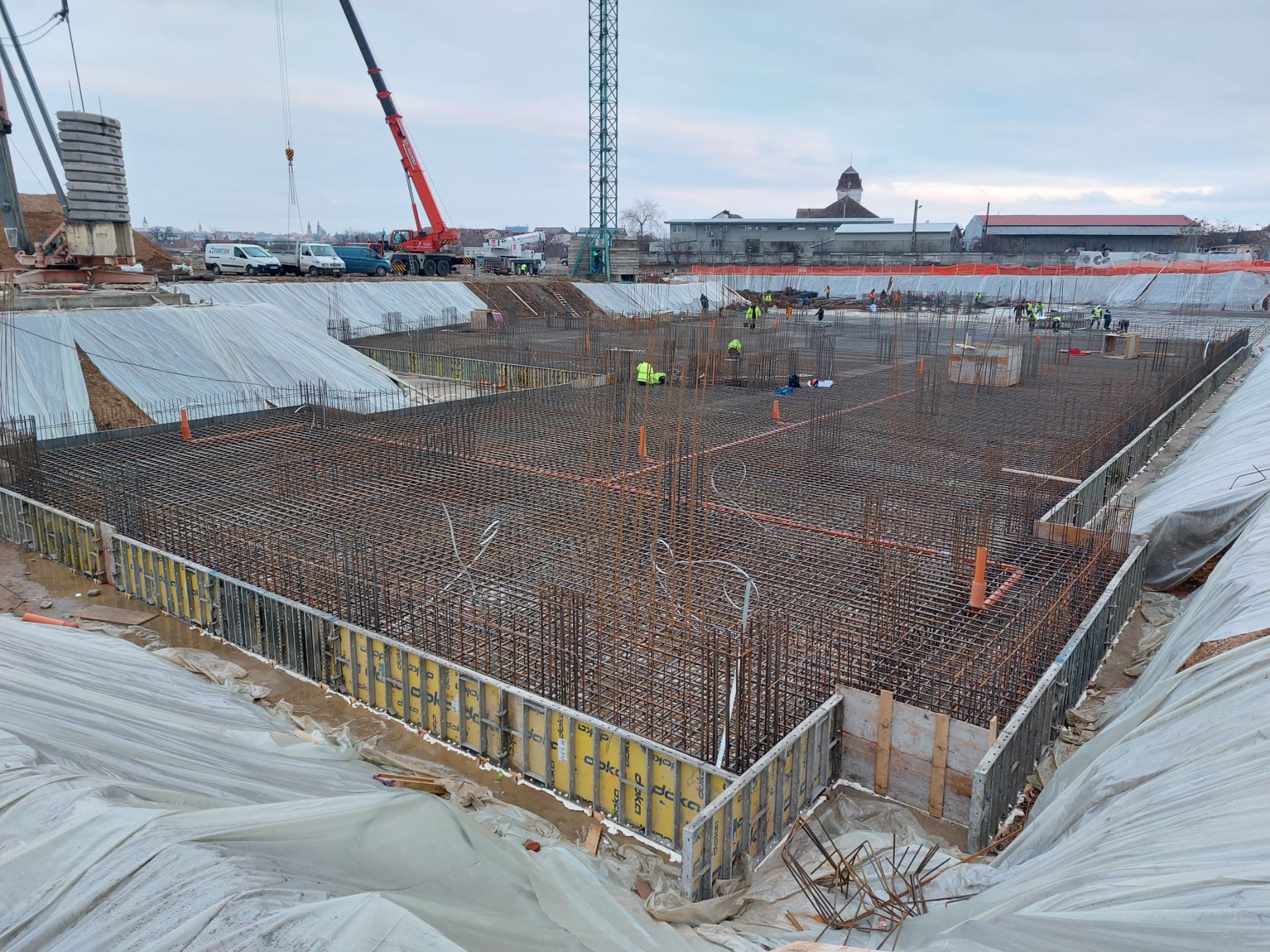

Decembrie 2024

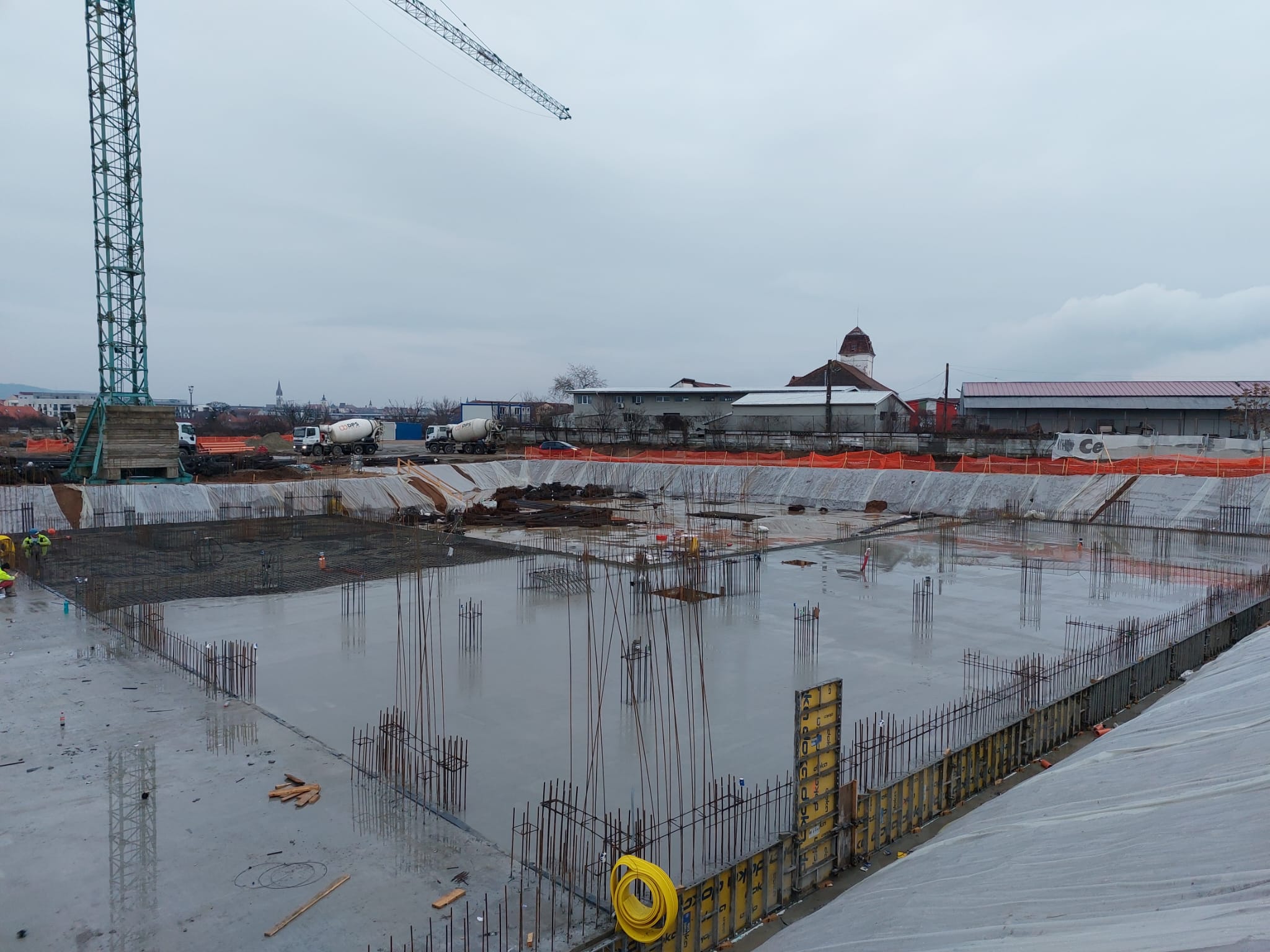

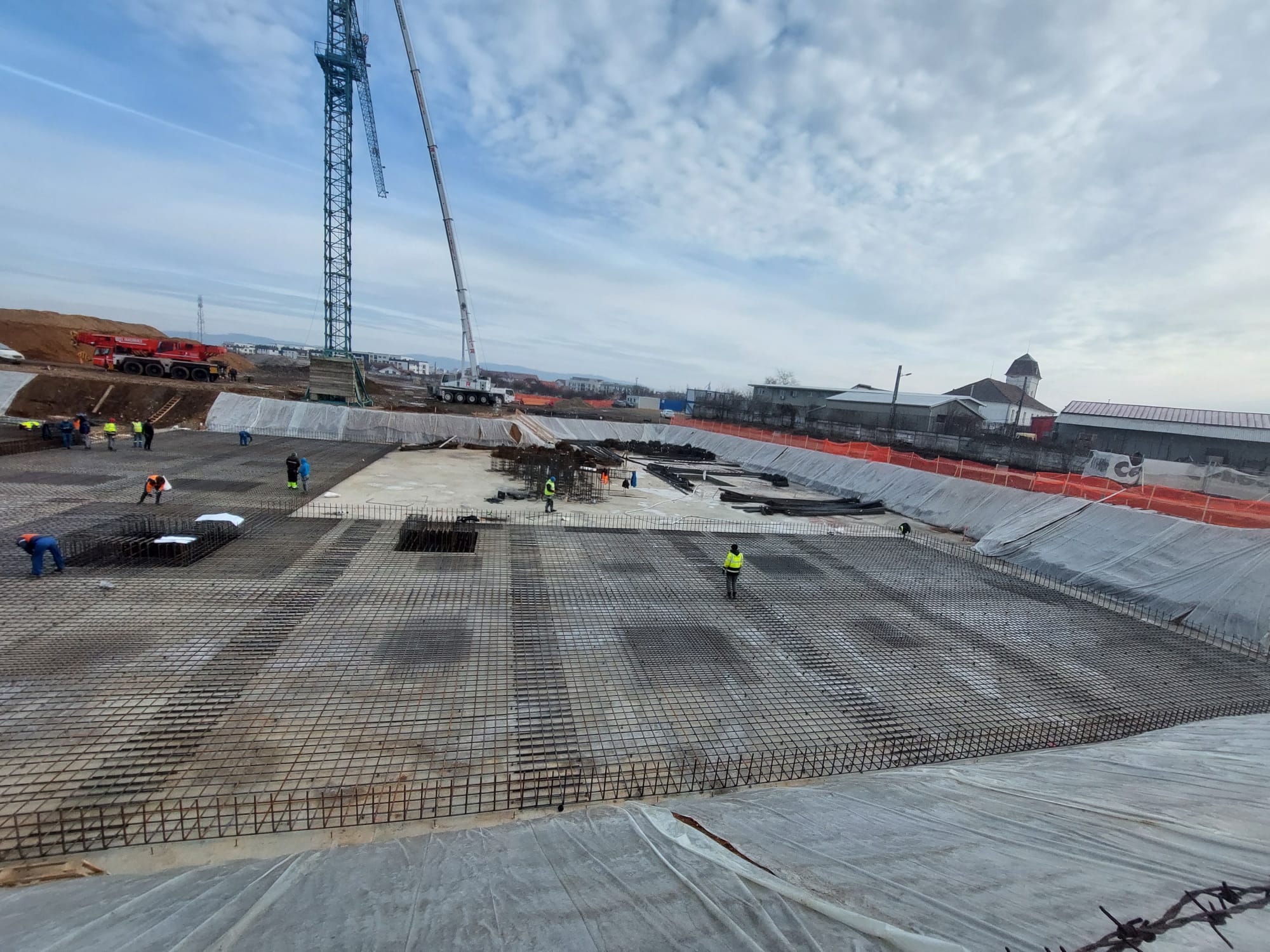

Până în 31.12.2024 s-au realizat:
– turnarea betonului în fundațiile tip radier aferente corpurilor C1 și C2;

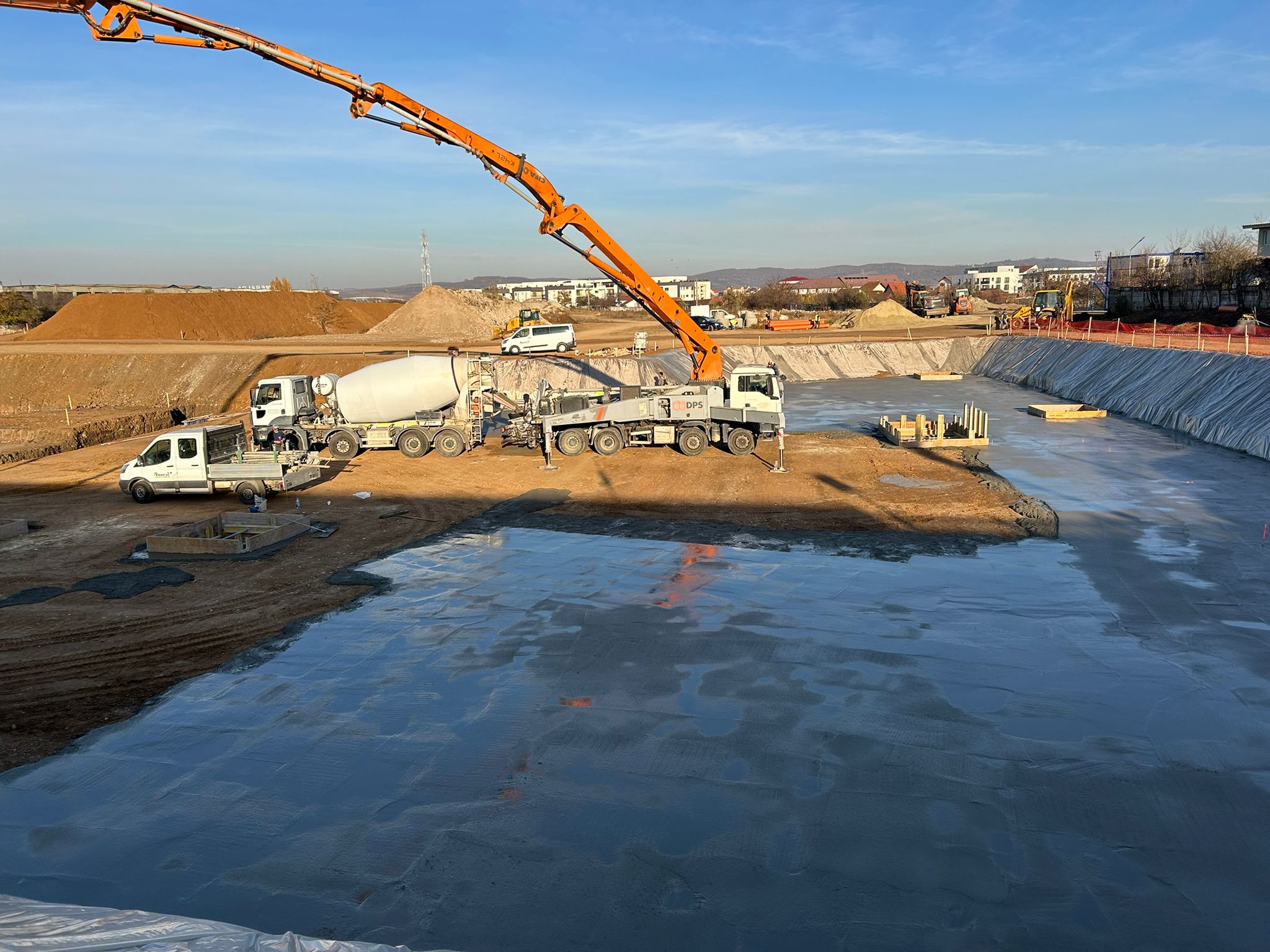

Noiembrie 2024

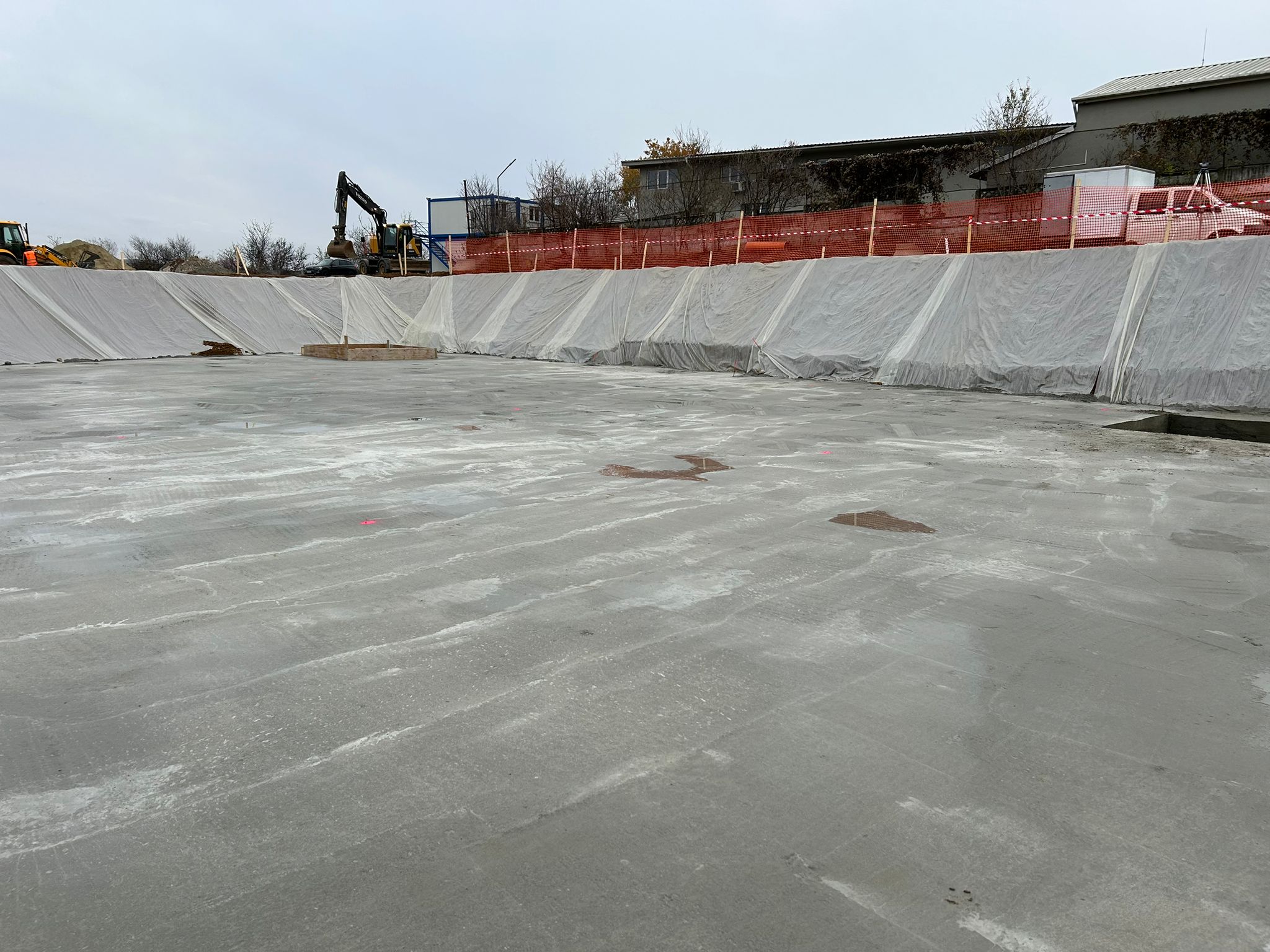

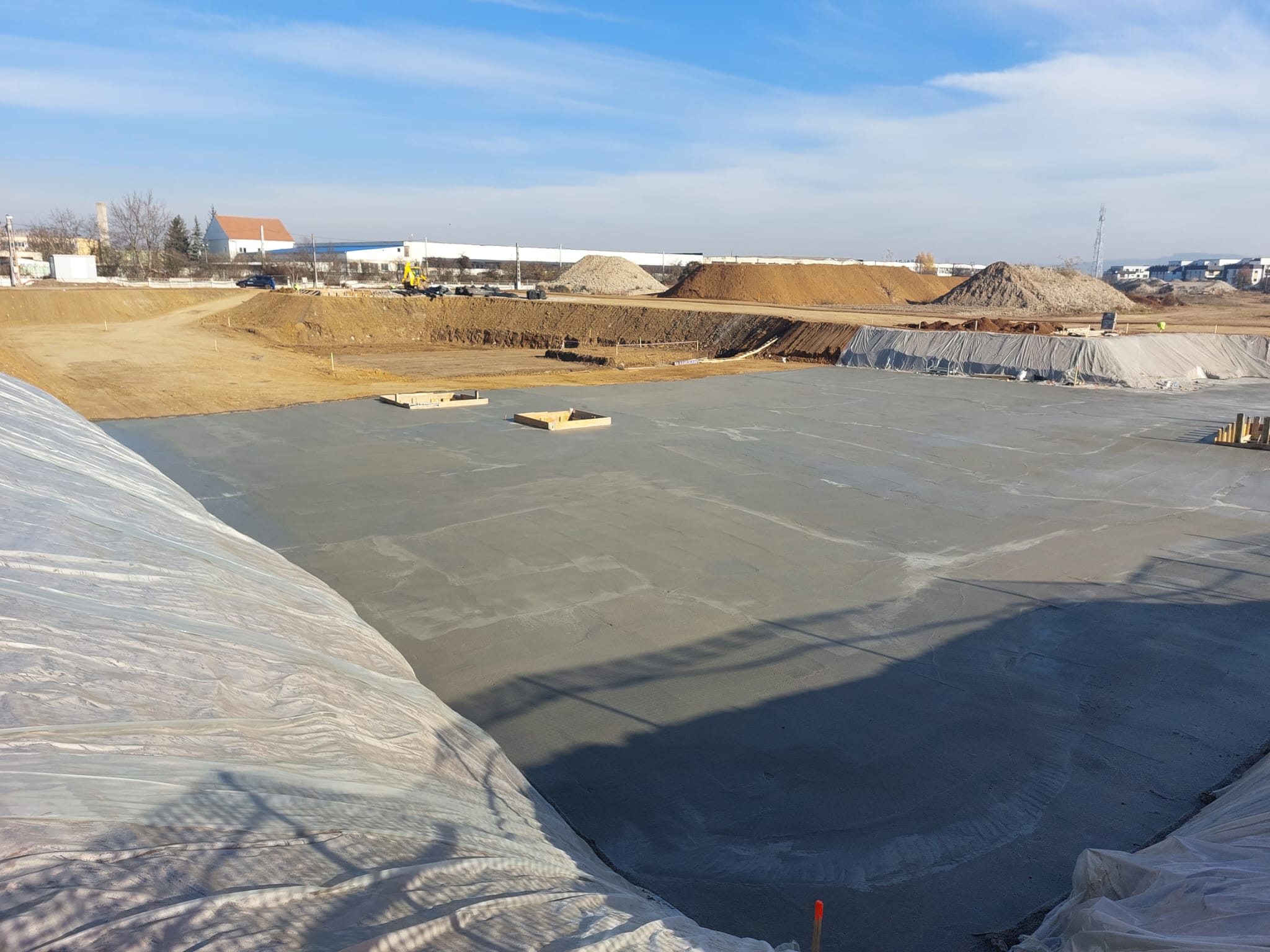

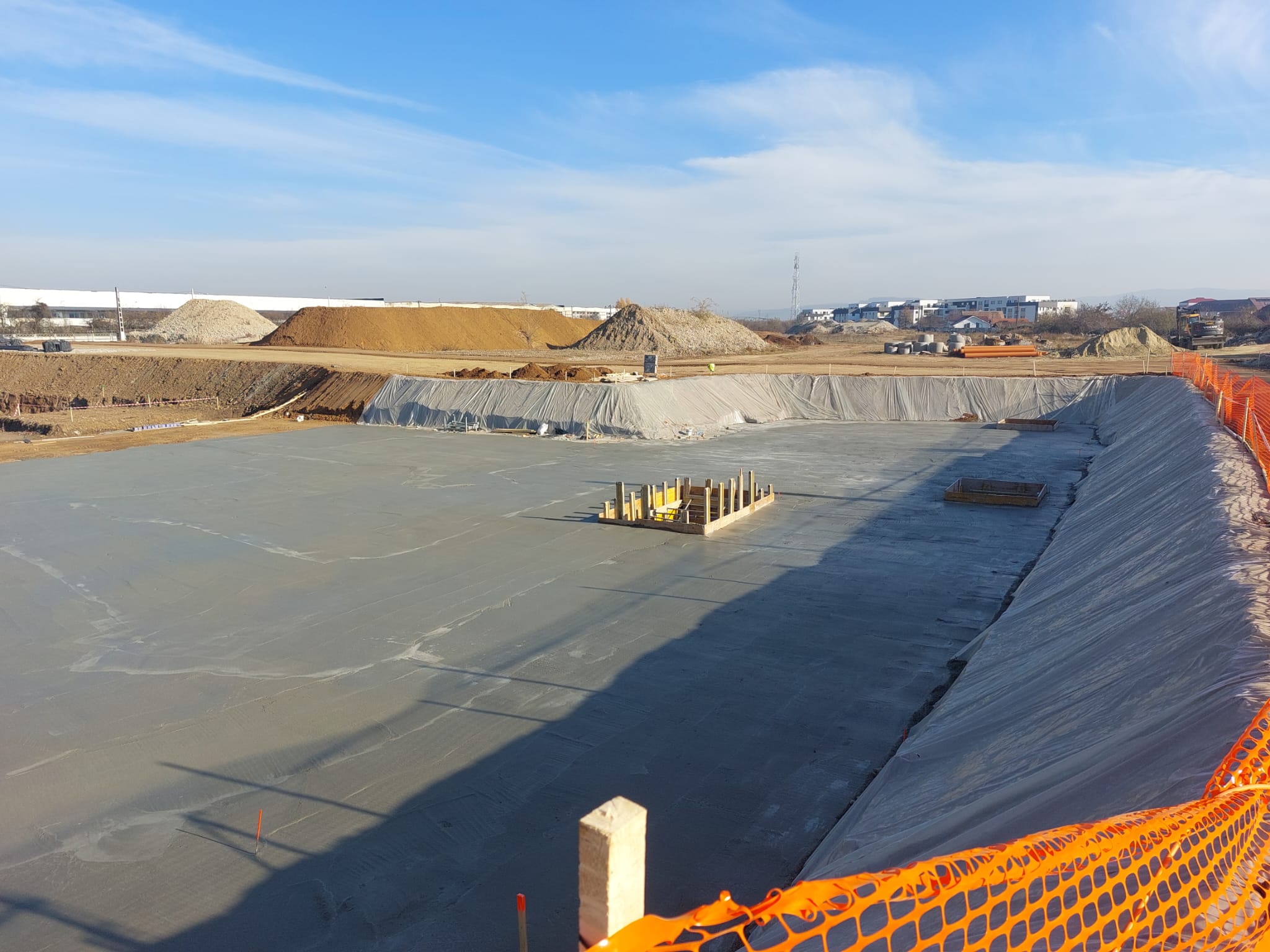

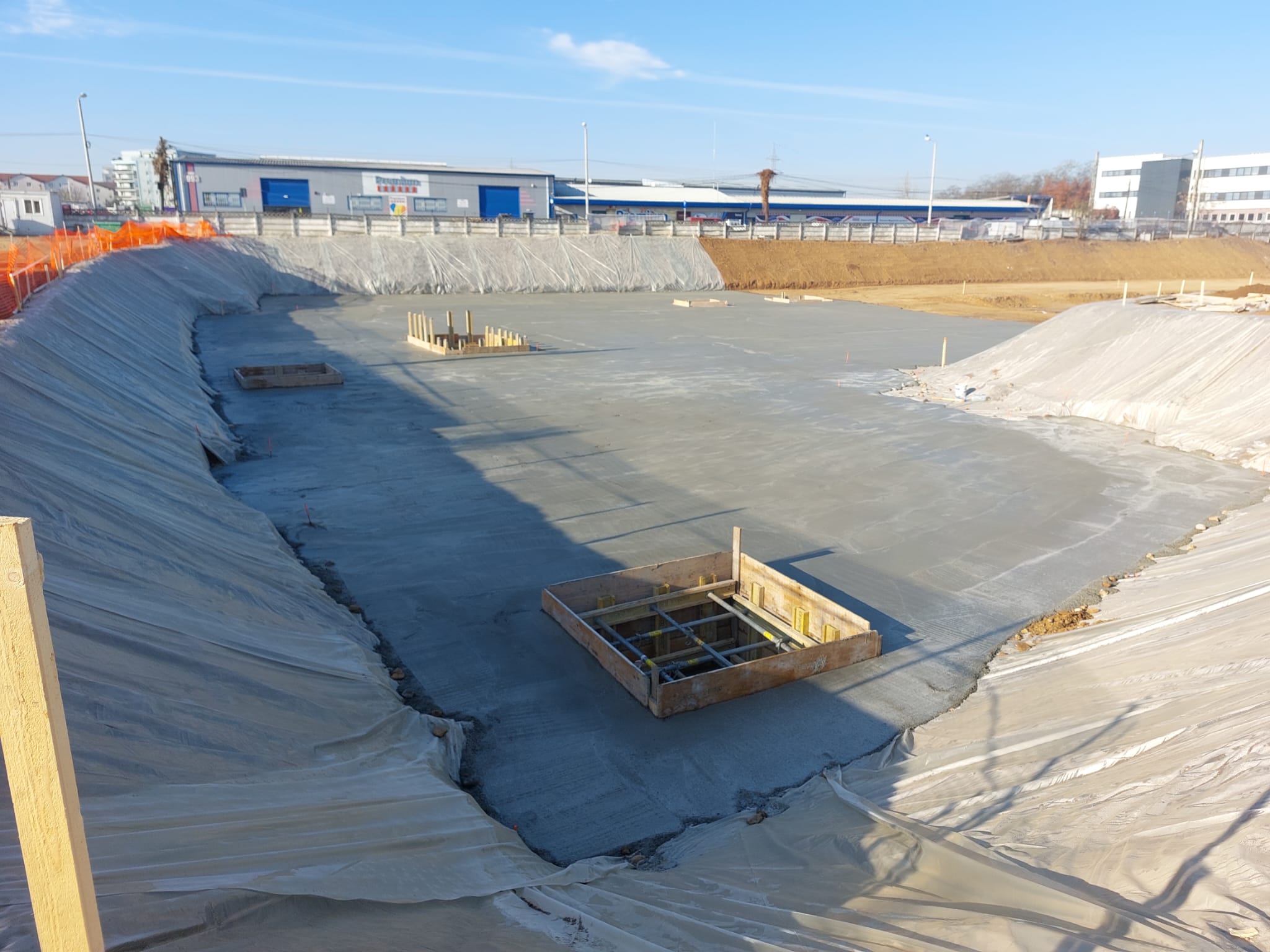

Până în 30.11.2024 s-au realizat:

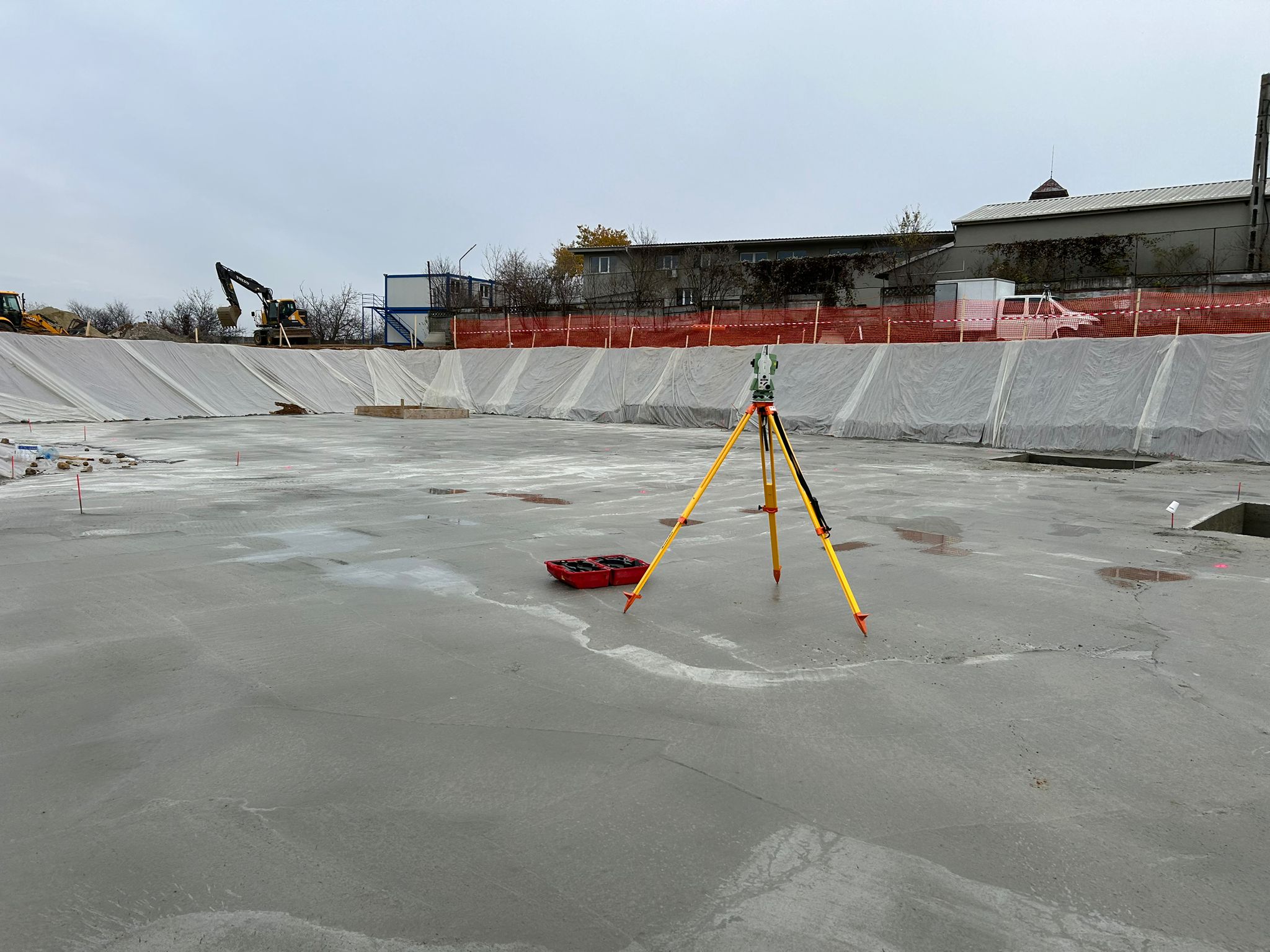

– săpătură generală;
– turnarea betonului de egalizare.
Octombrie 2024
Până în 31.10.2024 s-a realizat organizarea de șantier și începerea lucrărilor
